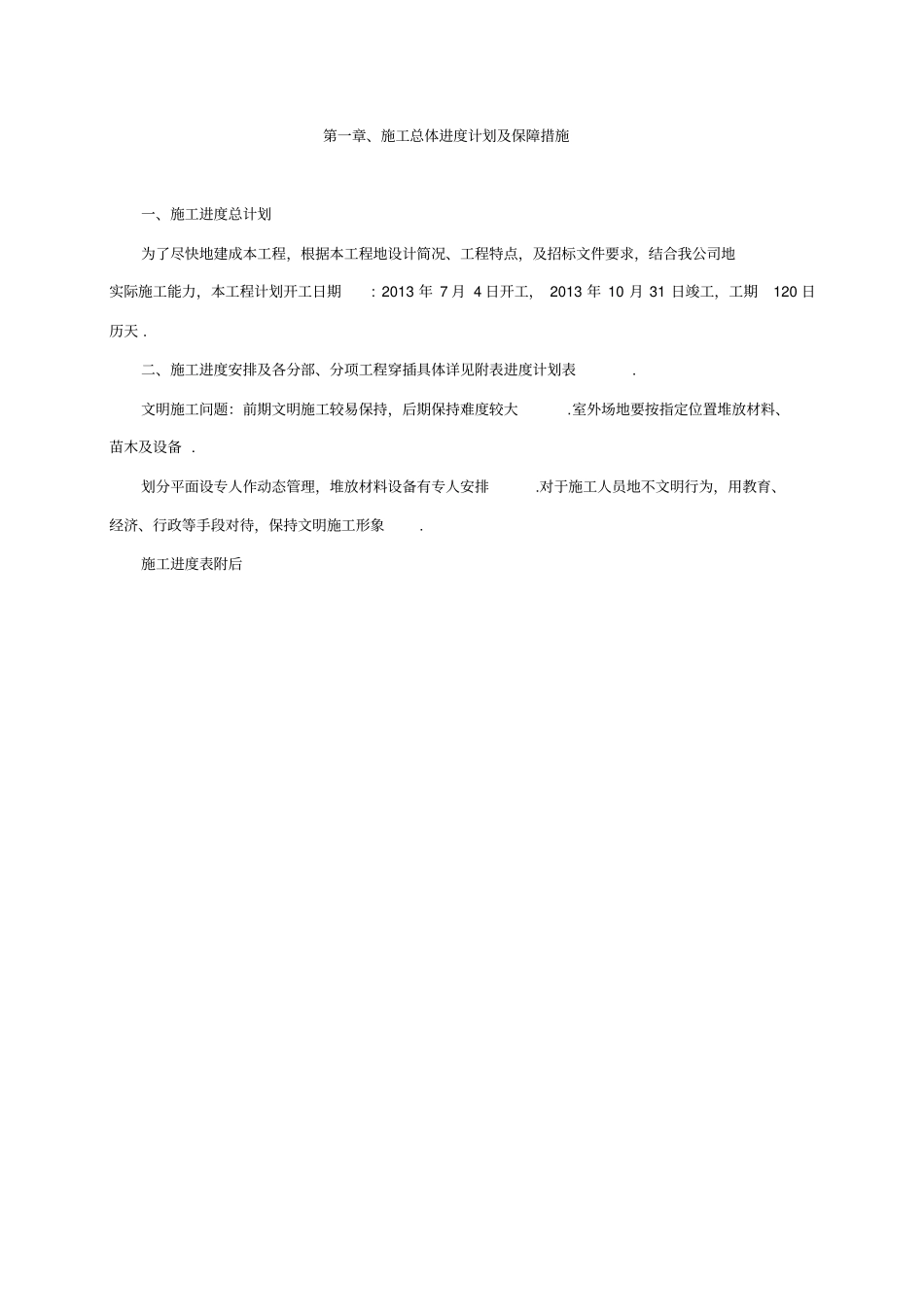

目录第一章、施工总体进度计划及保障措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2施工进度表 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3第二章、质量保证体系及措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯4第三章、安全防护环保、文明施工、消防保卫措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯6第四章、现场组织机构和专业技术力量配备⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯31第五章、主要分部分项工程施工方案和技术措施及其他主要技术方案⋯⋯34第六章、劳动力计划主要设备材料用量计划⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯48第七章、与业主、监理、设计及供货商地配合⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯53第八章、竣工收尾阶段地配合和管理⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯56第一章、施工总体进度计划及保障措施一、施工进度总计划为了尽快地建成本工程,根据本工程地设计简况、工程特点,及招标文件要求,结合我公司地实际施工能力,本工程计划开工日期: 2013 年 7 月 4 日开工, 2013 年 10 月 31 日竣工,工期120 日历天
二、施工进度安排及各分部、分项工程穿插具体详见附表进度计划表
文明施工问题:前期文明施工较易保持,后期保持难度较大
室外场地要按指定位置堆放材料、苗木及设备
划分平面设专人作动态管理,堆放材料设备有专人安排
对于施工人员地不文明行为,用教育、经济、行政等手段对待,保持文明施工形象

施工进度表附后施工总进度计划表及劳动力动态表序号分部分项名称12 天24 天36 天48 天60 天72 天84 天96 天108 天120 天1施工准备2景区标识牌3广播系统4景观照明5旅游配套服务设施6景观节点改造7收尾劳动力动态150120906030注:本工程计划开工日期为2013 年 7 月 4 日,计划竣工日期为2013 年 10 月 31 日,控制工期120 日历天
