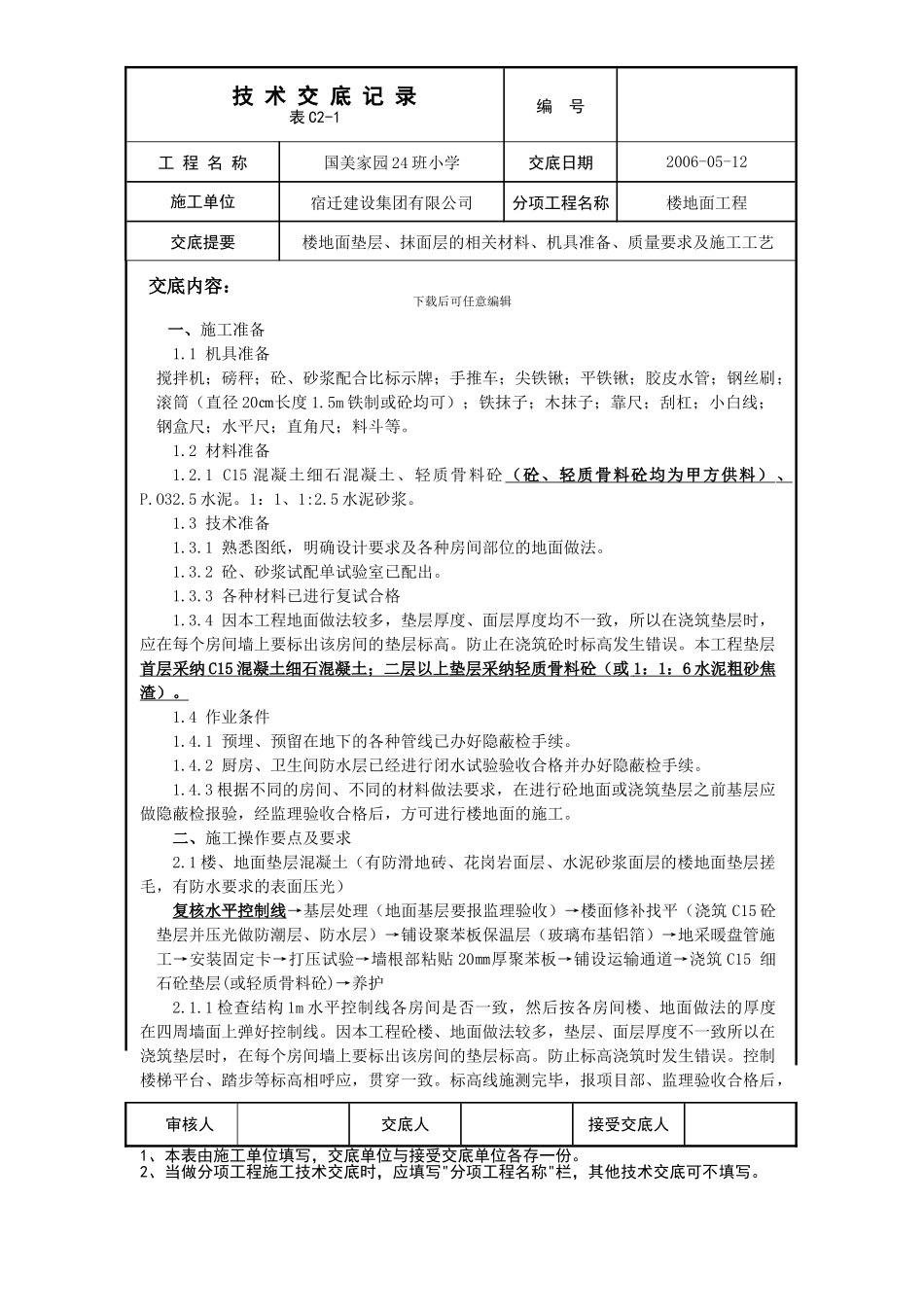

技 术 交 底 记 录表 C2-1编 号工 程 名 称国美家园 24 班小学交底日期2006-05-12施工单位宿迁建设集团有限公司分项工程名称楼地面工程交底提要楼地面垫层、抹面层的相关材料、机具准备、质量要求及施工工艺交底内容:下载后可任意编辑一、施工准备1
1 机具准备搅拌机;磅秤;砼、砂浆配合比标示牌;手推车;尖铁锹;平铁锹;胶皮水管;钢丝刷;滚筒(直径 20㎝长度 1
5m 铁制或砼均可);铁抹子;木抹子;靠尺;刮杠;小白线;钢盒尺;水平尺;直角尺;料斗等
2 材料准备 1
1 C15 混凝土细石混凝土、轻质骨料砼 (砼、轻质骨料砼均为甲方供料) 、 P
1:1、1:2
5 水泥砂浆
3 技术准备1
1 熟悉图纸,明确设计要求及各种房间部位的地面做法
2 砼、砂浆试配单试验室已配出
3 各种材料已进行复试合格1
4 因本工程地面做法较多,垫层厚度、面层厚度均不一致,所以在浇筑垫层时,应在每个房间墙上要标出该房间的垫层标高
防止在浇筑砼时标高发生错误
本工程垫层首层采纳 C15 混凝土细石混凝土;二层以上垫层采纳轻质骨料砼(或 1 : 1 : 6 水泥粗砂焦 渣)
4 作业条件 1
1 预埋、预留在地下的各种管线已办好隐蔽检手续
2 厨房、卫生间防水层已经进行闭水试验验收合格并办好隐蔽检手续
3 根据不同的房间、不同的材料做法要求,在进行砼地面或浇筑垫层之前基层应做隐蔽检报验,经监理验收合格后,方可进行楼地面的施工

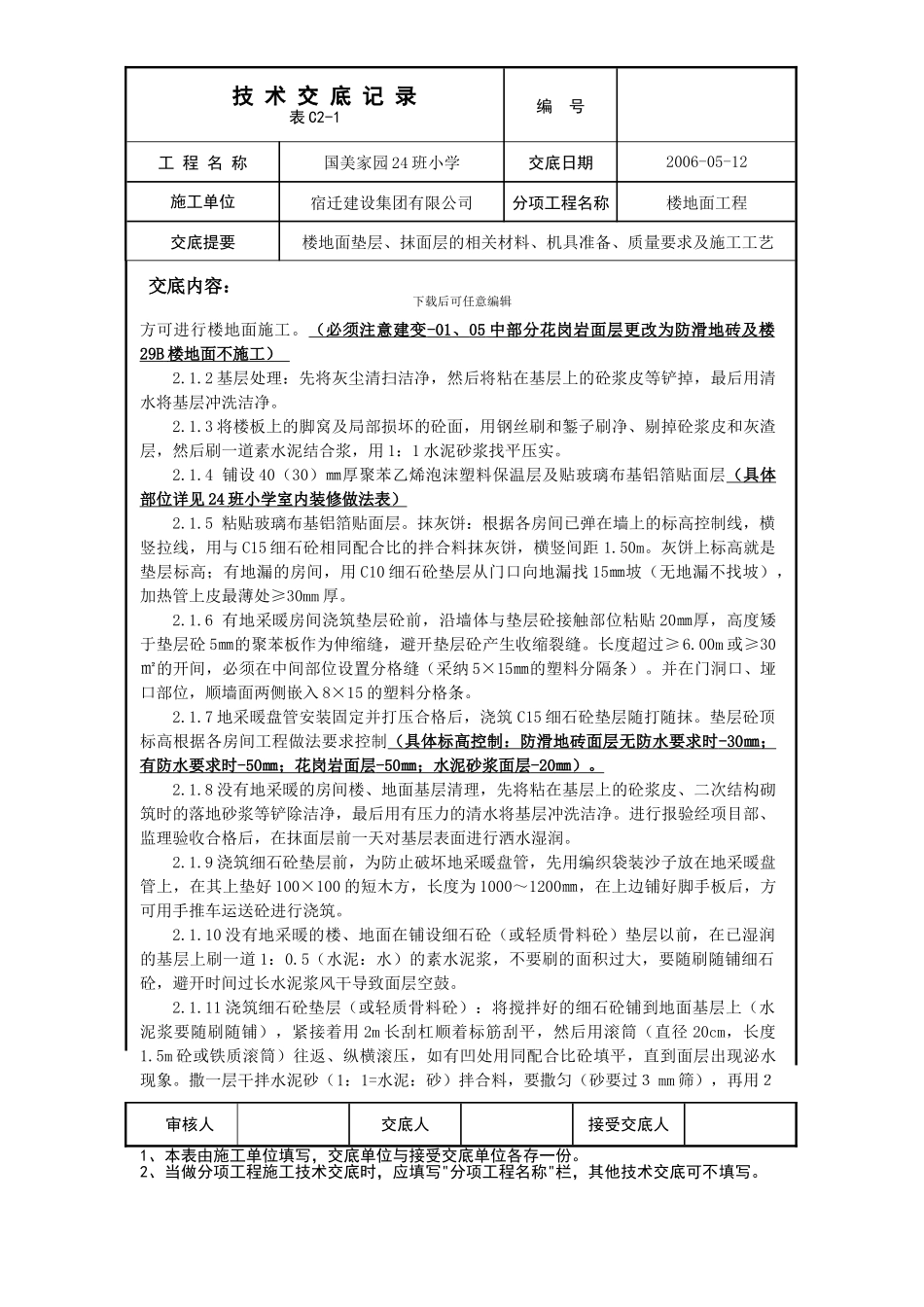

二、施工操作要点及要求2
1 楼、地面垫层混凝土(有防滑地砖、花岗岩面层、水泥砂浆面层的楼地面垫层搓毛,有防水要求的表面压光)复核水平控制线→基层处理(地面基层要报监理验收)→楼面修补找平(浇筑 C15 砼垫层并压光做防潮层、防水层)→铺设聚苯板保温层(玻璃布基铝箔)→地采暖盘管
