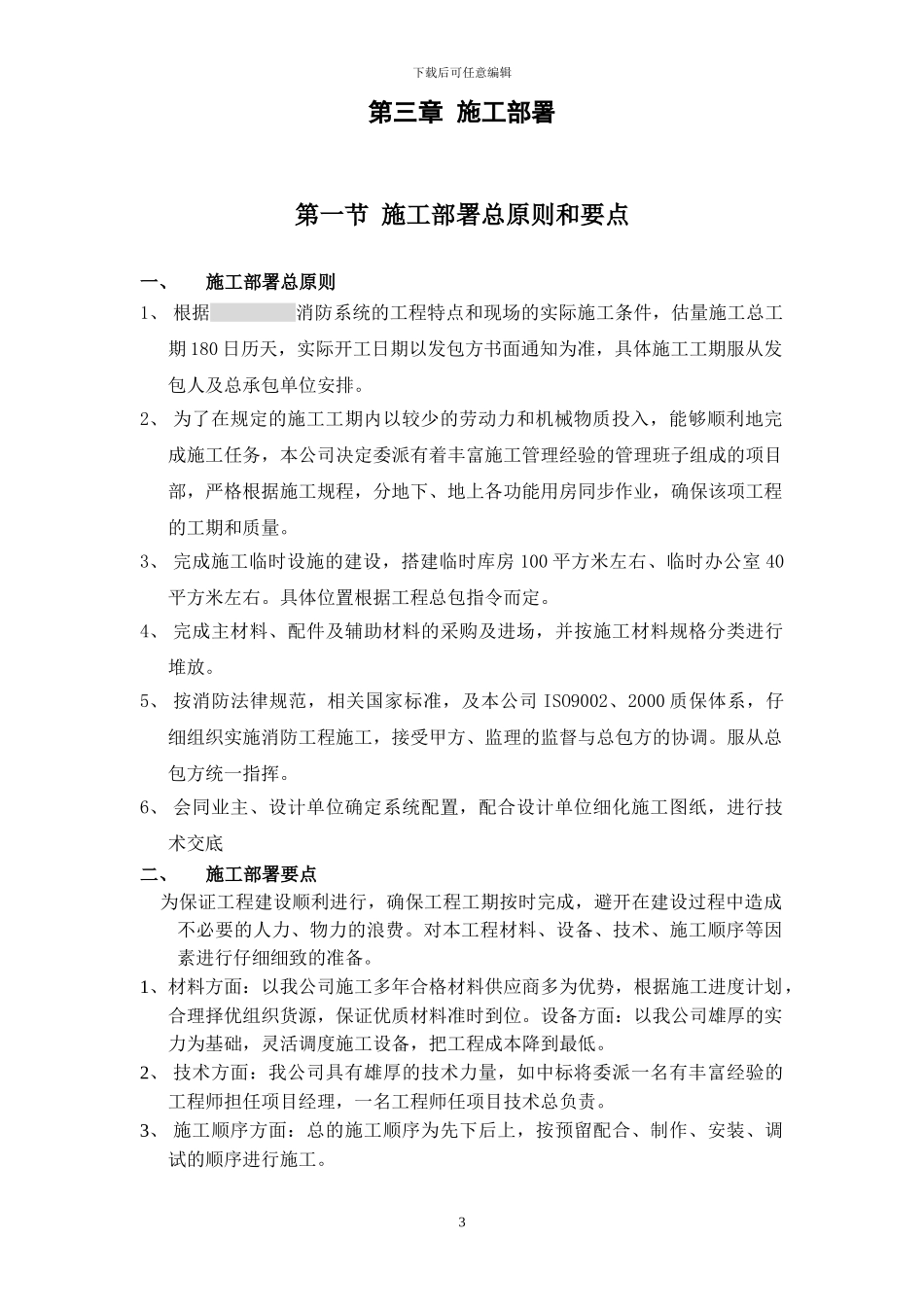

下载后可任意编辑第一章 工程概况一、综合说明:工程名称:工程地址: 建设单位: 本工程为一座 26 层的集办公、商场、地下一层停车库的一类高层公共建筑,消防系统包括自动报警系统、正压送风系统、防排烟系统、自动喷淋系统、消火栓系统(不在本次招标范围)。1下载后可任意编辑第二章 工程目标 一、管理目标加强现场的技术管理,坚持质量工作的三级检查管理制度。做好各方面的协作配合,与各专业工种共同努力组织协调施工管理,以创优质工程活动为中心,提高全员质量意识,严格根据施工工艺操作。二、质量目标符合工程合同的技术法律规范要求及有关质量验收法律规范,在施工过程中将全面贯彻 IS09002 体系管理程序进行施工。“质量为本,精心设计,法律规范施工,用户至上”是我公司一贯的质量方针。三、工期目标为确保本消防安装工程按期,优质完成,我公司将投入足够的施工机具,提高施工质量和施工效率。推广克服工程质量通病治理措施等技术进步项目。保证在合同工期内完工。四、安全生产目标加强工人安全生产教育,提高工人自我保护意识,落实安全生产岗位责任制,杜绝任何工伤事故发生。五、文明生产目标推行标准化管理,创文明施工现场。2下载后可任意编辑第三章 施工部署第一节 施工部署总原则和要点一、施工部署总原则1、 根据 消防系统的工程特点和现场的实际施工条件,估量施工总工期 180 日历天,实际开工日期以发包方书面通知为准,具体施工工期服从发包人及总承包单位安排。2、 为了在规定的施工工期内以较少的劳动力和机械物质投入,能够顺利地完成施工任务,本公司决定委派有着丰富施工管理经验的管理班子组成的项目部,严格根据施工规程,分地下、地上各功能用房同步作业,确保该项工程的工期和质量。3、 完成施工临时设施的建设,搭建临时库房 100 平方米左右、临时办公室 40平方米左右。具体位置根据工程总包指令而定。4、 完成主材料、配件及辅助材料的采购及进场,并按施工材料规格分类进行堆放。5、 按消防法律规范,相关国家标准,及本公司 ISO9002、2000 质保体系,仔细组织实施消防工程施工,接受甲方、监理的监督与总包方的协调。服从总包方统一指挥。6、 会同业主、设计单位确定系统配置,配合设计单位细化施工图纸,进行技术交底二、施工部署要点 为保证工程建设顺利进行,确保工程工期按时完成,避开在建设过程中造成不必要的人力、物力的浪费。对本工程材料、设备、技术、施工顺序等因...
