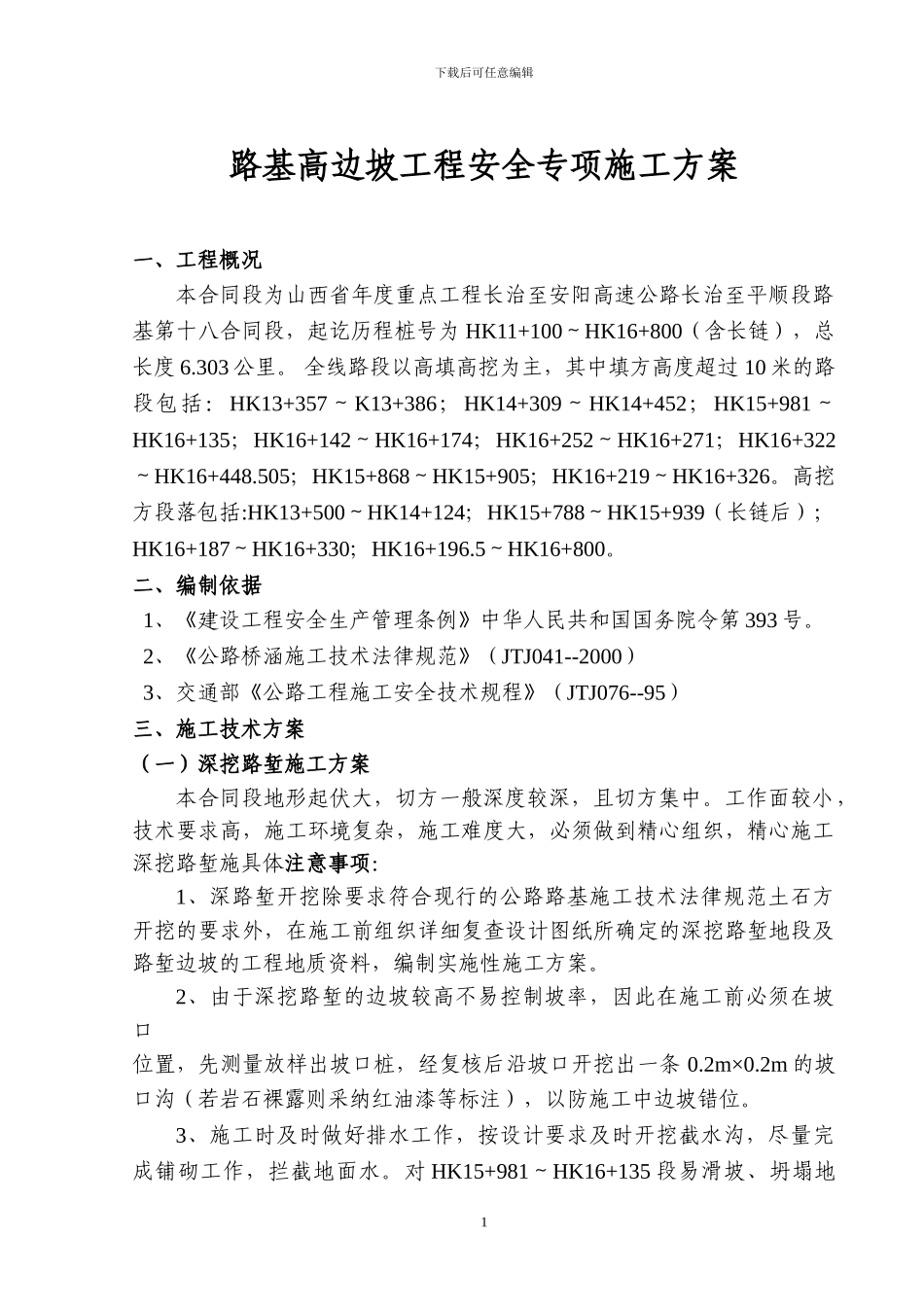

下载后可任意编辑路基高边坡工程安全专项施工方案一、工程概况本合同段为山西省年度重点工程长治至安阳高速公路长治至平顺段路基第十八合同段,起讫历程桩号为 HK11+100~HK16+800(含长链),总长度 6
303 公里
全线路段以高填高挖为主,其中填方高度超过 10 米的路段包括:HK13+357~K13+386;HK14+309~HK14+452;HK15+981~HK16+135;HK16+142~HK16+174;HK16+252~HK16+271;HK16+322~HK16+448
505;HK15+868~HK15+905;HK16+219~HK16+326
高挖方段落包括:HK13+500~HK14+124;HK15+788~HK15+939(长链后);HK16+187~HK16+330;HK16+196
5~HK16+800
二、编制依据 1、《建设工程安全生产管理条例》中华人民共和国国务院令第 393 号
2、《公路桥涵施工技术法律规范》(JTJ041--2000) 3、交通部《公路工程施工安全技术规程》(JTJ076--95)三、施工技术方案(一)深挖路堑施工方案本合同段地形起伏大,切方一般深度较深,且切方集中
工作面较小,技术要求高,施工环境复杂,施工难度大,必须做到精心组织,精心施工深挖路堑施具体注意事项:1、深路堑开挖除要求符合现行的公路路基施工技术法律规范土石方开挖的要求外,在施工前组织详细复查设计图纸所确定的深挖路堑地段及路堑边坡的工程地质资料,编制实施性施工方案
2、由于深挖路堑的边坡较高不易控制坡率,因此在施工前必须在坡口位置,先测量放样出坡口桩,经复核后沿坡口开挖出一条 0
2m 的坡口沟(若岩石裸露则采纳红油漆等标注),以防施工中边坡错位
3、施工时及时做好排水工作,按设计要求及时开挖截水沟,尽量完成铺砌工作,拦截地面水
