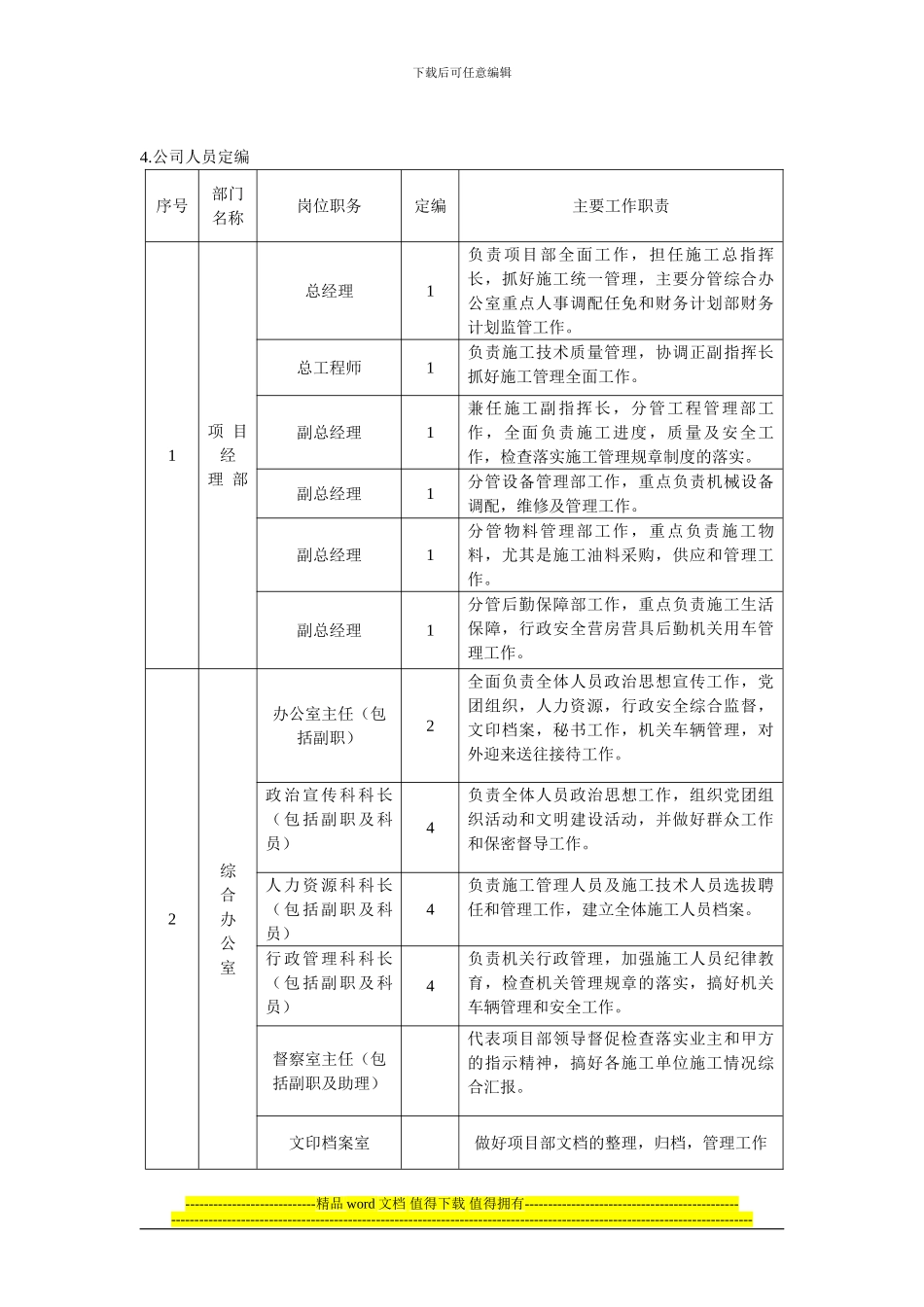

下载后可任意编辑赤峰实验基地土方工程施工预案根据总指挥部关于既要控制机械设备和施工人员数量,减轻当地供应压力,又要按期如数的完成施工任务的指示精神。依据已知的工程项目基本情况,我们就该项工程的施工方案管理体制,设备选择,工艺流程,技术组织以及保障措施进行了精心策划和仔细讨论。现将施工组织实施预案报告如下;待取得项目水文地质地勘资料和施工图纸等技术交底资料查勘测量资料测绘施工现场后,再行编制详尽的施工组织设计报批实施。1 项目地理和自然特点;本工程项目位于内蒙古自治区东部的昭乌达高原和坝上高原的中东部,北临西拉木伦河流,属于戈壁针茅草原,侵蚀低山荒漠漠钙黄土丘陵地带,地表平缓,人烟稀少,海拔平均 500m----1000m,属于干旱中温带气候,,多为戈壁丘陵,缺水,干燥,高寒,风大,年平均气温 16---20 度,早晚温差较大,初日约 25---4 度,终日 10---5度,冬季寒冷,降雪期畅达 3 个多月,每年 11-3 月为降雪期,年积雪平均 30.6 天,极端温度年平均 12-15c,最低温度达零下 30 度,地下地质结构属于 3-5 类黄砂岩土,深层有卵石砂石,地下水属于富水程度弱的含水岩组,地下岩土结构比较松散,大型挖掘机可直接开挖,不需要爆破作业,上土机作业不需爆破,地表水源较少,工区距河流较远,施工现场现在没有电网,需要通过当地电力部门从过境网较近部位接通解决施工动力供电设施。当地群众以农牧业为主,大量施工物资和施工人员生活用品要依赖外地供应解决。2 工程任务及质量技术参数;本工程项目总承包工程量 50 亿立方米,总工期 3 年 900 天时间,工作面积约 70 平方公里,深度平均约 70-170m,运距 25 公里之内。施工内容;包括开挖装运推平以及因施工需要的临时设施,工区道路,场地硬化,运输通道,排土场卸车台,挡土墙,边坡防护设施等其他附属工程,施工需要完成自取土场到弃土场的所有工序。本工程施工质量标准按合同要求,应达到国家质量检验评定标准的优良等级,同时接收甲方 GB/T190002(ISO9002)质量保证体系的有关规定和要求。并根据;建筑工程施工法律规范及验法律规范;JGJ73-91)要求组织施工和验收,到达进度质量环境职业健康安全文明的验收标准。3.项目特点及施工难点;本工程项目的主要特点是施工现场缺水,干燥,高寒,风大,自然环境差,施工条件差,有效施工时间短,承包工程量大,施工任务重,合同工期和施工任务相比,工期紧张,施工难点主要...
