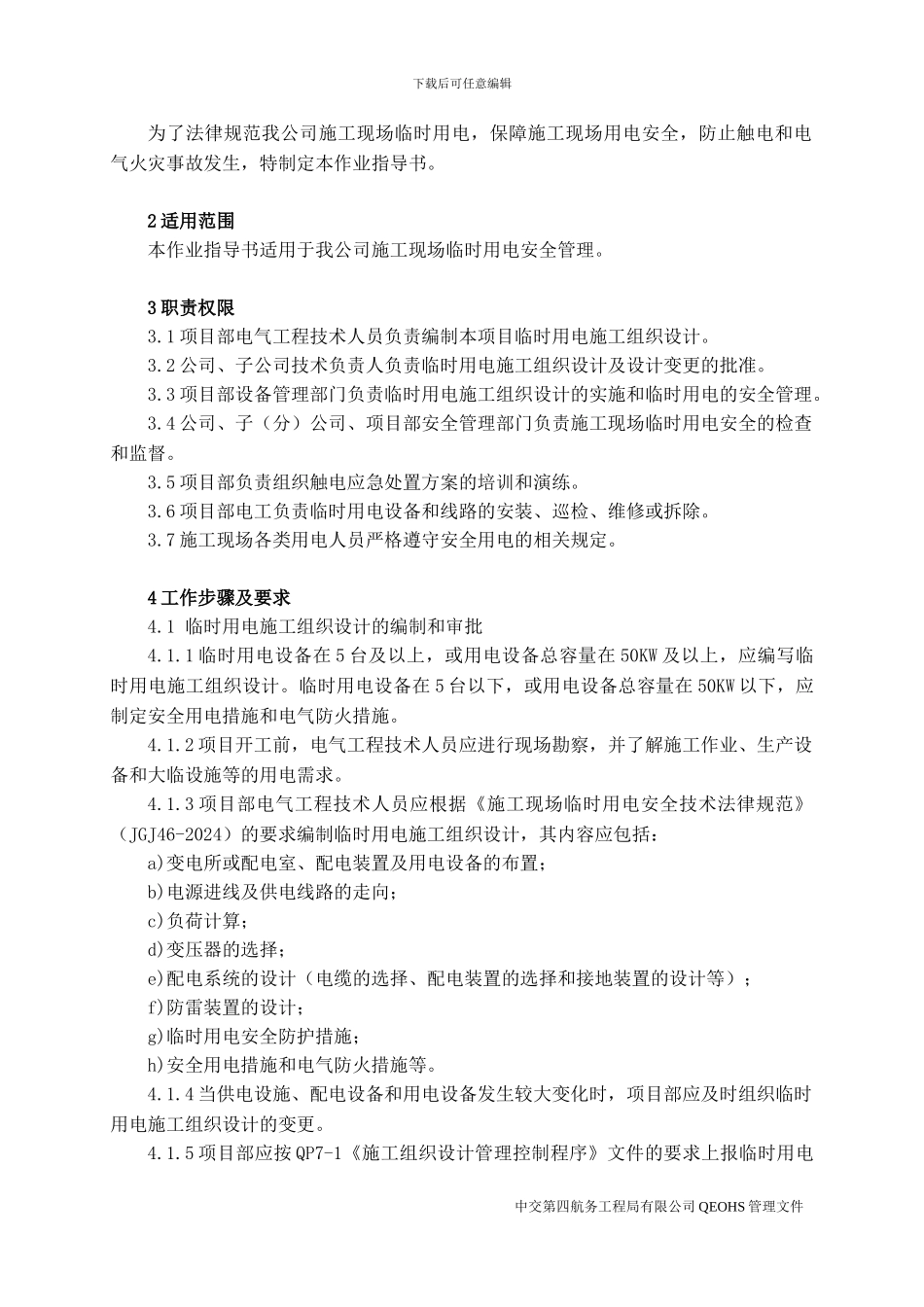

中交第四航务工程局 有限公司 QEOHS 管理文件施工现场临时用电安全作业指导书文件编号:QI9-11版本号 :2.0实施日期:2009 年 9 月 11 日施工现场临时用电安全作业指导书2.0刘保初侯军邵慧敏、黄敏、周锡光、苏启荣、李岳平、窦友三、梁振养、王裕莲、方嘉煊、聂银海、王亚林、詹志佶、何奇胜、李耕吕卫清周达培孙国强2024.9.11版本号编写审核会 签审签批准批准日期1 概述第 1 页 共 13 页下载后可任意编辑为了法律规范我公司施工现场临时用电,保障施工现场用电安全,防止触电和电气火灾事故发生,特制定本作业指导书。2 适用范围 本作业指导书适用于我公司施工现场临时用电安全管理。3 职责权限3.1 项目部电气工程技术人员负责编制本项目临时用电施工组织设计。3.2 公司、子公司技术负责人负责临时用电施工组织设计及设计变更的批准。3.3 项目部设备管理部门负责临时用电施工组织设计的实施和临时用电的安全管理。3.4 公司、子(分)公司、项目部安全管理部门负责施工现场临时用电安全的检查和监督。3.5 项目部负责组织触电应急处置方案的培训和演练。3.6 项目部电工负责临时用电设备和线路的安装、巡检、维修或拆除。3.7 施工现场各类用电人员严格遵守安全用电的相关规定。4 工作步骤及要求4.1 临时用电施工组织设计的编制和审批4.1.1 临时用电设备在 5 台及以上,或用电设备总容量在 50KW 及以上,应编写临时用电施工组织设计。临时用电设备在 5 台以下,或用电设备总容量在 50KW 以下,应制定安全用电措施和电气防火措施。4.1.2 项目开工前,电气工程技术人员应进行现场勘察,并了解施工作业、生产设备和大临设施等的用电需求。4.1.3 项目部电气工程技术人员应根据《施工现场临时用电安全技术法律规范》(JGJ46-2024)的要求编制临时用电施工组织设计,其内容应包括:a)变电所或配电室、配电装置及用电设备的布置;b)电源进线及供电线路的走向;c)负荷计算;d)变压器的选择;e)配电系统的设计(电缆的选择、配电装置的选择和接地装置的设计等);f)防雷装置的设计;g)临时用电安全防护措施;h)安全用电措施和电气防火措施等。4.1.4 当供电设施、配电设备和用电设备发生较大变化时,项目部应及时组织临时用电施工组织设计的变更。4.1.5 项目部应按 QP7-1《施工组织设计管理控制程序》文件的要求上报临时用电中交第四航务工程局有限公司 QEOHS 管理文件下载后可任意编辑施工组织设计及变更,公司...
