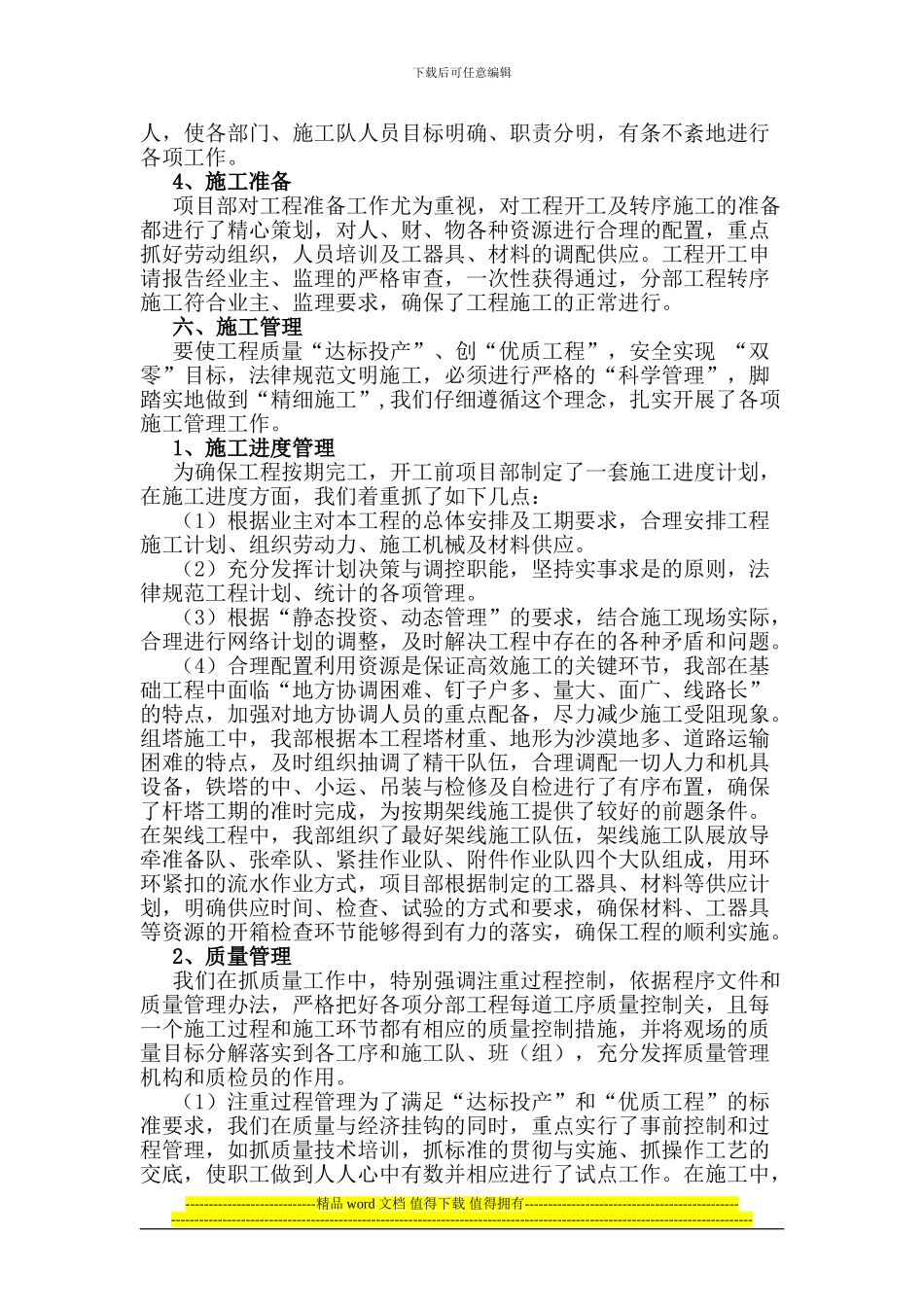

下载后可任意编辑XXX220kV 线路工程投运前质量监检施工情况汇报各位领导、各位专家:大家好!欢迎你们对 XXX220kV 线路工程进行监督检查。在过去的时间里,我公司对本工程实行了全过程的项目管理,在建设单位的正确领导、监理的严格监督、设计的积极指导下,我公司严格根据合同管理的要求,在施工中实行了一系列行之有效的方法,确保了工程建设质量,现就建设施工情况作以简要汇报。一、工程概况本工程起始于 220kVXXX 变电站,途经 XXX. XXX. XXX 等乡镇,迄于拟建的 220kVXXX 变电站。线路亘长 56.314km。线路途经地段地貌单元 56%为黄土丘陵区,39%为沙丘陵区,5%为河谷及流一级阶地。线路铁塔全部采纳自立式铁塔,共计 135 基,其中直线塔 108 基,转角耐张塔 27 基。本线路采纳同塔双回路架设,导线采纳二分裂LGJ-400/35 全线架设,本段线路地线采纳 2 根 12 芯 OPGW 光缆架设。项目法人: 建设单位: 设计单位: 监理单位: 施工单位: 二、主要工程量1、基础分部工程主要工程量为:基础 135 基,混凝土浇筑5556.79m3。2、铁塔组立分部工程主要工程量为:铁塔 135 基,其中耐张转角塔 27 基、直线塔 108 基,铁塔总重量 2567.8873T。 3、架线分部工程主要工程量为:同塔双回路架设,导线采纳二分裂 LGJ-400/35 全线架设,本段线路地线采纳 2 根 12 芯 OPGW 光缆架设,放线总长度为 56.314km。跨越集通铁路 6 次,大通道 1 次、S303 公路 2 次、66kV 送电线路 10 次、380V 电力线 6 条、10kV 电力线 25 条、架空通讯线 15 次,跨越送电线路采纳带电跨越。三、资源投入状况1、基础分部工程:人力投入 8 个施工队/12 个施工作业(班)组,平均每天投入劳动力 210 人,高峰期 300 人;机械设备投入,GPS 2台、经纬仪 14 台,搅拌机 15 台,震动棒 20 套和发电机 15 台,工程用车 20 辆。----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑2、组塔分部工程:人力投入 8 个施工队。平均每天投入劳动力约 200 人,高峰期 280 人;机械设备:投入了全新配套的组塔组立工器具 8 套,工程用车 18 辆。3、架线分部工程:架线施工队由架线准备、...
