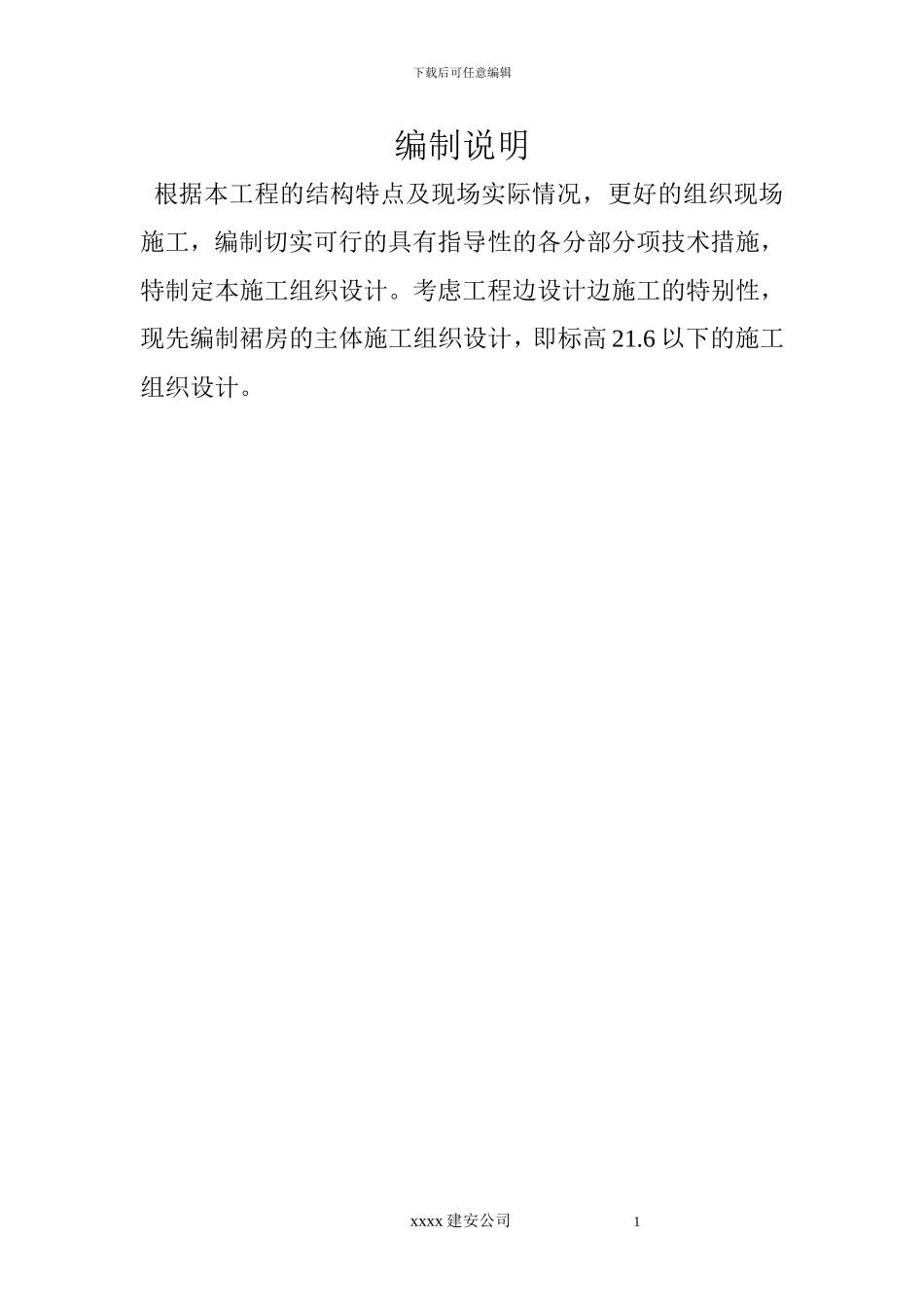

下载后可任意编辑编制说明 根据本工程的结构特点及现场实际情况,更好的组织现场施工,编制切实可行的具有指导性的各分部分项技术措施,特制定本施工组织设计
考虑工程边设计边施工的特别性,现先编制裙房的主体施工组织设计,即标高 21
6 以下的施工组织设计
xxxx 建安公司 1下载后可任意编辑xxxx 明珠大厦施工组织设计一

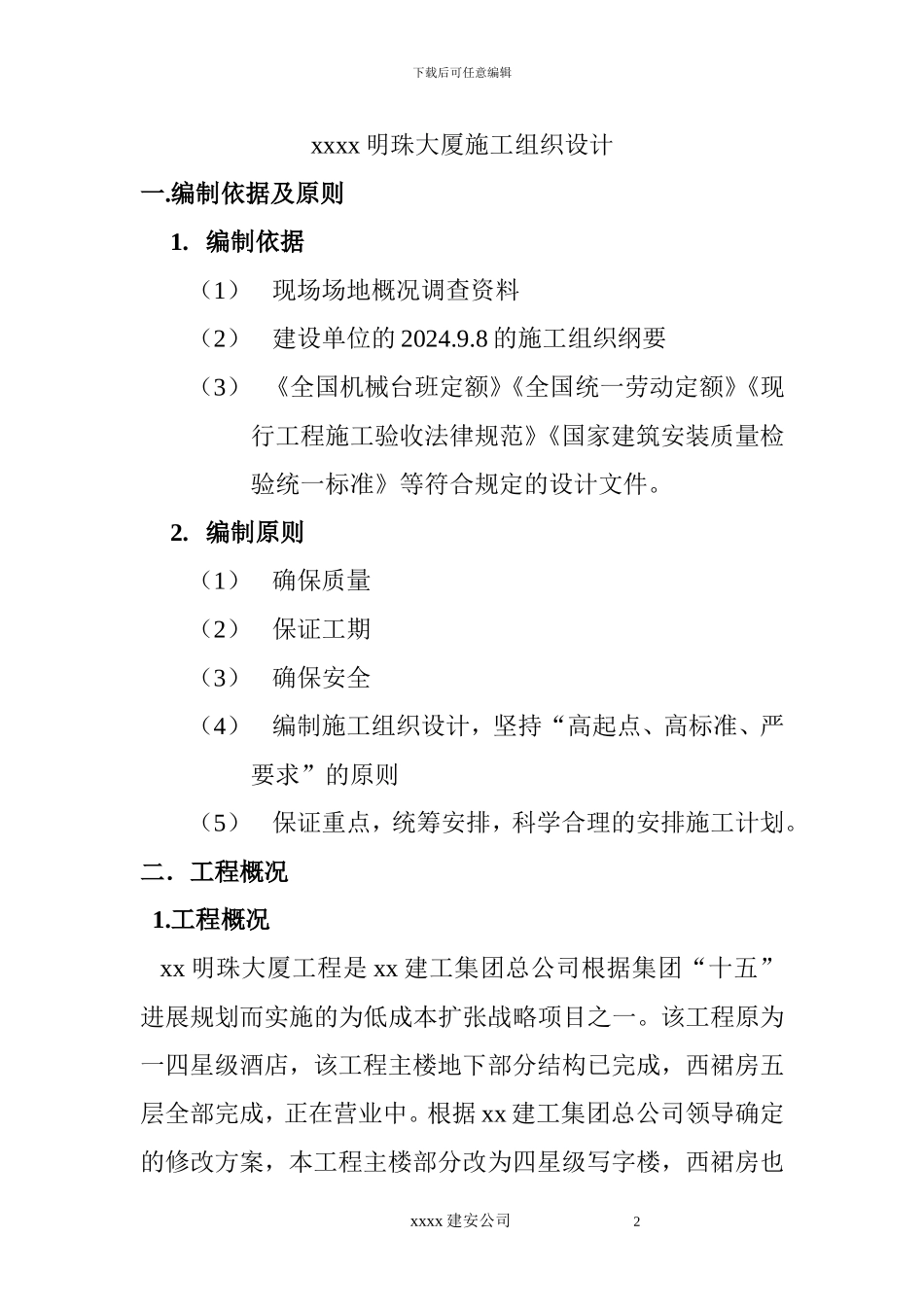

编制依据及原则1
编制依据(1)现场场地概况调查资料(2)建设单位的 2024
8 的施工组织纲要(3) 《全国机械台班定额》《全国统一劳动定额》《现行工程施工验收法律规范》《国家建筑安装质量检验统一标准》等符合规定的设计文件
编制原则(1)确保质量(2)保证工期(3)确保安全(4)编制施工组织设计,坚持“高起点、高标准、严要求”的原则(5)保证重点,统筹安排,科学合理的安排施工计划
二.工程概况 1
工程概况 xx 明珠大厦工程是 xx 建工集团总公司根据集团“十五”进展规划而实施的为低成本扩张战略项目之一
该工程原为一四星级酒店,该工程主楼地下部分结构已完成,西裙房五层全部完成,正在营业中

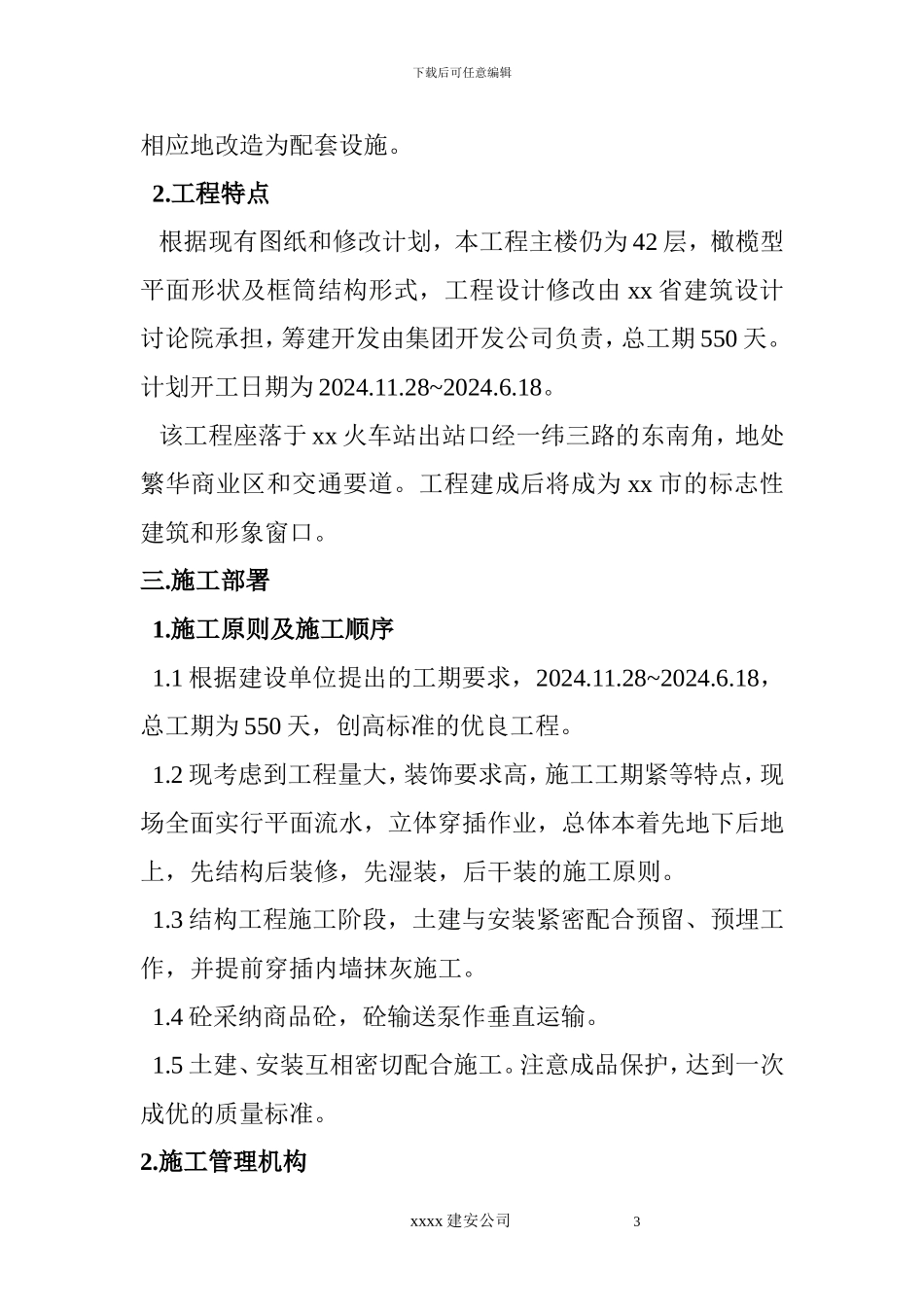

根据 xx 建工集团总公司领导确定的修改方案,本工程主楼部分改为四星级写字楼,西裙房也 xxxx 建安公司 2下载后可任意编辑相应地改造为配套设施
工程特点 根据现有图纸和修改计划,本工程主楼仍为 42 层,橄榄型平面形状及框筒结构形式,工程设计修改由 xx 省建筑设计讨论院承担,筹建开发由集团开发公司负责,总工期 550 天
计划开工日期为 2024
28~2024
该工程座落于 xx 火车站出站口经一纬三路的东南角,地处繁华商业区和交通要道
工程建成后将成为 xx 市的标志性建筑和形象窗口
施工部署 1
施工原则及施工顺序 1
1 根据建设单位提出的工期要求,2024
28~2024
18,总工期为 550 天,
