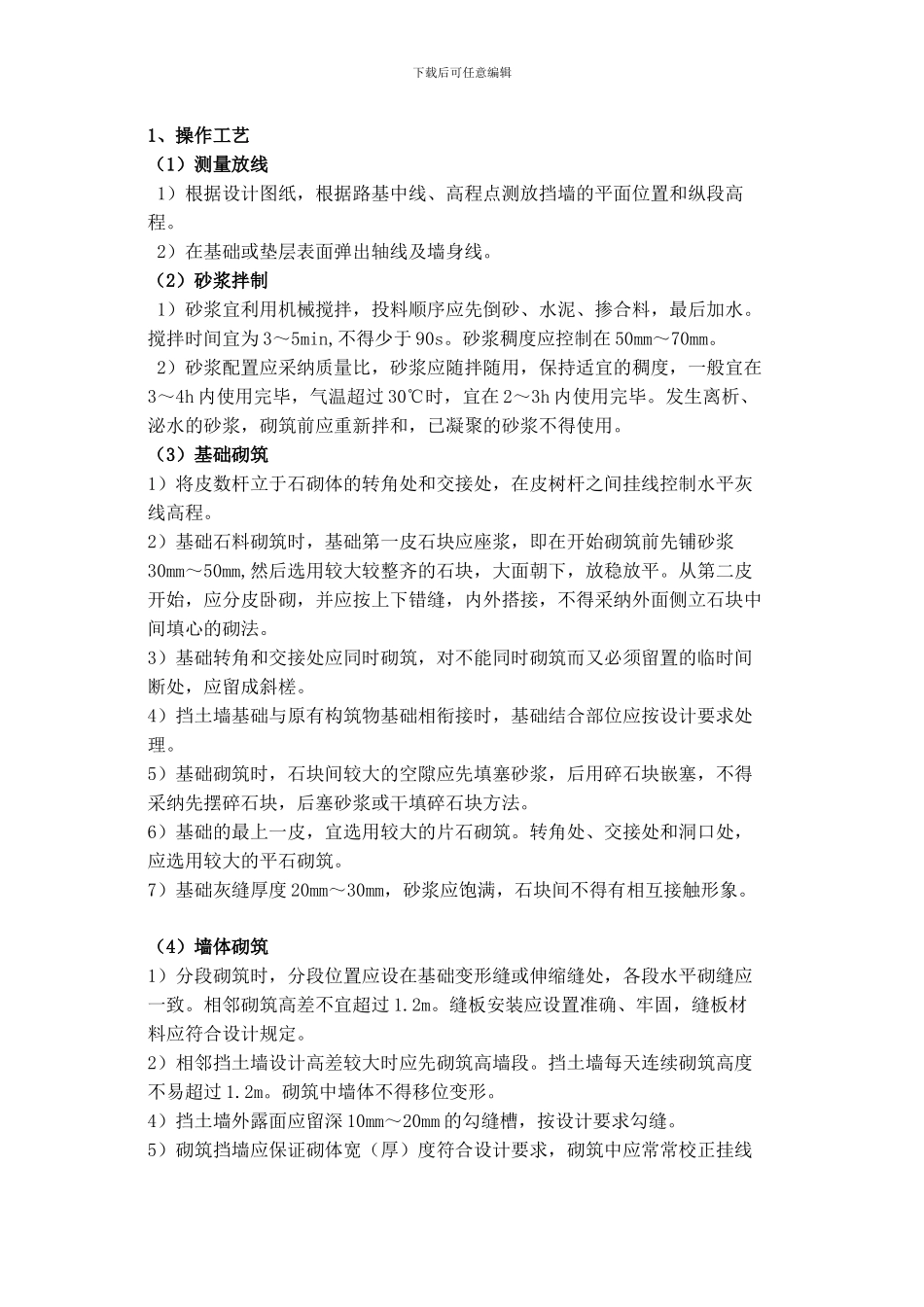

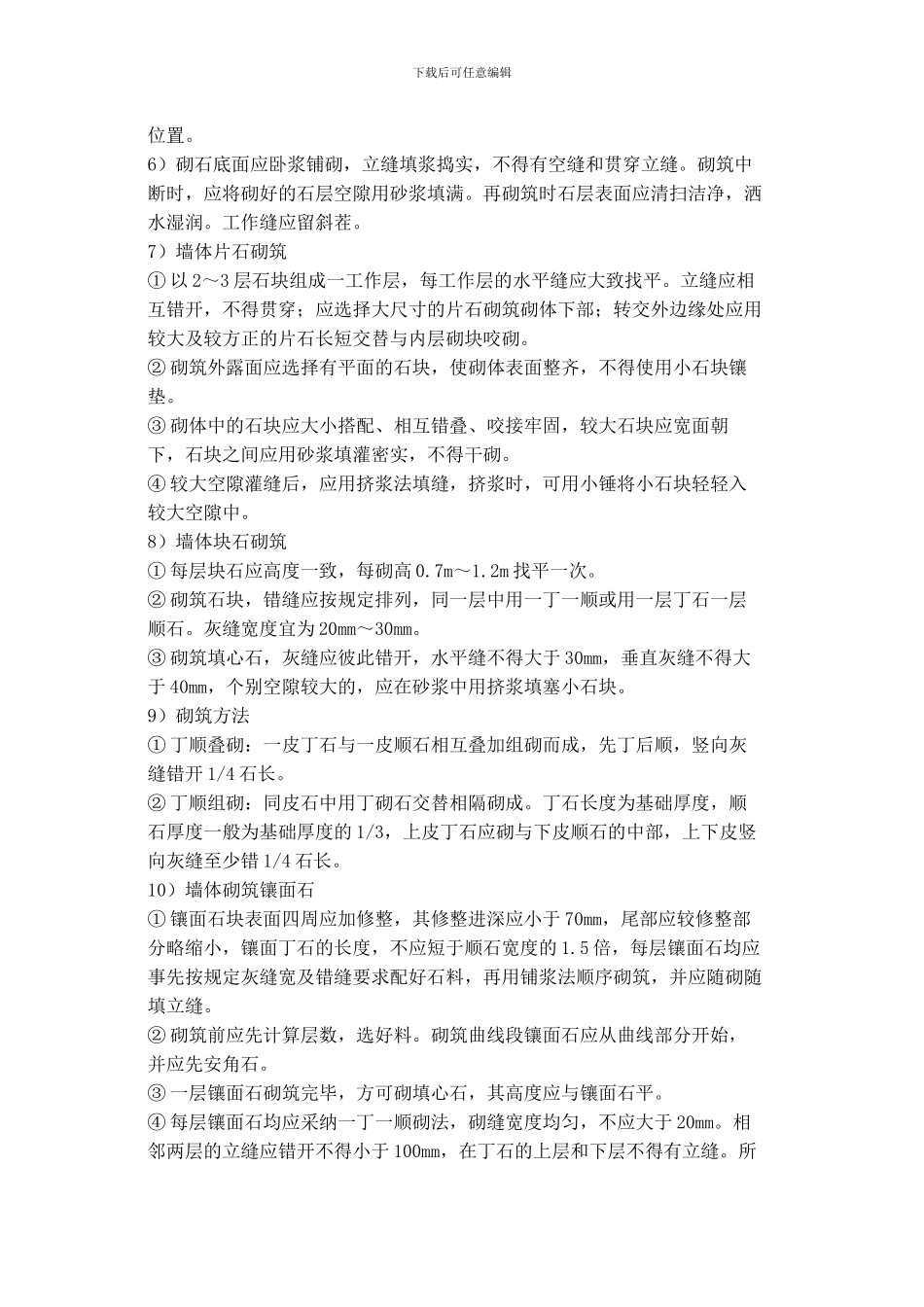

下载后可任意编辑 XX 高速公路 K33+410~K33+510 段 浆砌片石挡土墙施工方案一、工程概况由于 K33+410~K33+510 段路基右侧有水塘,向路基内浸水,所以增加塘堤,并设置防水挡土墙对塘堤加以防护。根据实际情况和当地村民使用要求,在原设计排水沟外侧 50cm 处设置挡土墙,并在有水一侧增加浆砌片石挡土墙防护,挡土墙顶面高出水平面大于50cm。塘堤兼顾当地村民行车,所设置顶面宽 3.5m,坡度为 1:1.5,挡土墙厚50cm,基础厚 80cm(详见附图)。此塘为线路左侧稻田灌溉蓄水,所以塘堤在 K33+480 圆管涵处设置放水闸门一道。二、施工准备1、技术准备(1)根据施工方案内容对工人进行技术培训并交底。(2)绘制砌体平面及立面构造图。(3)确定砂浆配合比,准备好砂浆拭模。2、材料要求(1)石料:材质必须坚实、石质应均匀无风化剥落和裂纹,抗压强度达到150mpa。石材无污。(2)水泥:水泥必须使用同种水泥,不同品种的水泥不得混合使用。(3)砂:砂宜采纳中砂或粗砂并应过筛,当缺少中粗砂时,也可用细砂。砂的质量标准应符合混凝土工程相应材料的质量标准。用于砌筑片石粒径时不宜超过 5㎜;用于砌筑片石、粗料石时,不宜超过 2.5㎜。砂的含泥量应不大于5%。(4)水:宜采纳饮用水,当采纳其他水源时,应按有关标准对其进行化验,确认合格使用(5)砂浆:1)砂浆的类别和强度等级应符合设计规定,M7.5。2)砂浆的配合比应通过实验确定3、机体设备(1)机具:砂浆强制搅拌机、小推车、筛子、铁锹、洒水喷壶、磅秤;托灰板、半载大桶、橡皮锤、大铲、小手锤、抹子、皮数杆等。(2)安全防护设施:安全帽、防护手套。(3)计量检测用具:水平尺、塞尺、小线、靠尺、坡度尺。三、施工工艺下载后可任意编辑1、操作工艺(1)测量放线 1)根据设计图纸,根据路基中线、高程点测放挡墙的平面位置和纵段高程。 2)在基础或垫层表面弹出轴线及墙身线。(2)砂浆拌制 1)砂浆宜利用机械搅拌,投料顺序应先倒砂、水泥、掺合料,最后加水。搅拌时间宜为 3~5min,不得少于 90s。砂浆稠度应控制在 50mm~70mm。 2)砂浆配置应采纳质量比,砂浆应随拌随用,保持适宜的稠度,一般宜在3~4h 内使用完毕,气温超过 30℃时,宜在 2~3h 内使用完毕。发生离析、泌水的砂浆,砌筑前应重新拌和,已凝聚的砂浆不得使用。(3)基础砌筑1)将皮数杆立于石砌体的转角处和交接处,在皮树杆之间挂线控制水平灰线高程。2)基础石料砌筑时,基础第一皮...
