下载后可任意编辑安全 环保 技术 质量交底卡 施工班组:开挖班 编号: 保存期:3 年项目名称广东珠三角轨道交通穗莞深城际铁路 SZH-2 标工程部位太平隧道厚虎暗挖区间工作内容Ⅳ 级围岩洞身开挖交底内容:一、使用范围本交底适用于Ⅳ级围岩浅埋段Ⅳ b、Ⅳ bxm、深埋段Ⅳ a 开挖施工工法交底
二、施工方法1、Ⅳ级围岩开挖以钻爆法为主、机械配合作业,开挖断面时需要测放开挖轮廓线,隧道中线和高程线,确保开挖面合格
2、开挖工法为台阶法
Ⅳ级围岩浅埋段Ⅳ b、Ⅳ bxm 施工时根据地层的具体情况,上台阶必要时架设临时支撑(掌子面位于中风化(W2)或强风化(W3)地层时,不设临时支撑,其余地层必须设置临时支撑)
当上台阶不设置临时支撑时,台阶底部喷射 10cm 混凝土临时封闭
Ⅳ级围岩深埋段(即Ⅳ a)为台阶法施工
3、Ⅳ a 级断面,隧道上台阶开挖循环进尺不大于 2
0m(两榀格栅进尺),上台阶开挖高度为4
下台阶开挖高度 3
65m,每次开挖进尺不大于 2
0m(两榀格栅进尺)
隧底开挖高度1
5m,每次开挖进尺不大于 3m(三榀格栅进尺)

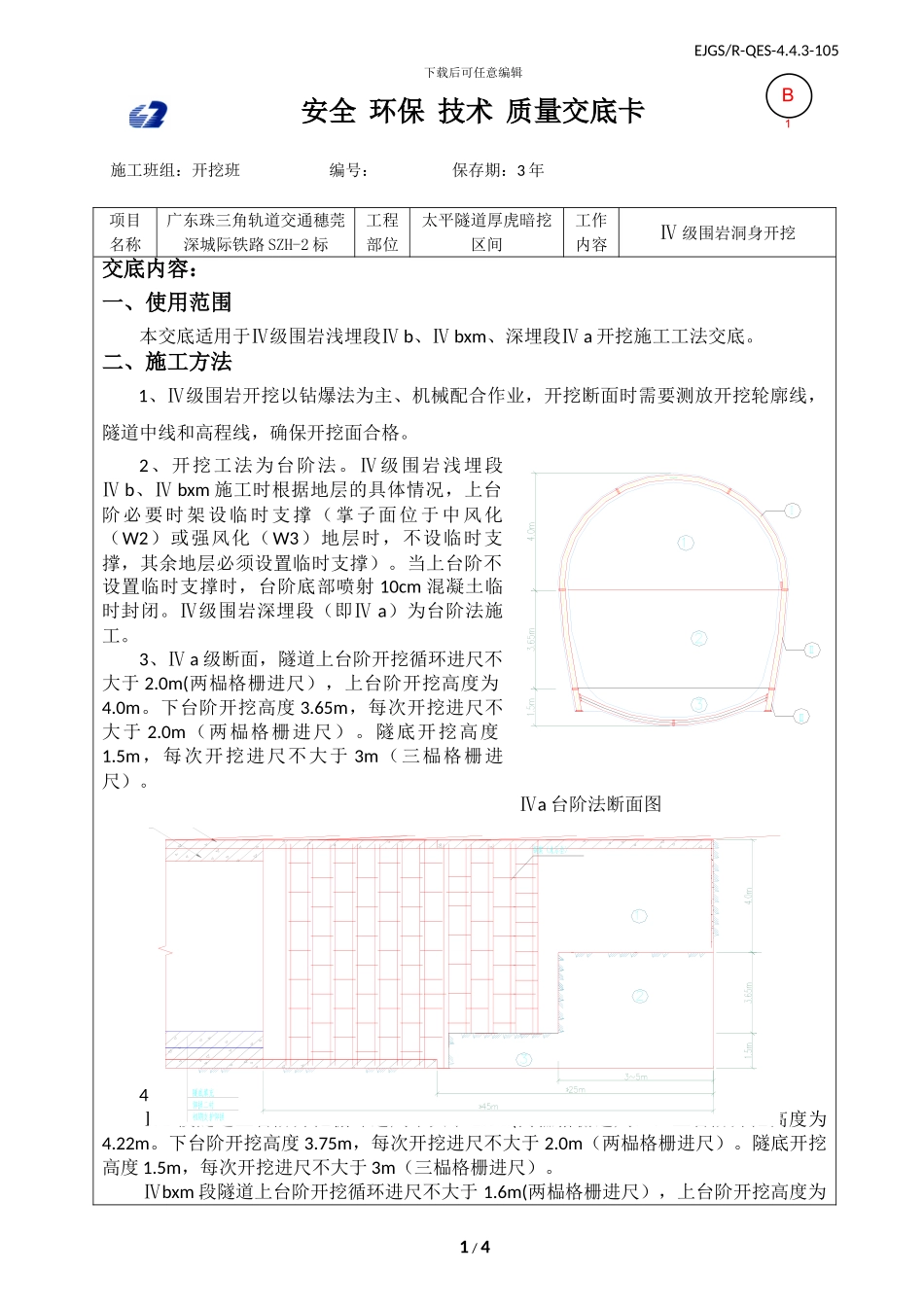

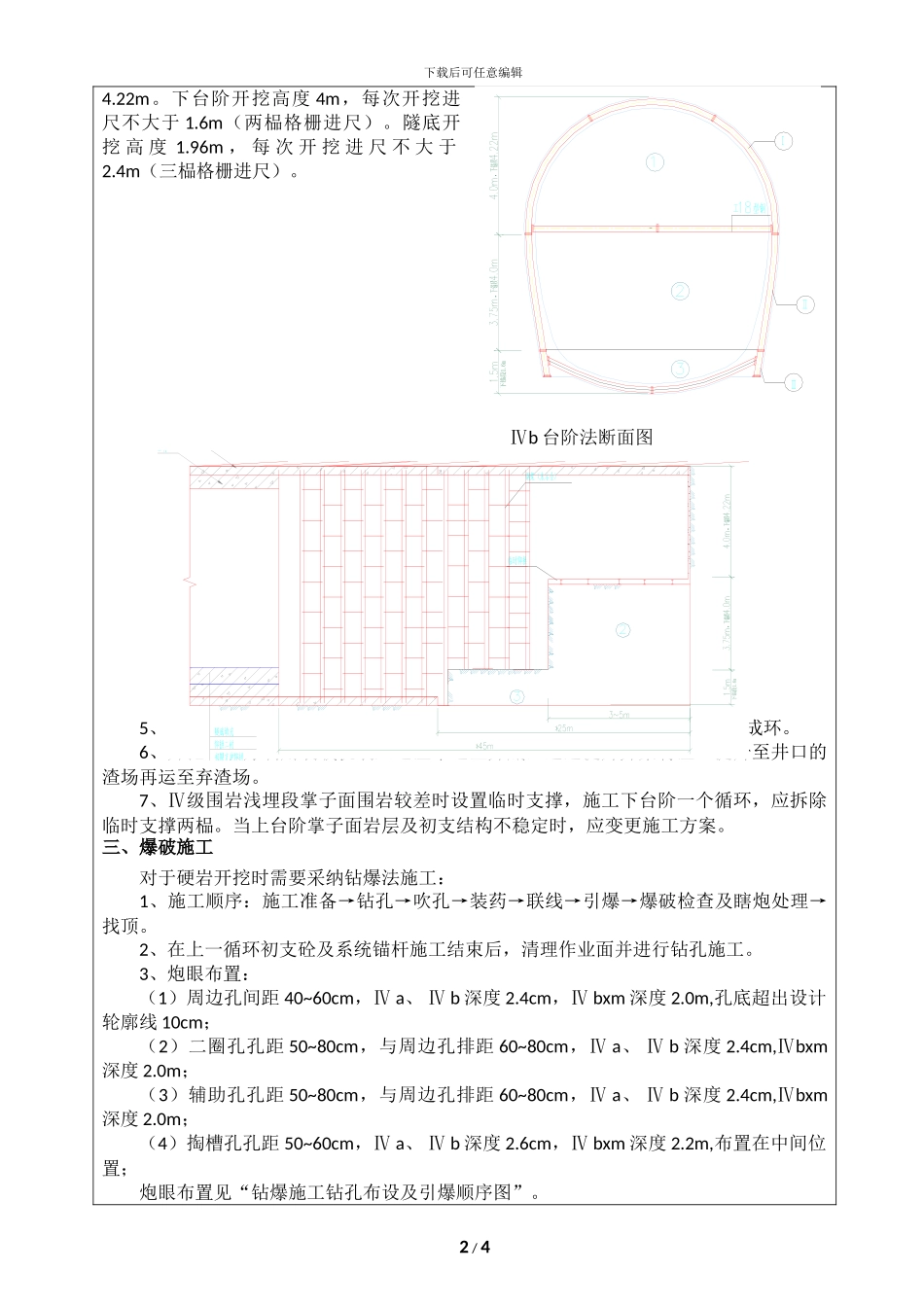

Ⅳa 台阶法断面图 Ⅳa 台阶法工序图4、Ⅳ b 及Ⅳ bxm 段开挖: Ⅳb 段隧道上台阶开挖循环进尺不大于 2
0m(两榀格栅进尺),上台阶开挖高度为4
下台阶开挖高度 3
75m,每次开挖进尺不大于 2
0m(两榀格栅进尺)
隧底开挖高度 1
5m,每次开挖进尺不大于 3m(三榀格栅进尺)
Ⅳbxm 段隧道上台阶开挖循环进尺不大于 1
6m(两榀格栅进尺),上台阶开挖高度为 1 / 4EJGS/R-QES-4
3-105B1 下载后可任意编辑4
下台阶开挖高度 4m,每次开挖进尺不大于 1
6m(两榀格栅进尺)
隧底开挖 高 度 1
96m , 每 次 开 挖 进 尺 不 大 于2
4m(三榀格栅进尺)
