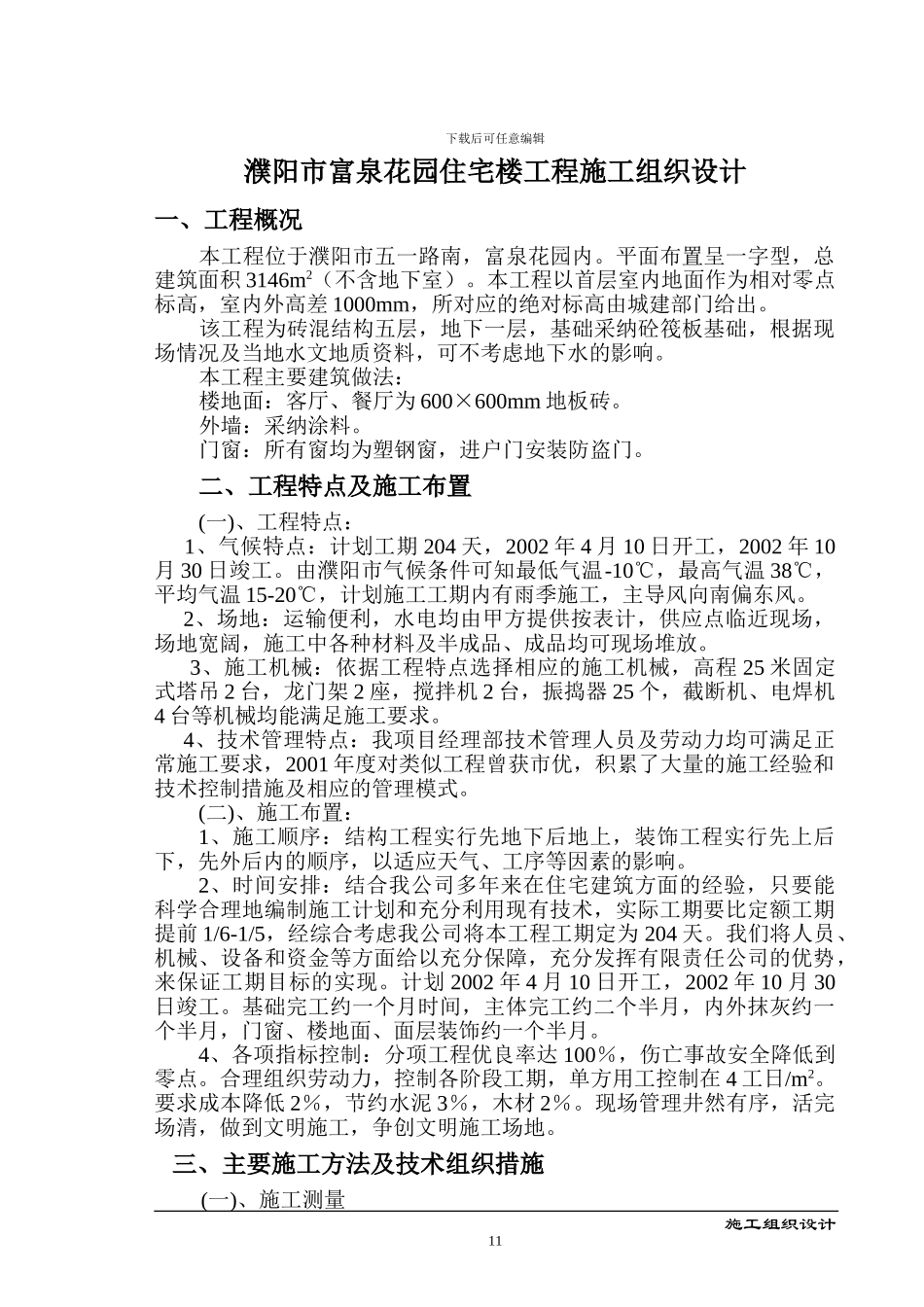

下载后可任意编辑濮阳市富泉花园住宅楼工程施工组织设计一、工程概况本工程位于濮阳市五一路南,富泉花园内
平面布置呈一字型,总建筑面积 3146m2(不含地下室)
本工程以首层室内地面作为相对零点标高,室内外高差 1000mm,所对应的绝对标高由城建部门给出
该工程为砖混结构五层,地下一层,基础采纳砼筏板基础,根据现场情况及当地水文地质资料,可不考虑地下水的影响
本工程主要建筑做法:楼地面:客厅、餐厅为 600×600mm 地板砖
外墙:采纳涂料
门窗:所有窗均为塑钢窗,进户门安装防盗门
二、工程特点及施工布置(一)、工程特点: 1、气候特点:计划工期 204 天,2002 年 4 月 10 日开工,2002 年 10月 30 日竣工
由濮阳市气候条件可知最低气温-10℃,最高气温 38℃,平均气温 15-20℃,计划施工工期内有雨季施工,主导风向南偏东风
2、场地:运输便利,水电均由甲方提供按表计,供应点临近现场,场地宽阔,施工中各种材料及半成品、成品均可现场堆放
3、施工机械:依据工程特点选择相应的施工机械,高程 25 米固定式塔吊 2 台,龙门架 2 座,搅拌机 2 台,振捣器 25 个,截断机、电焊机4 台等机械均能满足施工要求
4、技术管理特点:我项目经理部技术管理人员及劳动力均可满足正常施工要求,2001 年度对类似工程曾获市优,积累了大量的施工经验和技术控制措施及相应的管理模式

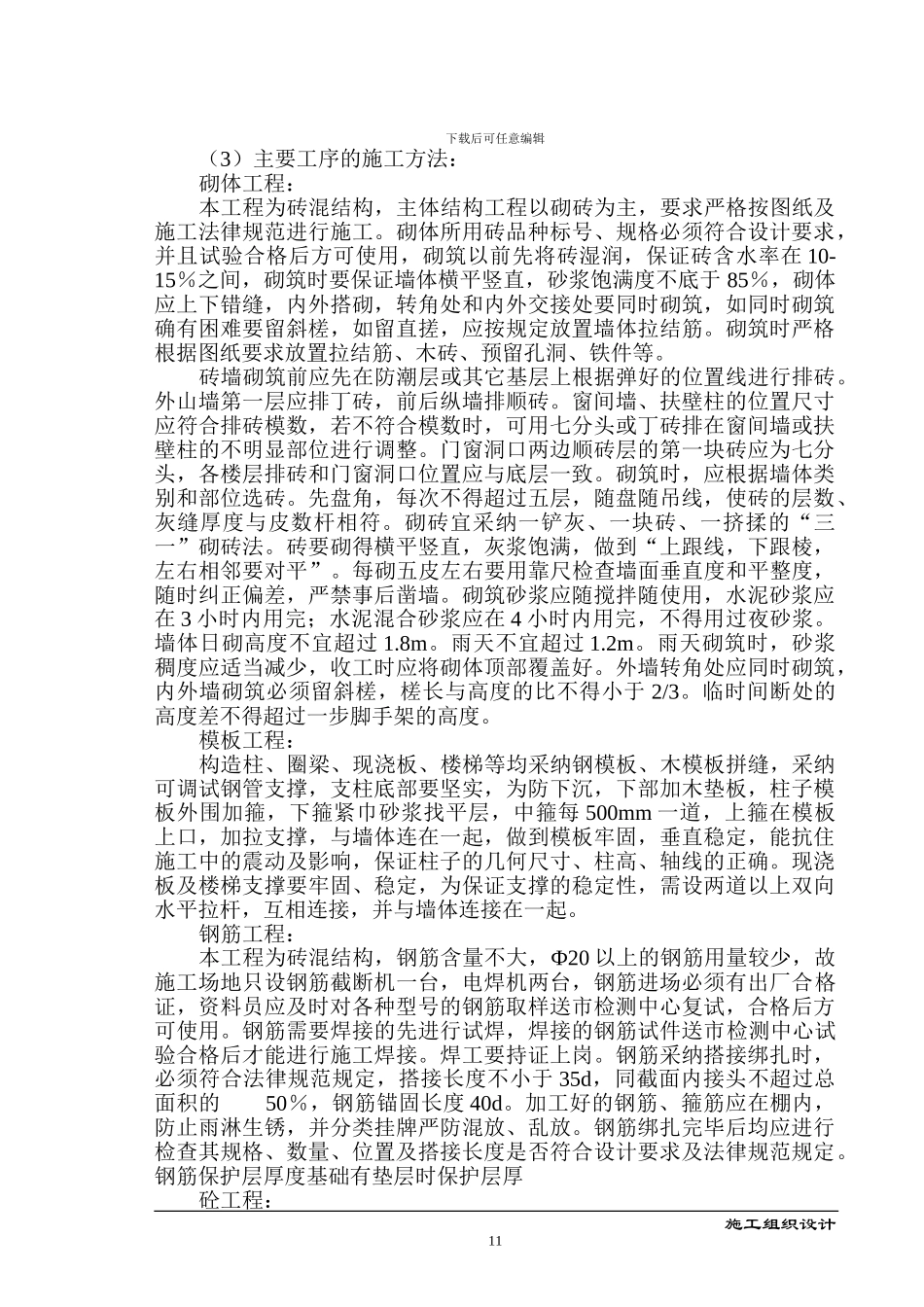

(二)、施工布置:1、施工顺序:结构工程实行先地下后地上,装饰工程实行先上后下,先外后内的顺序,以适应天气、工序等因素的影响
2、时间安排:结合我公司多年来在住宅建筑方面的经验,只要能科学合理地编制施工计划和充分利用现有技术,实际工期要比定额工期提前 1/6-1/5,经综合考虑我公司将本工程工期定为 204 天
我们将人员、机械、设备和资金等方面给以充分保障,充分发挥有限责任公司的优
