下载后可任意编辑下庄 4 号隧道 Vk开挖支护施工技术交底一. 概括:本隧道全长 4093m 长,Vk 占小部分,有三段 Vk 围岩
隧道进口里程 D2K110+249-D2K110+300 处长 51m,出口明洞里程D2K113+780--D2K113+910 和里程 D2K113+942-D2K114+010 处,全 长 198m , 隧 道 出 口 里 程 D2K114+170-D2K1104+315 处 长145m
施工采纳三台阶临时仰拱法施工
、二、施工准备(1)施工测量放样
开挖前应将控制开挖的中线、水平引至开挖部位掌子面,确定开挖轮廓
需爆破的应根据钻爆设计布置好炮眼
(2)钻爆设计
岩石隧道开挖前,应根据工程地质条件、开挖断面、开挖方法、掘进循环进尺、钻眼机具和爆破材料等进行钻爆设计
其内容为:炮眼的布置、数目、深度和角度,装药量和装药结构,起爆方法和爆破顺序,凿岩机的台数安排等
设计图应包括:炮眼布置图、周边眼装药结构图、钻爆参数表、主要技术经济指标及必要的说明
(3)根据施工设计图及定型图绘制开挖施工草图
施工草图上的中线、水平控制桩应与现场放样桩点相对应
隧道施工为避开侵限,一般需将净空放大 5cm,所以在绘制开挖草图时也应将开挖轮廓尺寸放大 5cm(底部不再放大)

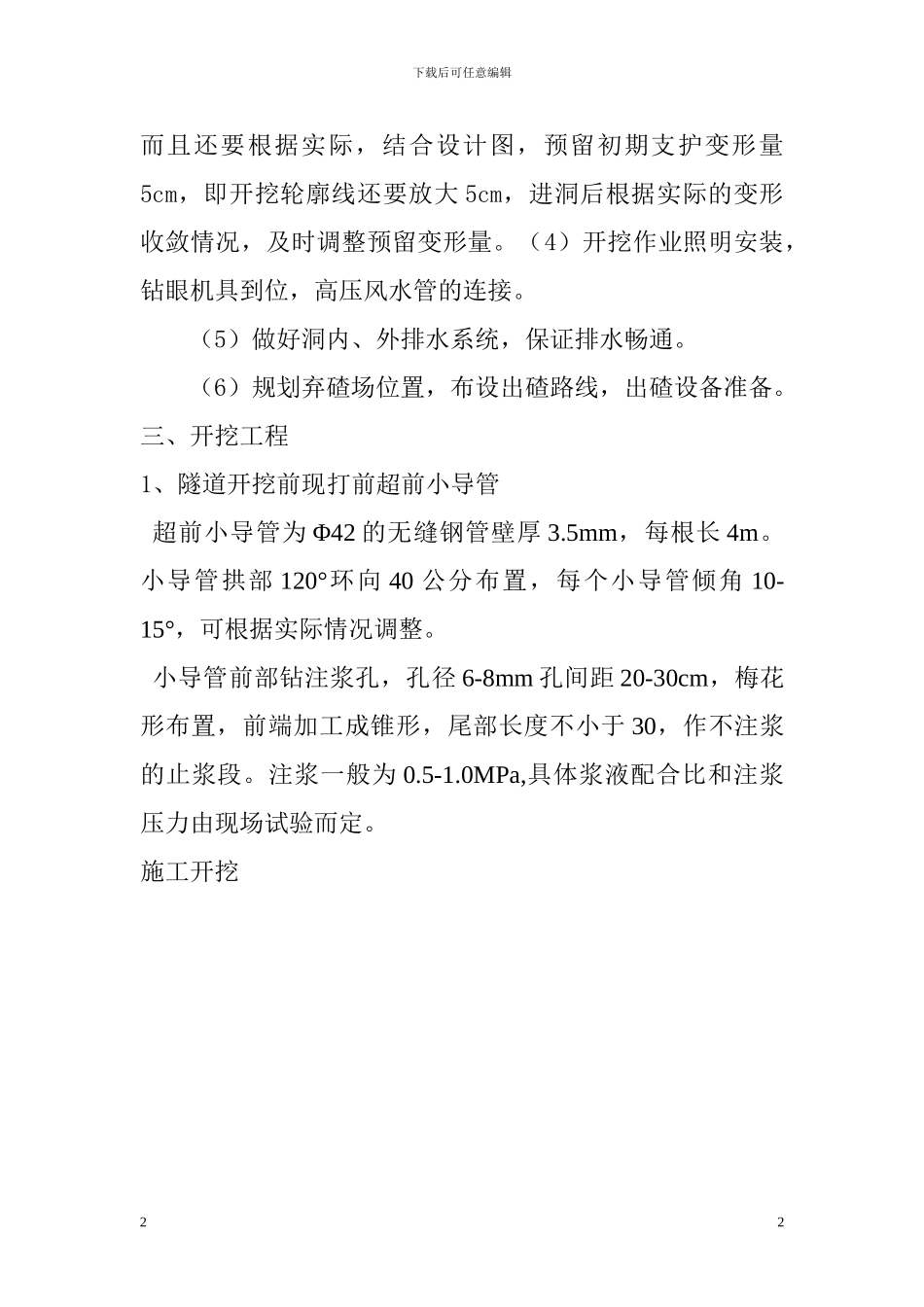

11下载后可任意编辑而且还要根据实际,结合设计图,预留初期支护变形量5cm,即开挖轮廓线还要放大 5cm,进洞后根据实际的变形收敛情况,及时调整预留变形量
(4)开挖作业照明安装,钻眼机具到位,高压风水管的连接
(5)做好洞内、外排水系统,保证排水畅通
(6)规划弃碴场位置,布设出碴路线,出碴设备准备
三、开挖工程1、隧道开挖前现打前超前小导管超前小导管为 Φ42 的无缝钢管壁厚 3
5mm,每根长 4m
小导管拱部 120°环向 40 公分布置,每个小导管倾角 10-15°,可根据实际情
