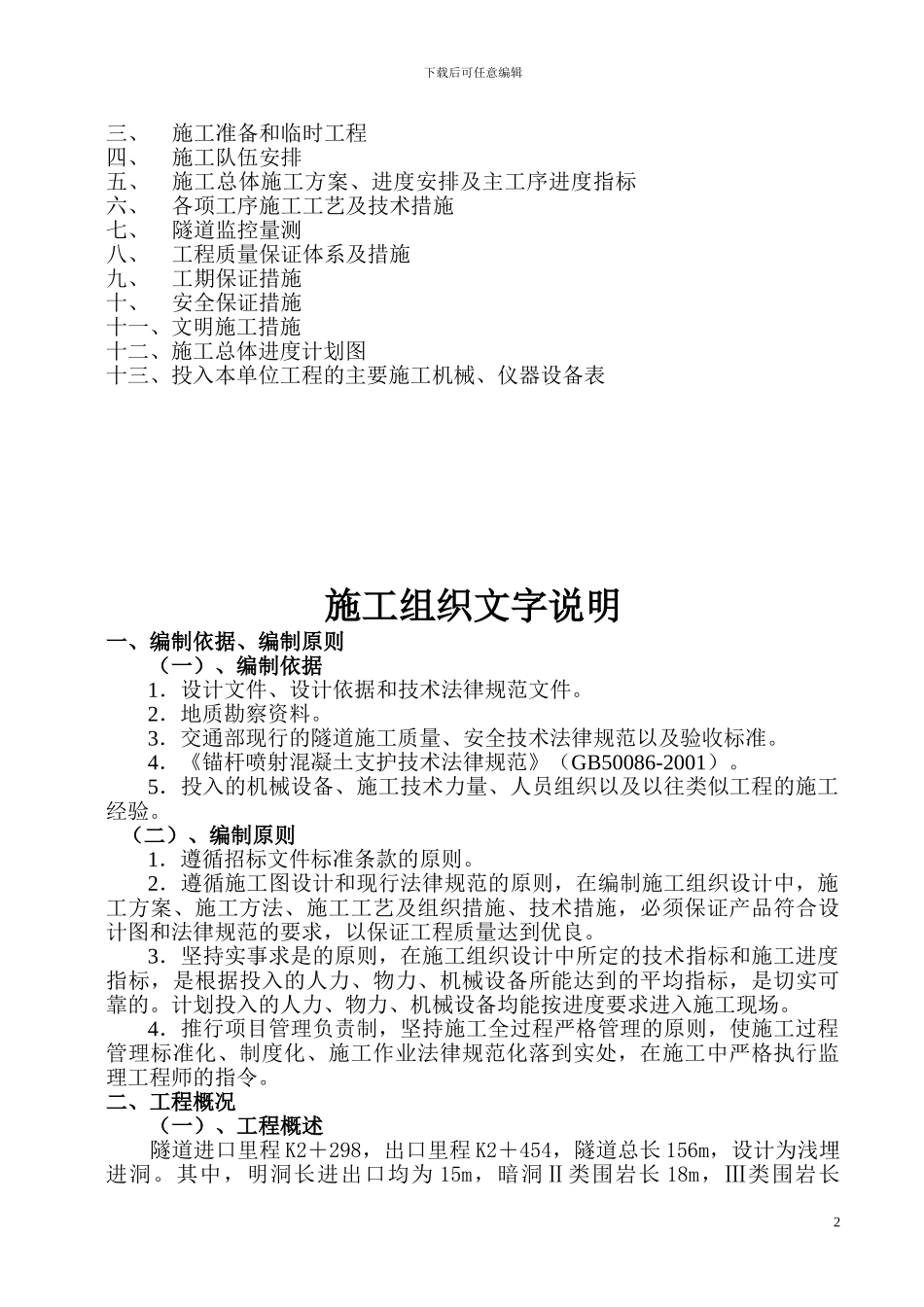

下载后可任意编辑 东钱湖环湖东路东钱湖隧道工程专项施工方案编制:审批:审核:宁波市政工程建设集团股份有限公司二 00 五年五月目 录一、编制依据及编制原则二、工程概况1下载后可任意编辑三、施工准备和临时工程四、施工队伍安排五、施工总体施工方案、进度安排及主工序进度指标六、各项工序施工工艺及技术措施七、隧道监控量测八、工程质量保证体系及措施九、工期保证措施十、安全保证措施十一、文明施工措施十二、施工总体进度计划图十三、投入本单位工程的主要施工机械、仪器设备表施工组织文字说明一、编制依据、编制原则 (一)、编制依据1.设计文件、设计依据和技术法律规范文件
2.地质勘察资料

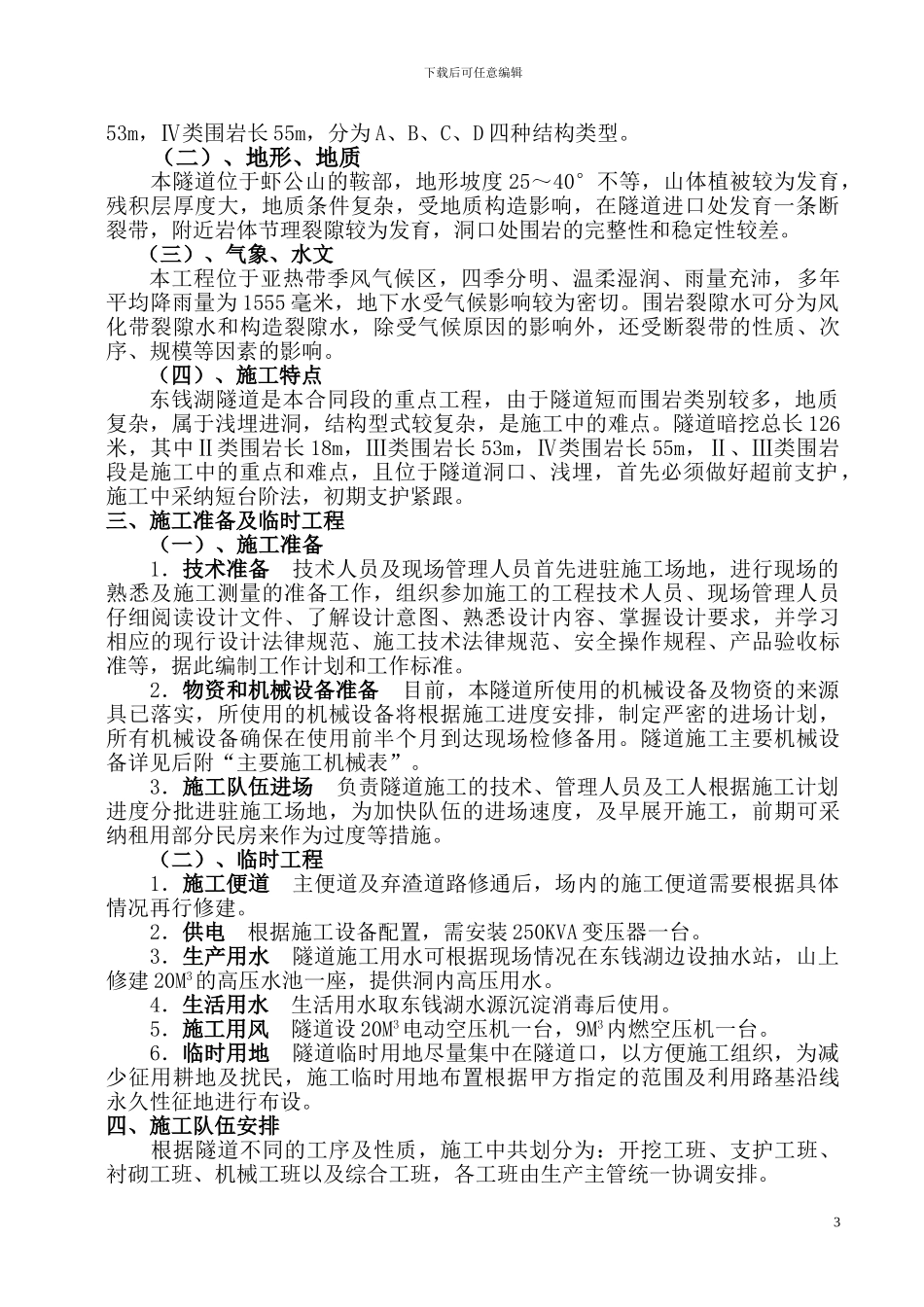

3.交通部现行的隧道施工质量、安全技术法律规范以及验收标准
4.《锚杆喷射混凝土支护技术法律规范》(GB50086-2001)
5.投入的机械设备、施工技术力量、人员组织以及以往类似工程的施工经验
(二)、编制原则1.遵循招标文件标准条款的原则
2.遵循施工图设计和现行法律规范的原则,在编制施工组织设计中,施工方案、施工方法、施工工艺及组织措施、技术措施,必须保证产品符合设计图和法律规范的要求,以保证工程质量达到优良
3.坚持实事求是的原则,在施工组织设计中所定的技术指标和施工进度指标,是根据投入的人力、物力、机械设备所能达到的平均指标,是切实可靠的
计划投入的人力、物力、机械设备均能按进度要求进入施工现场
4.推行项目管理负责制,坚持施工全过程严格管理的原则,使施工过程管理标准化、制度化、施工作业法律规范化落到实处,在施工中严格执行监理工程师的指令
二、工程概况(一)、工程概述隧道进口里程 K2+298,出口里程 K2+454,隧道总长 156m,设计为浅埋进洞
其中,明洞长进出口均为 15m,暗洞Ⅱ类围岩长 18m,Ⅲ类围岩长2下载后可任意编辑53m,Ⅳ类围岩长 55m,分为 A、B、C、D 四种结构类
