】施工技术交底 编号:XA-HL-QJ-JD-002单位工程名称2 号机组中、低压管道安装交底地点2 号机汽机主厂房工程名称2 号机组中、低压管道系统安装交底时间2024
13交底主要内容2 号机组中、低压管道安装作业参加人数交底内容:一.强条交底;1
各类管道应根据设计图纸施工,如需修改设计或采纳代用材料时,必须提请设计单位按有关制度办理
中、低压合金钢管子、管件、管道附件及阀门在使用前,应逐件进行光谱复查,并下载后可任意编辑作出材质标记
管子表面的划痕、凹坑、腐蚀等局部缺陷应作检查鉴定,凡经处理后的管壁厚度不应小于直管计算壁厚,并作记录及提交检验报告
作为闭路元件的阀门(起隔离作用的),安装前必需进行严密性检验,以检查阀座与阀芯、阀盖及填料室各接合面的严密性
阀门的严密性试验应按 1
25 倍铭牌压力的水压进行
高压焊制三通应符合下列要求:1)三通制作及加固形式应符合设计图纸规定,加固用料宜采纳与三通本体相同牌号的钢材
2)按钢材牌号要求作的热处理经过检查应合格
根据设计图纸在管道上应开的孔洞,宜在管子安装前开好
开孔后必须将内部清理洁净,不得遗留钻屑或其他杂物
管道安装时,应及时进行支吊架的固定和调整工作
支吊架位置应正确,安装应平整、牢固,并与管子接触良好
埋地钢管的防腐层应在安装前做好,焊缝部位未经检验合格不得防腐,在运输和安装时应防止损坏防腐层
被损坏的防腐层应予以修补
整定弹簧应按设计要求进行安装,固定销应在管道系统安装结束,且严密性试验及保温后方可拆除
固定销应完整抽出,妥善保管

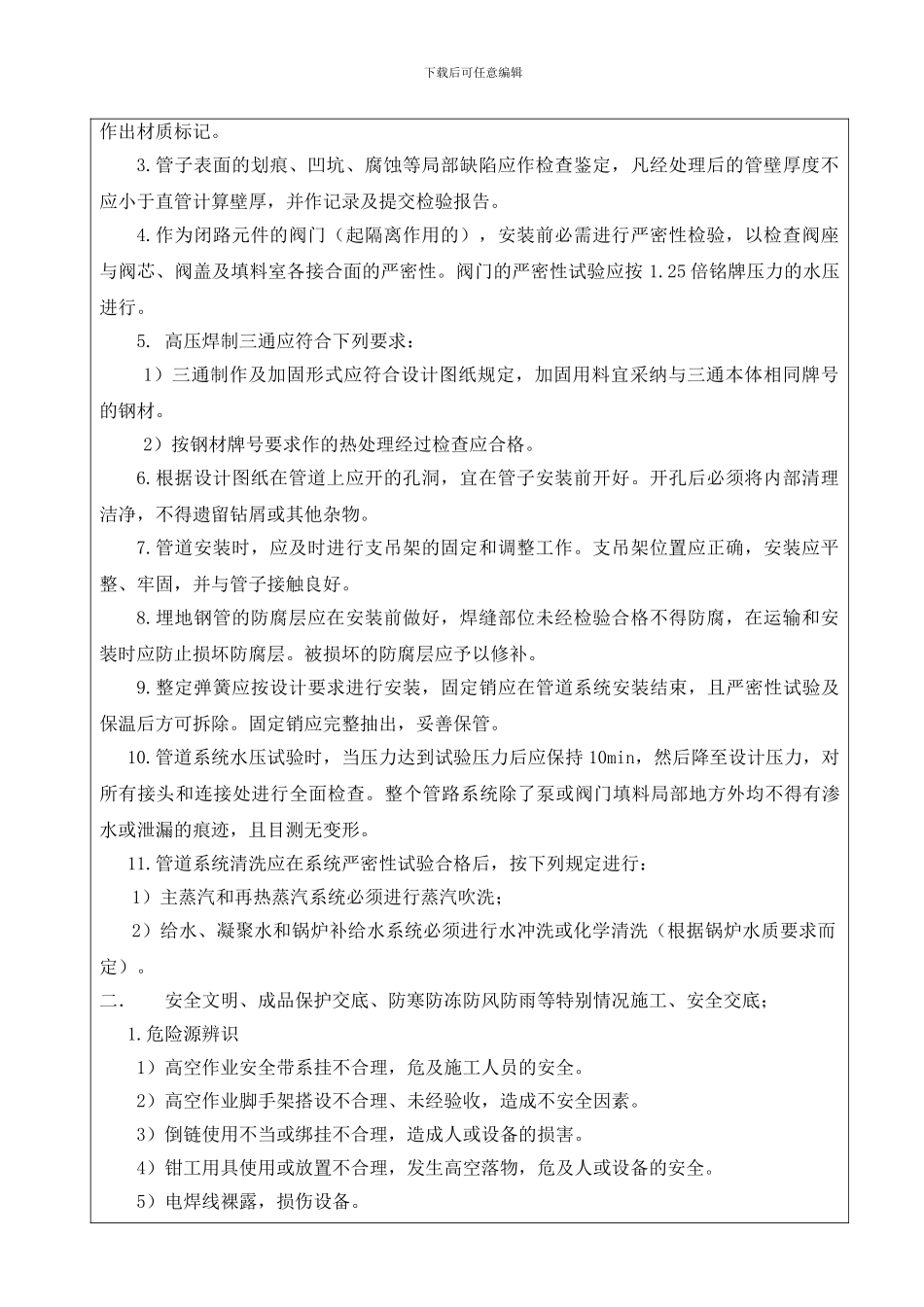

管道系统水压试验时,当压力达到试验压力后应保持 10min,然后降至设计压力,对所有接头和连接处进行全面检查
