下载后可任意编辑主体结构施工方案一、编制依据1
1 广州市轨道交通五号线【大沙东站】(大沙地站)土建工程结构施工图纸及岩土工程勘察报告
2 现场实际情况调查
3 招标文件明确的有关施工法律规范、质量技术标准,以及广州市在安全文明施工、环境保护、交通疏解等方面的规定
4 我公司在广州、重庆、南京及广州地铁四号线等地铁施工中积累的经验及对地铁施工的讨论成果和技术储备
二、工程概述大沙东站位于广州市中心区的东面、黄埔体育馆与黄埔区人民政府之间的大沙地东路,埋置于大沙地东路和广新路之间的绿地下,车站呈东西走向,有效站台中心里程为 YDK30+614
车站基坑长度 120
9m,标准段宽19m,端头井宽 24
1m,平均开挖深度 22~23m 之间
基坑从上到下设计为五道钢管支撑,其中第五道需倒撑
车站结构设计为地下三层两跨、单岛、单排柱列矩形钢筋砼框架结构
负一层(站厅层)顶板为柱梁结构;负二层(设备层)为柱梁结构; 负三层(站台层)为 10m 宽站台
车站主要受力体系由侧墙、立柱、底板、梁和板组成
在顶板周边设置压顶梁(截面尺寸 700mm×700mm),与地下墙连为一体,共同形成抗浮体系
三、施工准备1、基坑开挖至设计标进行测高后,认真量、放样及验收,严禁超挖
2、结构施工前,对围护结构表面进行有效的防水处理,确保围护结构表面不渗漏
3、在每一结构段施工前首先进行接地网施工,接地网施工结束后,再施做垫层
4、对侧墙、立柱、顶(楼)板模型支撑系统进行设计、检算,报审批准后,根据施工进度提前安排进料
5、防水材料的检验、进料
6、对结构施工顺序、施工进度安排、施工方法及技术要求向工班及全体管理人员进行认真交底

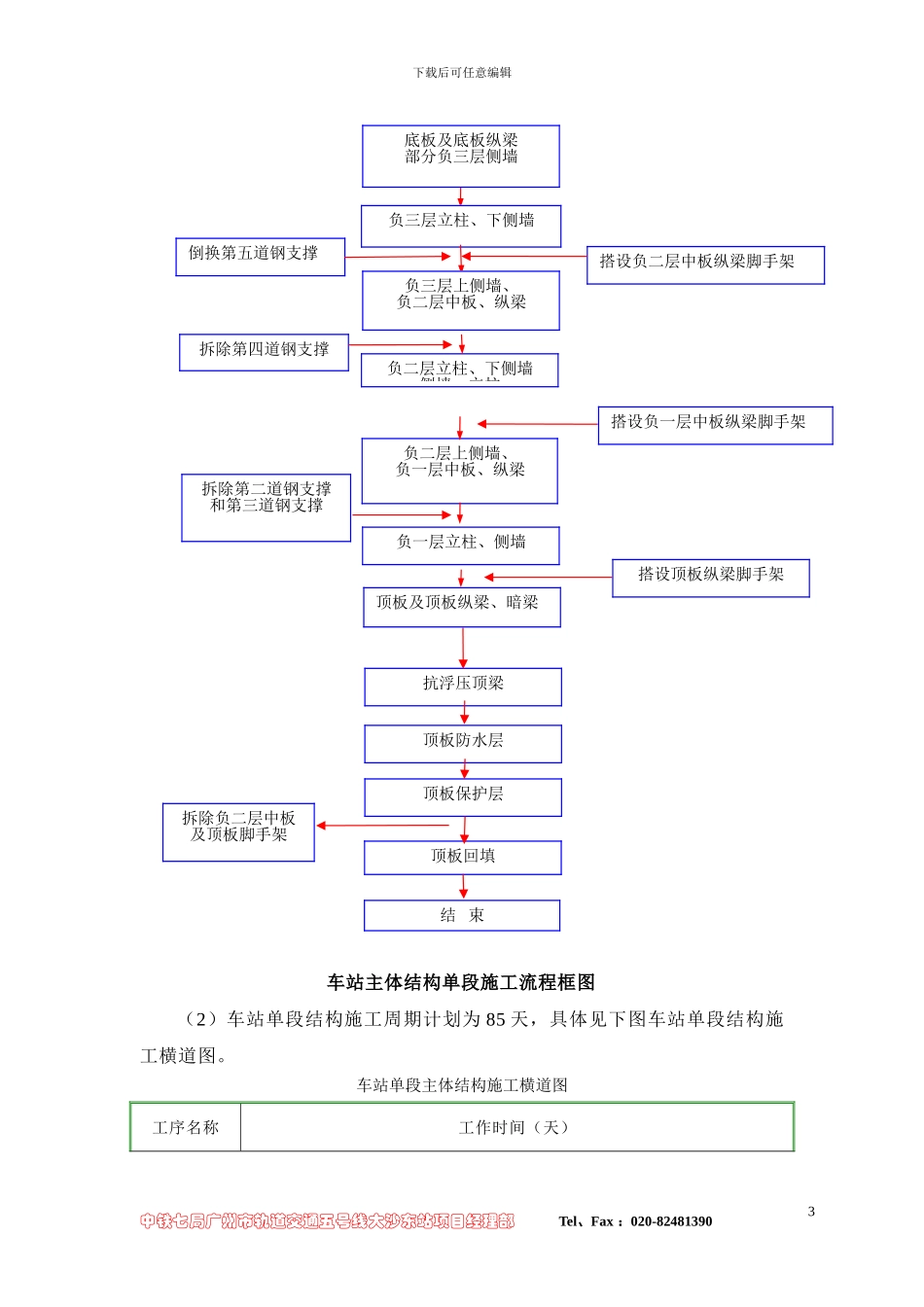

中铁七局广州市轨道交通五号线大沙东站项目经理部 Tel、Fax :020-824813901下载后可任意编辑四、施工顺序及工期1、车站结构施工顺序(1)
