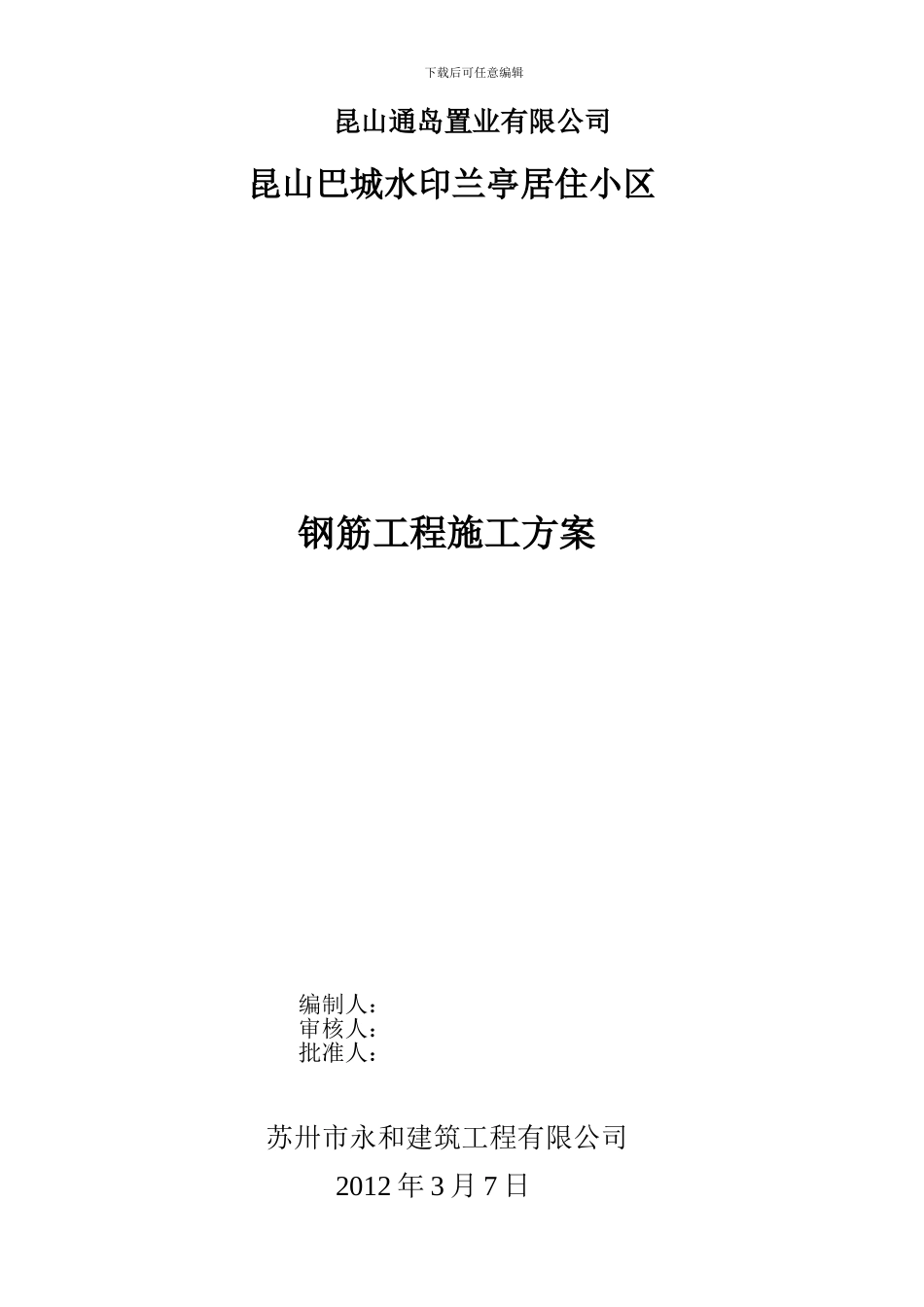

下载后可任意编辑昆山通岛置业有限公司昆山巴城水印兰亭居住小区 钢筋工程施工方案编制人:审核人:批准人:苏卅市永和建筑工程有限公司2012 年 3 月 7 日下载后可任意编辑目 录一、施工前准备二、钢筋加工三、钢筋种类四、钢筋锚固及连接要求五、基础承台钢筋绑扎六、基础墙板钢筋绑扎七、基础顶板钢筋绑扎八、框架梁、柱钢筋绑扎九、楼板钢筋绑扎十、楼梯钢筋绑扎十一、钢筋保护层十二、钢筋定位措施十三、钢筋质量要求一、 施工前准备:(1)钢筋进场时,应附有厂家的质量证明书,并且按规定取样复试和外观检查,包括规格、直径公差、有无裂纹、气孔、表面锈蚀情况。所有钢筋必须在质量证明书齐全及复试合格后,才能使用。(2)外观检查:热轧钢筋的表面不得有裂纹,结疤和折叠。钢筋的外观尺下载后可任意编辑寸应符合 GB1499.2-2024 的规定。(3)抽检取样:热轧钢筋进场应分批验收。每批同一牌号,同一规格和同一炉号的钢筋组成,重量不大于 60 吨。允许由同一牌号同一冶炼和浇筑方法的不同炉罐号的钢筋组成混合批。各炉罐号的含碳量差不超过 0.02%,含锰量差不得超过 0.15%。(4)力学性能试验:从每批钢筋中任选两根钢筋,每根取两个试样分别进行拉力试验和冷弯试验,如有一项不满足法律规范要求,则从同一批中另取双倍数量的试样重做各项试验。二、钢筋的加工:(1)钢筋加工前,应先去除钢筋上的铁锈,油渍等杂物。(2)钢筋加工要严格按料表进行,料表上按设计和法律规范要求,注明需加工钢筋的型号、形状、尺寸及使用部位和数量。(3)根据钢筋使用部位、接头形式、接头比例合理配料,加工时,要本着“长料长用、短料断用、长短搭配”的原则,不得随意切断整根钢筋。(4)弯曲钢筋时,要用机械冷弯,不得用气焊烤弯。(5)Ⅰ级圆盘钢筋加工前,应先调直去锈,调直时,要严格控制其冷拉率,最大不得超过 4%。(6)Ⅰ级钢筋的末端需做 180°的弯钩。(7)箍筋加工时,弯曲部分需确保 135°,平直部分长度为 10d,并大于等于 70mm,且箍筋双肢相互平行。(8)钢筋的半成品加工质量、柱定位卡具、板马凳等需提前加工并进行预检,确保尺寸准确。(9)加工好的钢筋半成品要在现场指定范围内堆放,且挂牌标识,注明钢筋的型号、尺寸、使用部位及数量,防止使用时发生误用。三、钢筋种类:(1)Ⅰ级,HPB235;Ⅱ级,HRB335;Ⅲ 级,HRB400(2)钢筋加工:采纳集中加工配料,现场绑扎成型。四、钢筋锚固及连接要求:(1)梁主...
