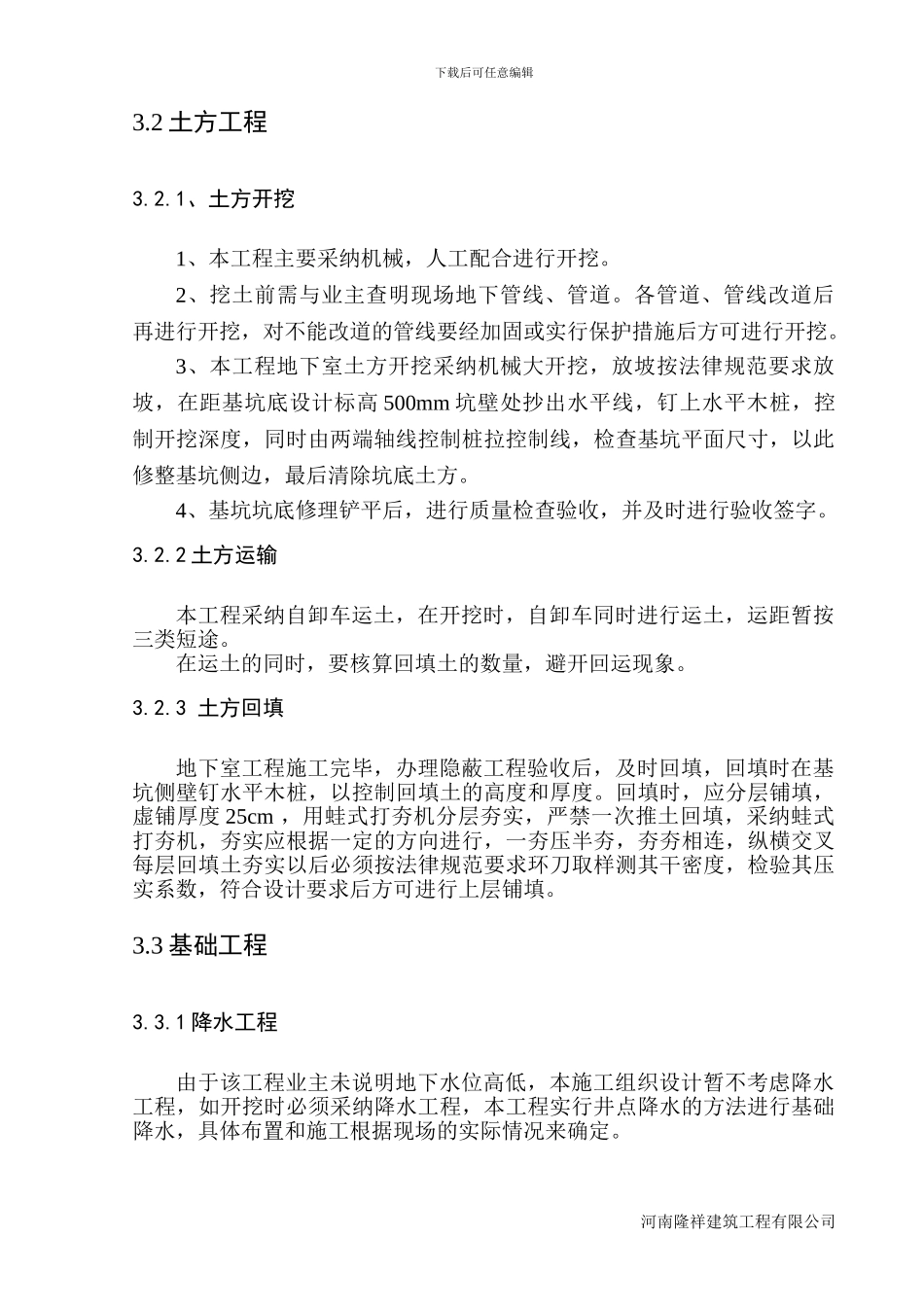

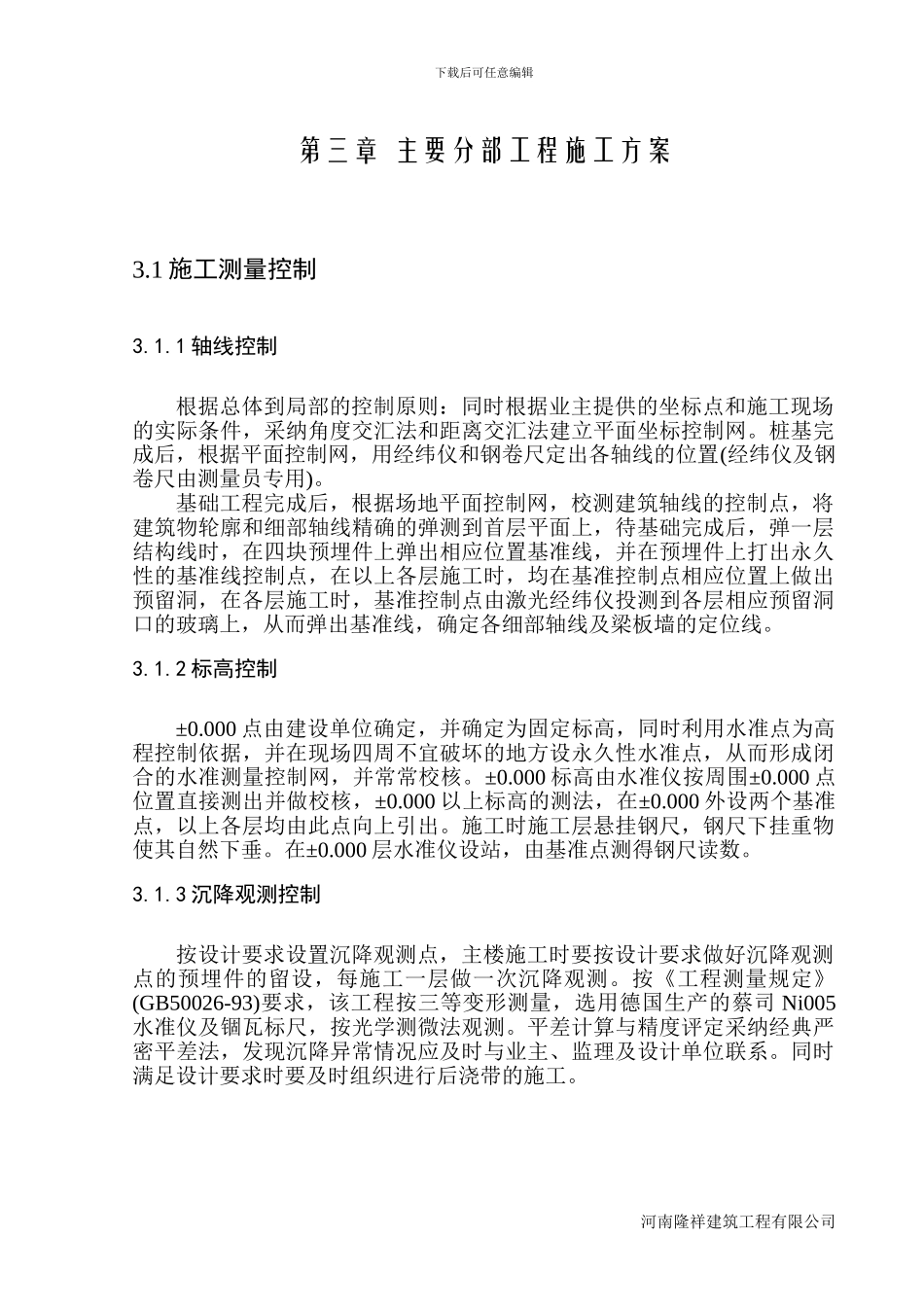

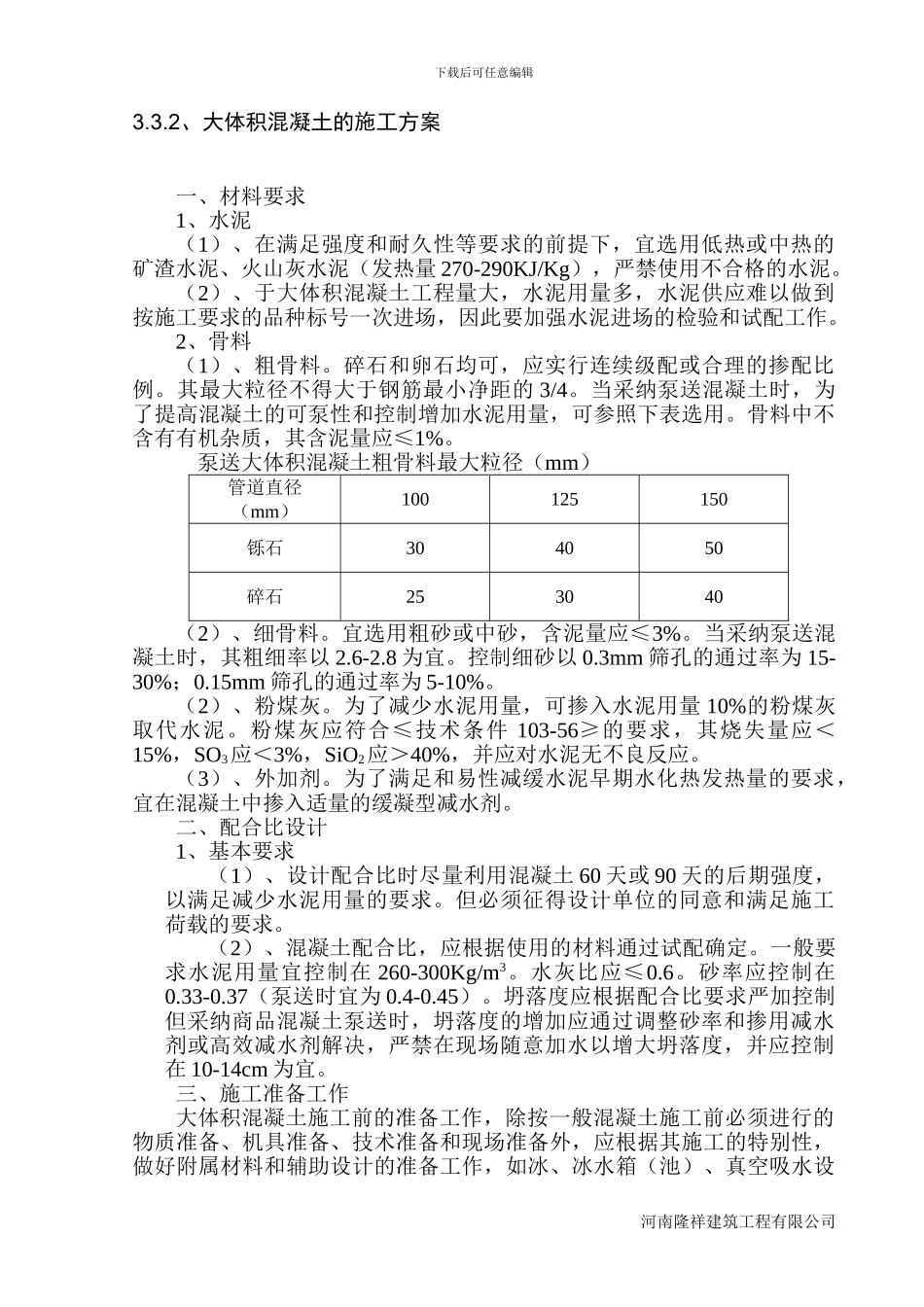

下载后可任意编辑第三章 主要分部工程施工方案3.1 施工测量控制3.1.1 轴线控制根据总体到局部的控制原则:同时根据业主提供的坐标点和施工现场的实际条件,采纳角度交汇法和距离交汇法建立平面坐标控制网。桩基完成后,根据平面控制网,用经纬仪和钢卷尺定出各轴线的位置(经纬仪及钢卷尺由测量员专用)。基础工程完成后,根据场地平面控制网,校测建筑轴线的控制点,将建筑物轮廓和细部轴线精确的弹测到首层平面上,待基础完成后,弹一层结构线时,在四块预埋件上弹出相应位置基准线,并在预埋件上打出永久性的基准线控制点,在以上各层施工时,均在基准控制点相应位置上做出预留洞,在各层施工时,基准控制点由激光经纬仪投测到各层相应预留洞口的玻璃上,从而弹出基准线,确定各细部轴线及梁板墙的定位线。3.1.2 标高控制±0.000 点由建设单位确定,并确定为固定标高,同时利用水准点为高程控制依据,并在现场四周不宜破坏的地方设永久性水准点,从而形成闭合的水准测量控制网,并常常校核。±0.000 标高由水准仪按周围±0.000 点位置直接测出并做校核,±0.000 以上标高的测法,在±0.000 外设两个基准点,以上各层均由此点向上引出。施工时施工层悬挂钢尺,钢尺下挂重物使其自然下垂。在±0.000 层水准仪设站,由基准点测得钢尺读数。3.1.3 沉降观测控制按设计要求设置沉降观测点,主楼施工时要按设计要求做好沉降观测点的预埋件的留设,每施工一层做一次沉降观测。按《工程测量规定》(GB50026-93)要求,该工程按三等变形测量,选用德国生产的蔡司 Ni005水准仪及锢瓦标尺,按光学测微法观测。平差计算与精度评定采纳经典严密平差法,发现沉降异常情况应及时与业主、监理及设计单位联系。同时满足设计要求时要及时组织进行后浇带的施工。河南隆祥建筑工程有限公司下载后可任意编辑3.2 土方工程3.2.1、土方开挖1、本工程主要采纳机械,人工配合进行开挖。2、挖土前需与业主查明现场地下管线、管道。各管道、管线改道后再进行开挖,对不能改道的管线要经加固或实行保护措施后方可进行开挖。3、本工程地下室土方开挖采纳机械大开挖,放坡按法律规范要求放坡,在距基坑底设计标高 500mm 坑壁处抄出水平线,钉上水平木桩,控制开挖深度,同时由两端轴线控制桩拉控制线,检查基坑平面尺寸,以此修整基坑侧边,最后清除坑底土方。4、基坑坑底修理铲平后,进行质量检查验收,并及时进行验收签字。3.2.2 土方运输本工程采纳自卸车运土,在...
