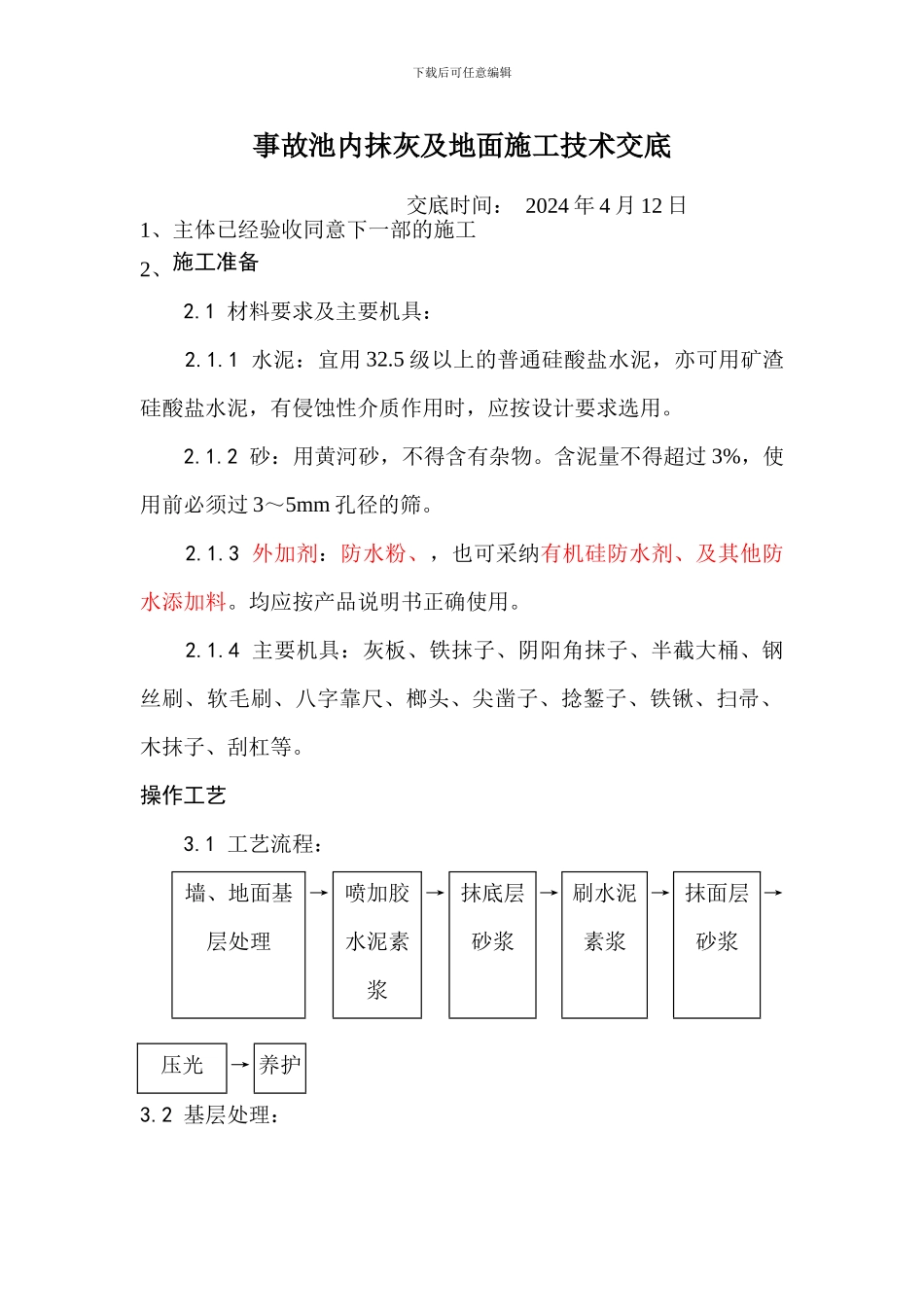

下载后可任意编辑事故池内抹灰及地面施工技术交底 交底时间: 2024 年 4 月 12 日1、主体已经验收同意下一部的施工 2、施工准备 2
1 材料要求及主要机具: 2
1 水泥:宜用 32
5 级以上的普通硅酸盐水泥,亦可用矿渣硅酸盐水泥,有侵蚀性介质作用时,应按设计要求选用
2 砂:用黄河砂,不得含有杂物
含泥量不得超过 3%,使用前必须过 3~5mm 孔径的筛
3 外加剂:防水粉、,也可采纳有机硅防水剂、及其他防水添加料
均应按产品说明书正确使用
4 主要机具:灰板、铁抹子、阴阳角抹子、半截大桶、钢丝刷、软毛刷、八字靠尺、榔头、尖凿子、捻錾子、铁锹、扫帚、木抹子、刮杠等
操作工艺 3
1 工艺流程:墙、地面基层处理→ 喷加胶水泥素浆→ 抹底层砂浆→ 刷水泥素浆→ 抹面层砂浆→压光→ 养护3
2 基层处理:下载后可任意编辑 3

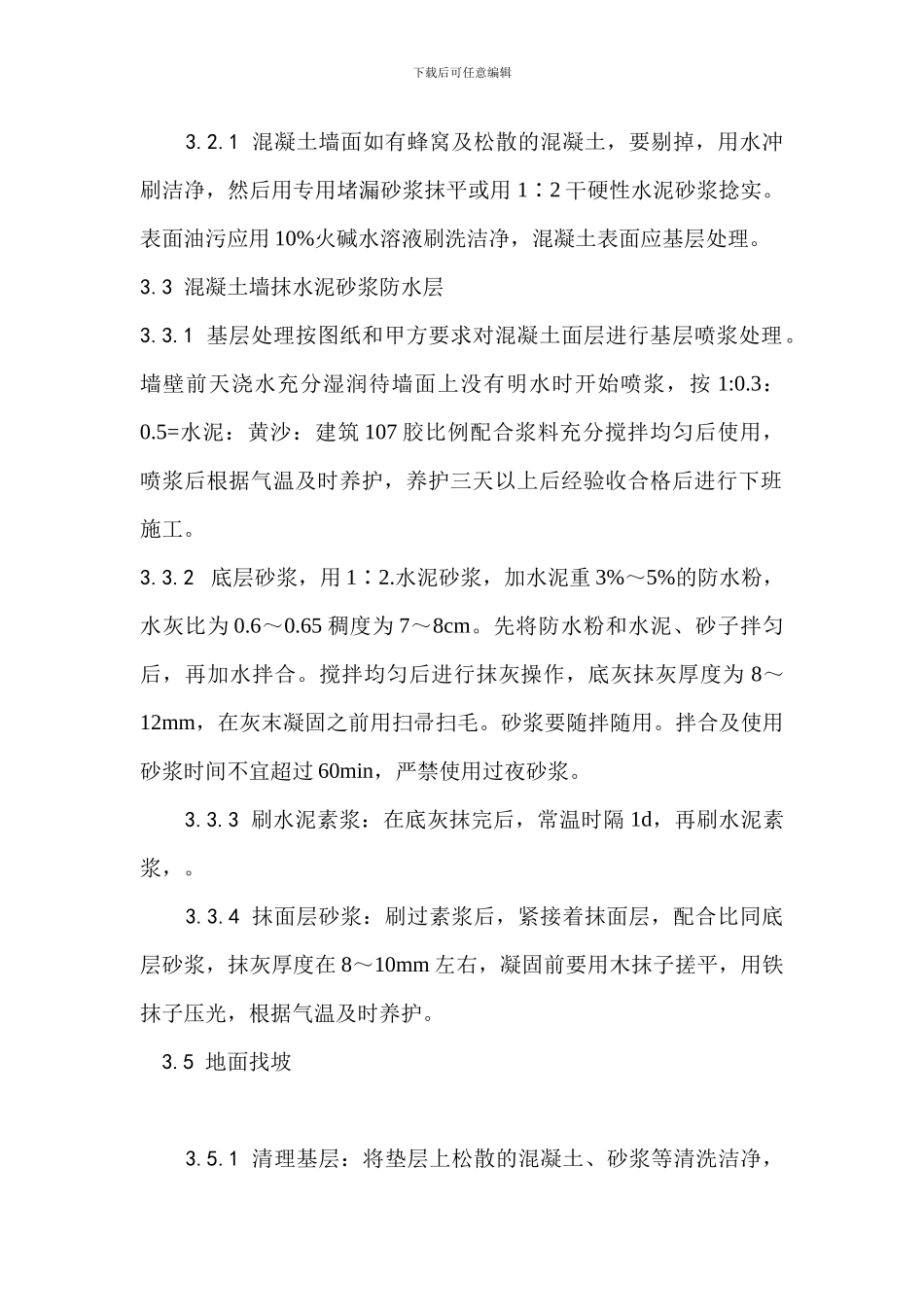

1 混凝土墙面如有蜂窝及松散的混凝土,要剔掉,用水冲刷洁净,然后用专用堵漏砂浆抹平或用 1∶2 干硬性水泥砂浆捻实
表面油污应用 10%火碱水溶液刷洗洁净,混凝土表面应基层处理
3 混凝土墙抹水泥砂浆防水层3
1 基层处理按图纸和甲方要求对混凝土面层进行基层喷浆处理
墙壁前天浇水充分湿润待墙面上没有明水时开始喷浆,按 1:0
5=水泥:黄沙:建筑 107 胶比例配合浆料充分搅拌均匀后使用,喷浆后根据气温及时养护,养护三天以上后经验收合格后进行下班施工
2 底层砂浆,用 1∶2
水泥砂浆,加水泥重 3%~5%的防水粉,水灰比为 0
65 稠度为 7~8cm
先将防水粉和水泥、砂子拌匀后,再加水拌合
搅拌均匀后进行抹灰操作,底灰抹灰厚度为 8~12mm,在灰末凝固之前用扫帚扫毛
砂浆要随拌随用
拌合及使用砂浆时间不宜超过 60min,严禁使用过夜砂浆

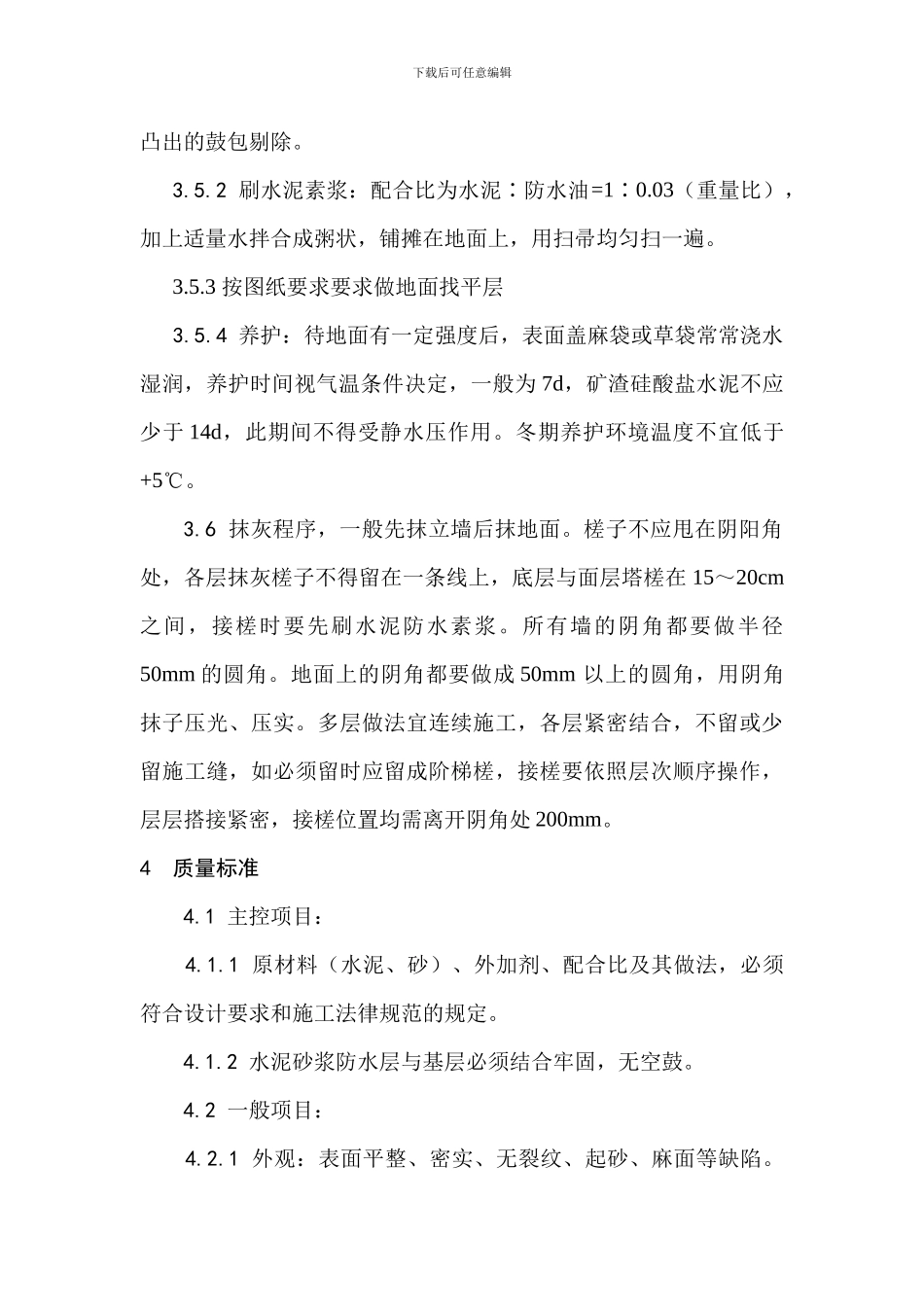

3 刷水泥素浆:在
