下载后可任意编辑内容提要1.建设规模:工程项目用地 8463
15㎡,总建筑面积 30008
55㎡,地下室两层,另设一层地下设备层,地上主楼十五层,裙楼四层,主楼高度 62
55m,裙楼高度21
2.结构形式工程为螺旋桩基础,地下室为钢筋混凝土全现浇,主楼、裙楼均为框架剪力墙结构
3.工程进度、质量标准2024 年 6 月 1 日开工至 2024 年 1 月 30 日竣工交付使用,总日历天数244 天
2024 年 7 月 30 日完成基础混凝土垫层
2024 年 8 月 31 日完成±0
000 地下室施工(主楼部份)
2024 年 11 月 30 日完成主楼、裙楼主体结构施工
2024 年 1 月 15 日完成外装工程施工
施工高峰期投入劳动力 408 人
1下载后可任意编辑确保工程一次验收通过,达到合格验收标准

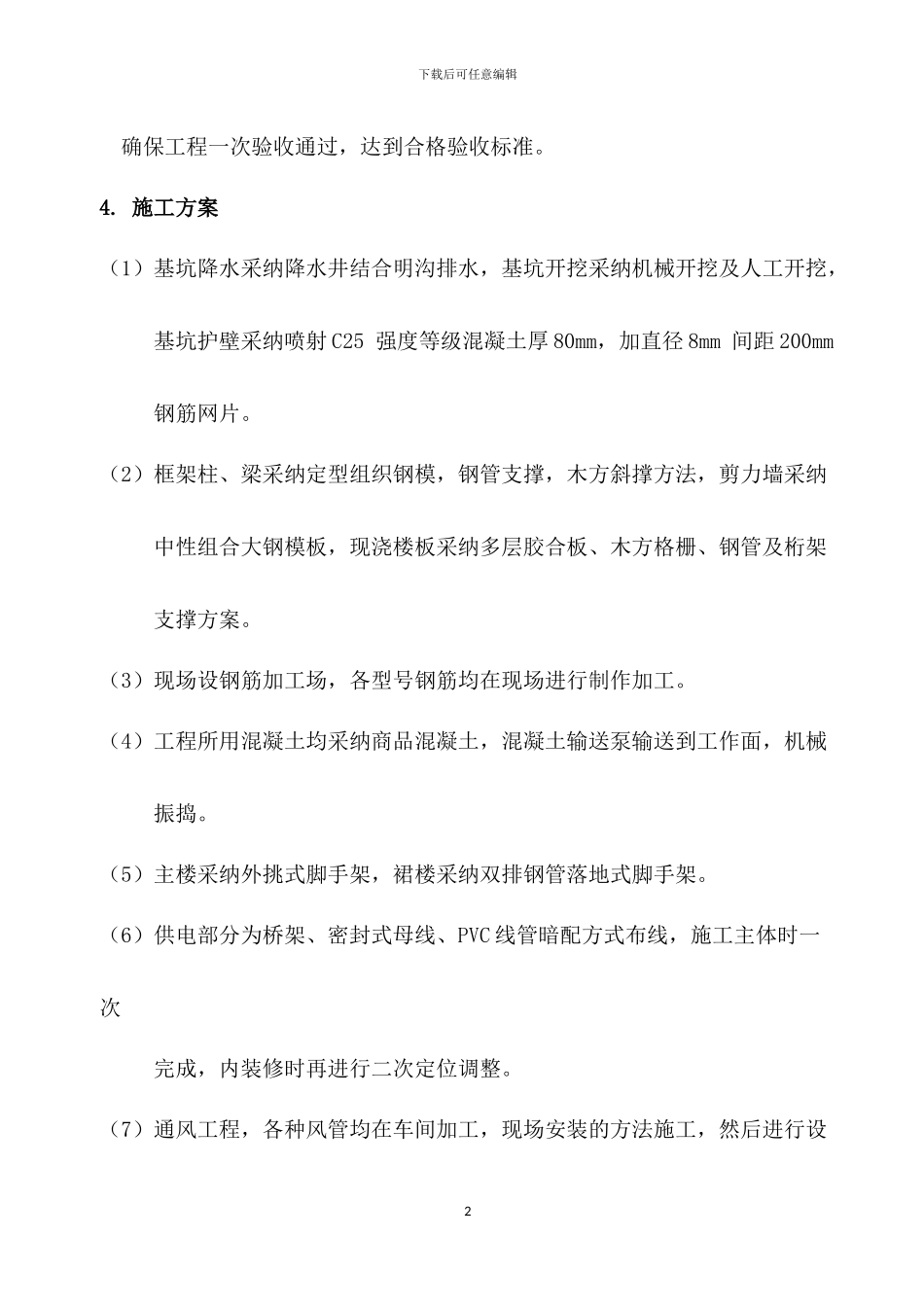

施工方案(1)基坑降水采纳降水井结合明沟排水,基坑开挖采纳机械开挖及人工开挖,基坑护壁采纳喷射 C25 强度等级混凝土厚 80mm,加直径 8mm 间距 200mm 钢筋网片
(2)框架柱、梁采纳定型组织钢模,钢管支撑,木方斜撑方法,剪力墙采纳中性组合大钢模板,现浇楼板采纳多层胶合板、木方格栅、钢管及桁架支撑方案
(3)现场设钢筋加工场,各型号钢筋均在现场进行制作加工
(4)工程所用混凝土均采纳商品混凝土,混凝土输送泵输送到工作面,机械振捣
(5)主楼采纳外挑式脚手架,裙楼采纳双排钢管落地式脚手架
(6)供电部分为桥架、密封式母线、PVC 线管暗配方式布线,施工主体时一次完成,内装修时再进行二次定位调整

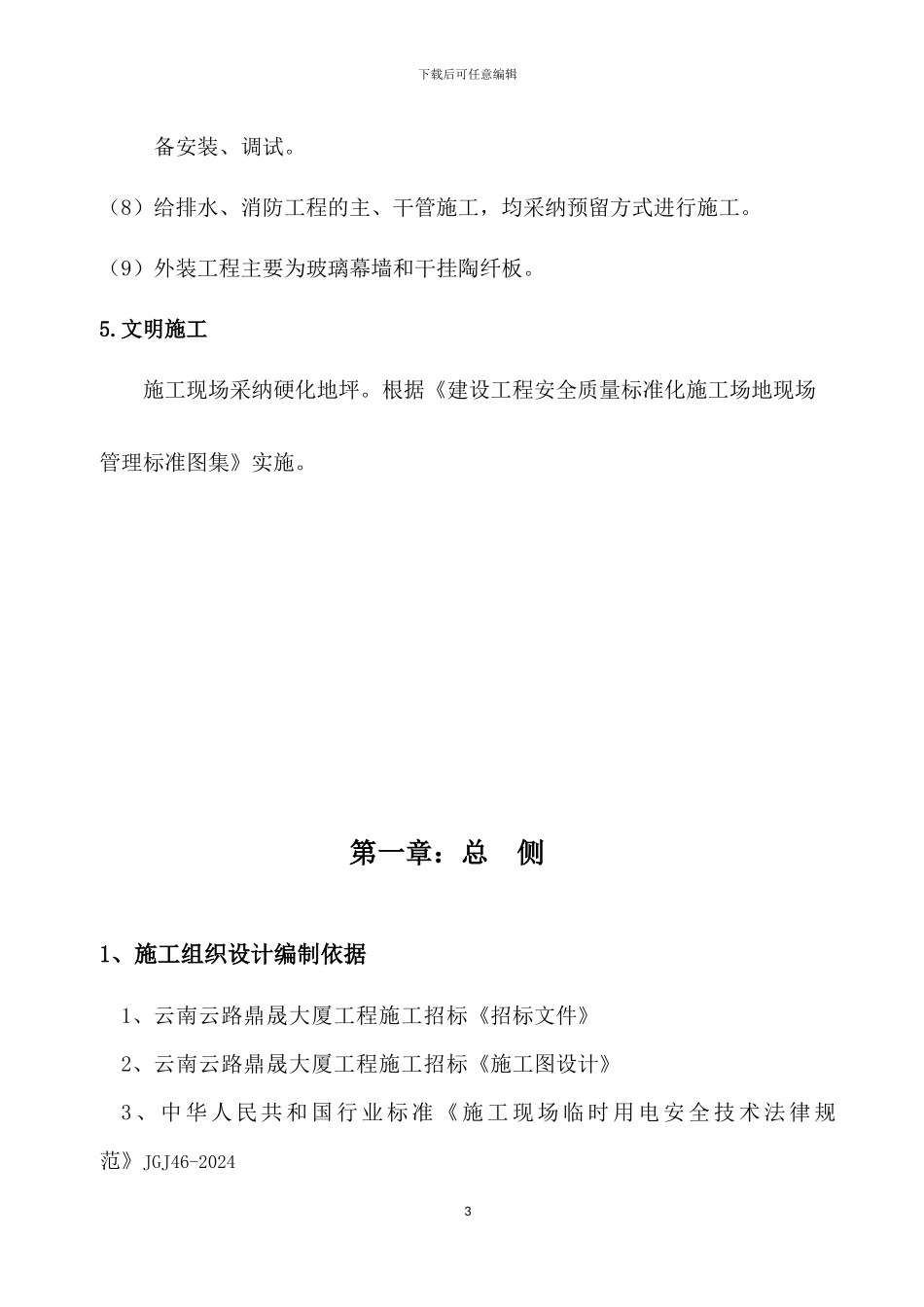

(7)通风工程,各种风管均在车间加工,现场安装的方法施工,然后进行设2下载后可任意编辑备安装、调试
(8)给排水、消防工程的主、干管施工,均采纳预留方式进行施工
(9)外装工程主要为玻璃幕墙和干挂陶纤板
文明施工施工现场采纳硬化地坪
