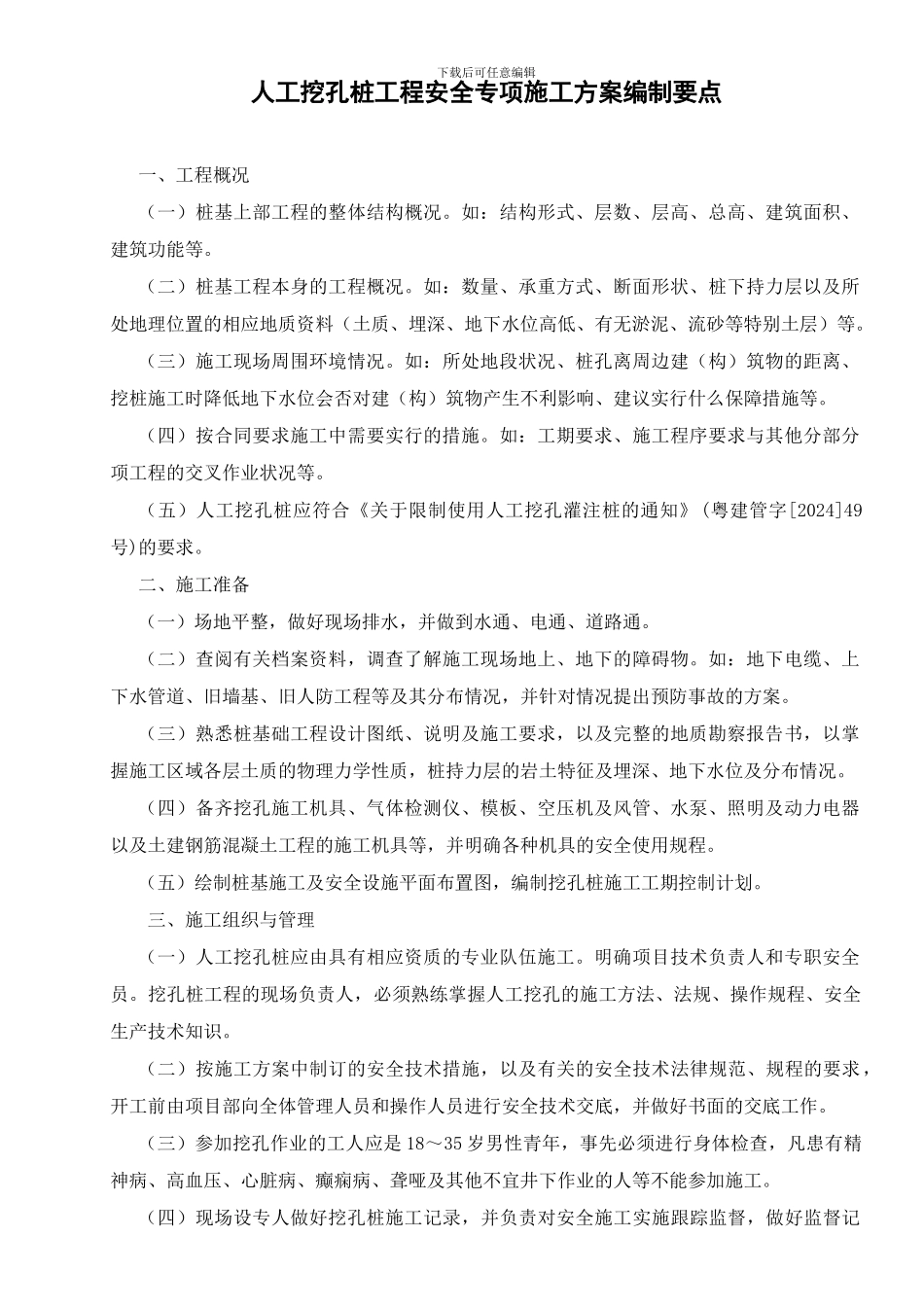

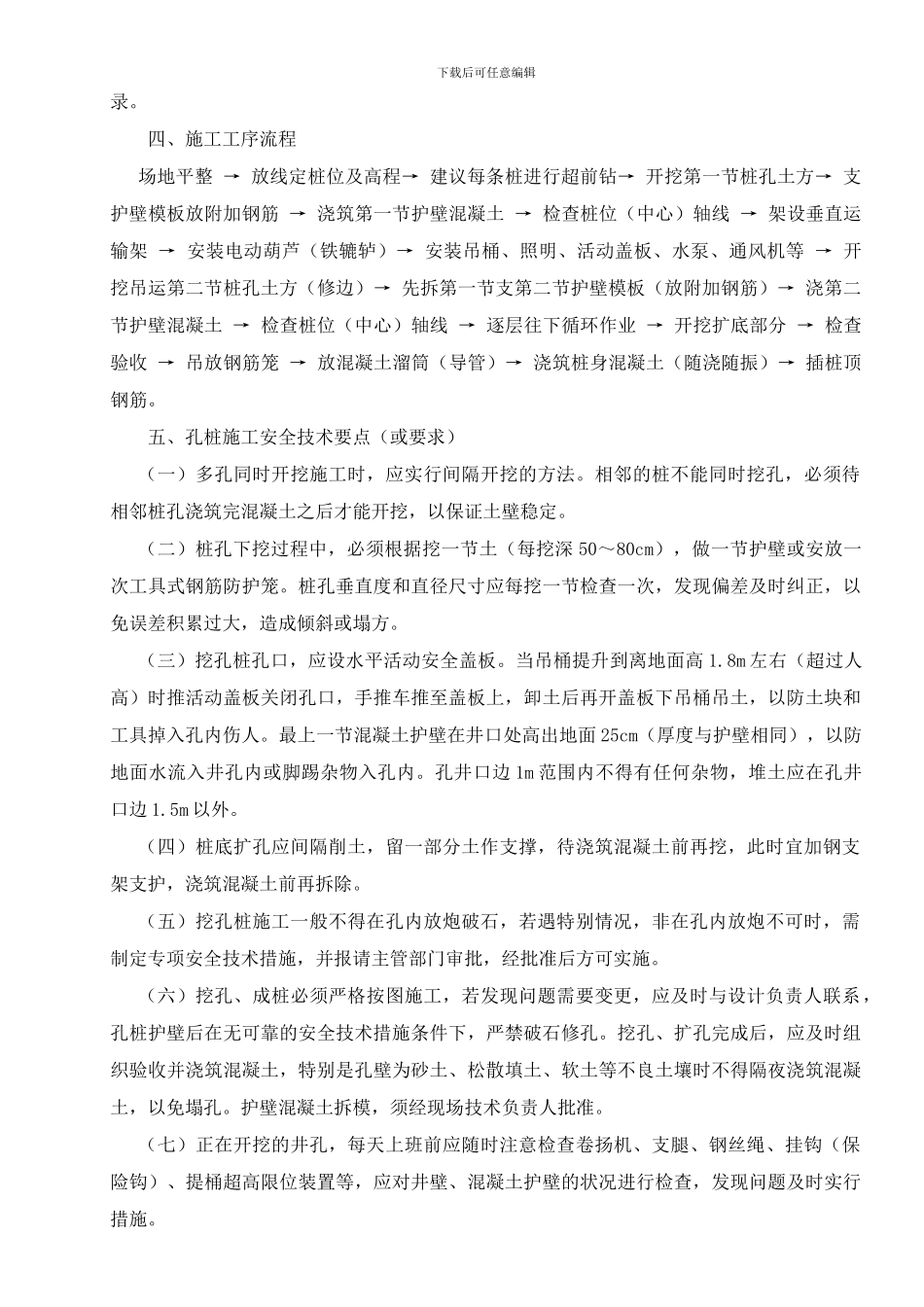

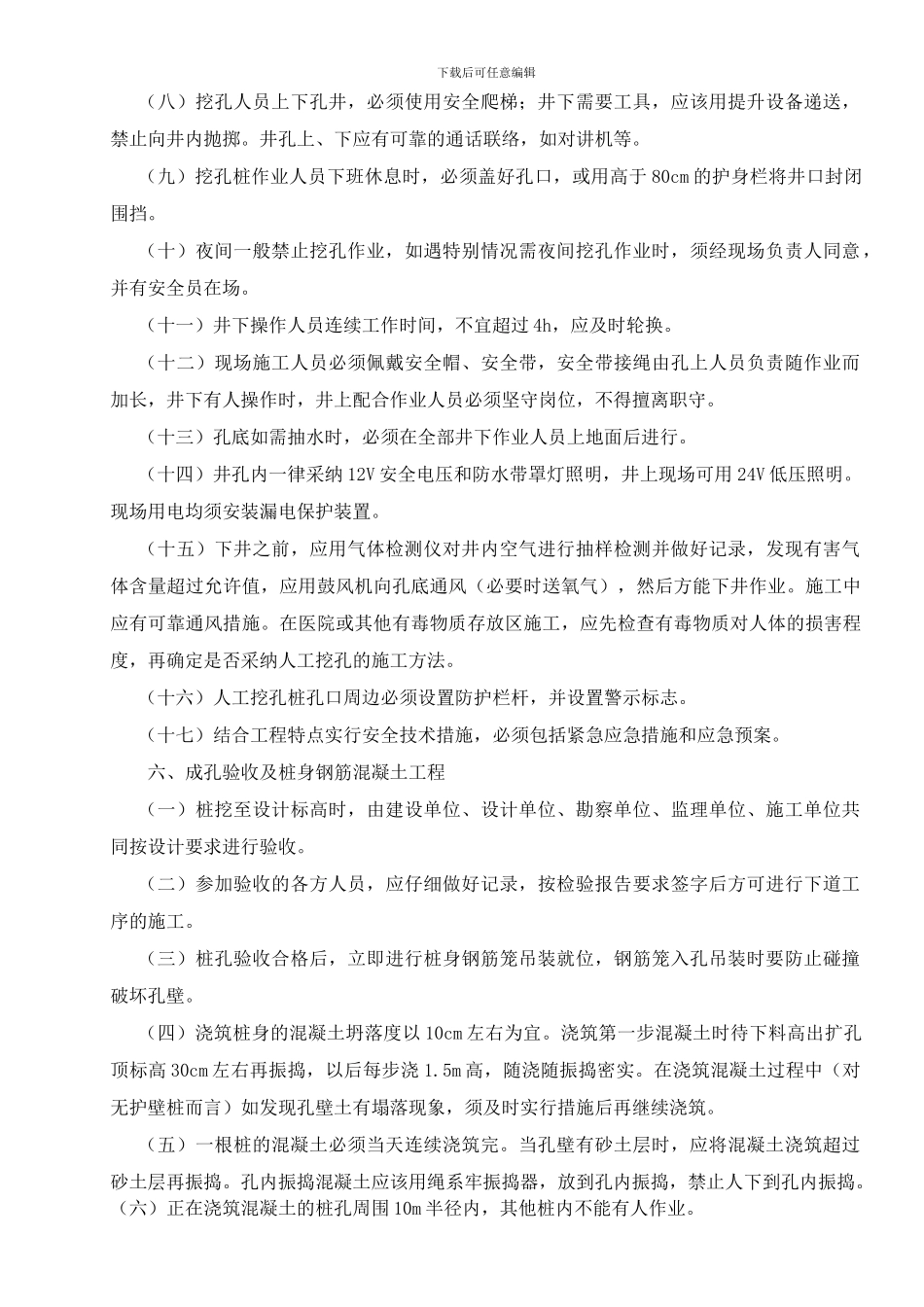

下载后可任意编辑人工挖孔桩工程安全专项施工方案编制要点 一、工程概况(一)桩基上部工程的整体结构概况
如:结构形式、层数、层高、总高、建筑面积、建筑功能等
(二)桩基工程本身的工程概况
如:数量、承重方式、断面形状、桩下持力层以及所处地理位置的相应地质资料(土质、埋深、地下水位高低、有无淤泥、流砂等特别土层)等
(三)施工现场周围环境情况
如:所处地段状况、桩孔离周边建(构)筑物的距离、挖桩施工时降低地下水位会否对建(构)筑物产生不利影响、建议实行什么保障措施等
(四)按合同要求施工中需要实行的措施
如:工期要求、施工程序要求与其他分部分项工程的交叉作业状况等
(五)人工挖孔桩应符合《关于限制使用人工挖孔灌注桩的通知》 (粤建管字[2024]49号)的要求
二、施工准备(一)场地平整,做好现场排水,并做到水通、电通、道路通
(二)查阅有关档案资料,调查了解施工现场地上、地下的障碍物
如:地下电缆、上下水管道、旧墙基、旧人防工程等及其分布情况,并针对情况提出预防事故的方案
(三)熟悉桩基础工程设计图纸、说明及施工要求,以及完整的地质勘察报告书,以掌握施工区域各层土质的物理力学性质,桩持力层的岩土特征及埋深、地下水位及分布情况
(四)备齐挖孔施工机具、气体检测仪、模板、空压机及风管、水泵、照明及动力电器以及土建钢筋混凝土工程的施工机具等,并明确各种机具的安全使用规程
(五)绘制桩基施工及安全设施平面布置图,编制挖孔桩施工工期控制计划
三、施工组织与管理(一)人工挖孔桩应由具有相应资质的专业队伍施工
明确项目技术负责人和专职安全员
挖孔桩工程的现场负责人,必须熟练掌握人工挖孔的施工方法、法规、操作规程、安全生产技术知识
(二)按施工方案中制订的安全技术措施,以及有关的安全技术法律规范、规程的要求,开工前由项目部向全体管理人员和操作人员进行安全技术交底,并做好书面的交底工作
