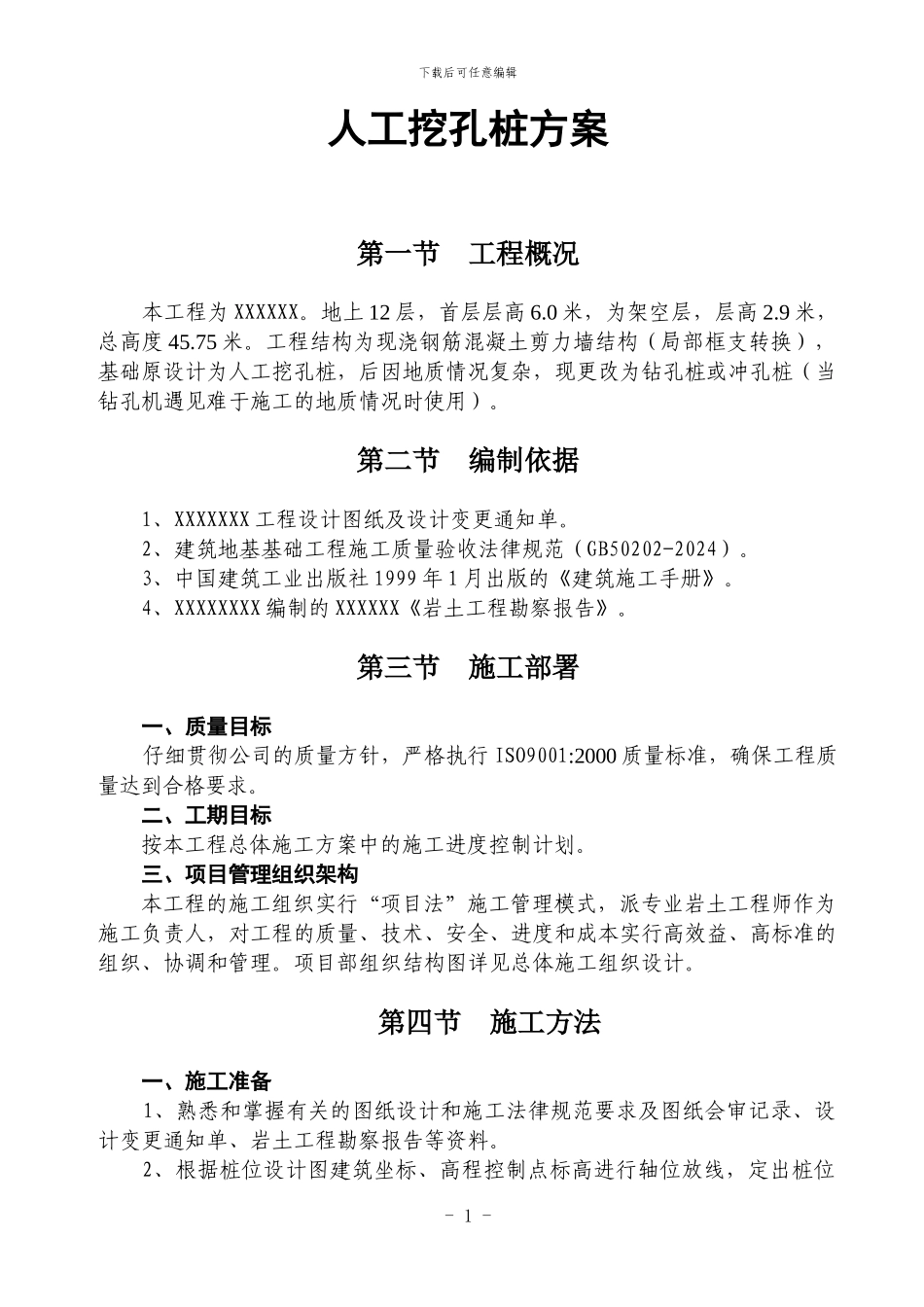

下载后可任意编辑人工挖孔桩方案第一节 工程概况 本工程为 XXXXXX。地上 12 层,首层层高 6.0 米,为架空层,层高 2.9 米,总高度 45.75 米。工程结构为现浇钢筋混凝土剪力墙结构(局部框支转换),基础原设计为人工挖孔桩,后因地质情况复杂,现更改为钻孔桩或冲孔桩(当钻孔机遇见难于施工的地质情况时使用)。第二节 编制依据 1、XXXXXXX 工程设计图纸及设计变更通知单。 2、建筑地基基础工程施工质量验收法律规范(GB50202-2024)。 3、中国建筑工业出版社 1999 年 1 月出版的《建筑施工手册》。 4、XXXXXXXX 编制的 XXXXXX《岩土工程勘察报告》。第三节 施工部署 一、质量目标 仔细贯彻公司的质量方针,严格执行 ISO9001:2000 质量标准,确保工程质量达到合格要求。 二、工期目标按本工程总体施工方案中的施工进度控制计划。三、项目管理组织架构本工程的施工组织实行“项目法”施工管理模式,派专业岩土工程师作为施工负责人,对工程的质量、技术、安全、进度和成本实行高效益、高标准的组织、协调和管理。项目部组织结构图详见总体施工组织设计。第四节 施工方法 一、施工准备 1、熟悉和掌握有关的图纸设计和施工法律规范要求及图纸会审记录、设计变更通知单、岩土工程勘察报告等资料。2、根据桩位设计图建筑坐标、高程控制点标高进行轴位放线,定出桩位- 1 -下载后可任意编辑并固实。随后检查,复核各桩位轴线设计参数,做好验收准备。3、材料、人员、机械设备、各种工具应提前进场准备好,临水、临电设施架设或铺设完成。 4、做好施工现场的排水系统,浆池、浆沟开挖工作。施工污水须经沉淀池处理后,才可排入市政管道。同时,做好施工现场的安全、文明施工工作。 二、钻孔桩施工 1、施工工艺及流程 成桩工艺采纳正循环泥浆护壁成孔方法。二次换浆清孔;灌注水下混凝土采纳 Φ220mm 导管。其施工流程为:场地平整→桩位放线、开挖浆池、浆沟→护筒埋设→钻机就位、孔位校正→钻进成孔、泥浆循环、清除废浆、泥渣→第一次清孔换浆→终孔验收→第二次换浆清孔→下钢筋笼和钢导管→灌注水下混凝土→成桩养护。2、制备泥浆及使用结合场地土层情况,制备膨润土泥浆,其综合性能指标应满足:比重1.1~1.15,粘度 10~15S,含砂率<6%,胶体率>95%。同时做好泥浆的现场管理工作,浆液不得外溢,以免污染施工场地。勤清浆池,保证泥浆的正常使用以及泥浆质量。在容易产生孔内事故的淤泥及砂层中,应预配好...
