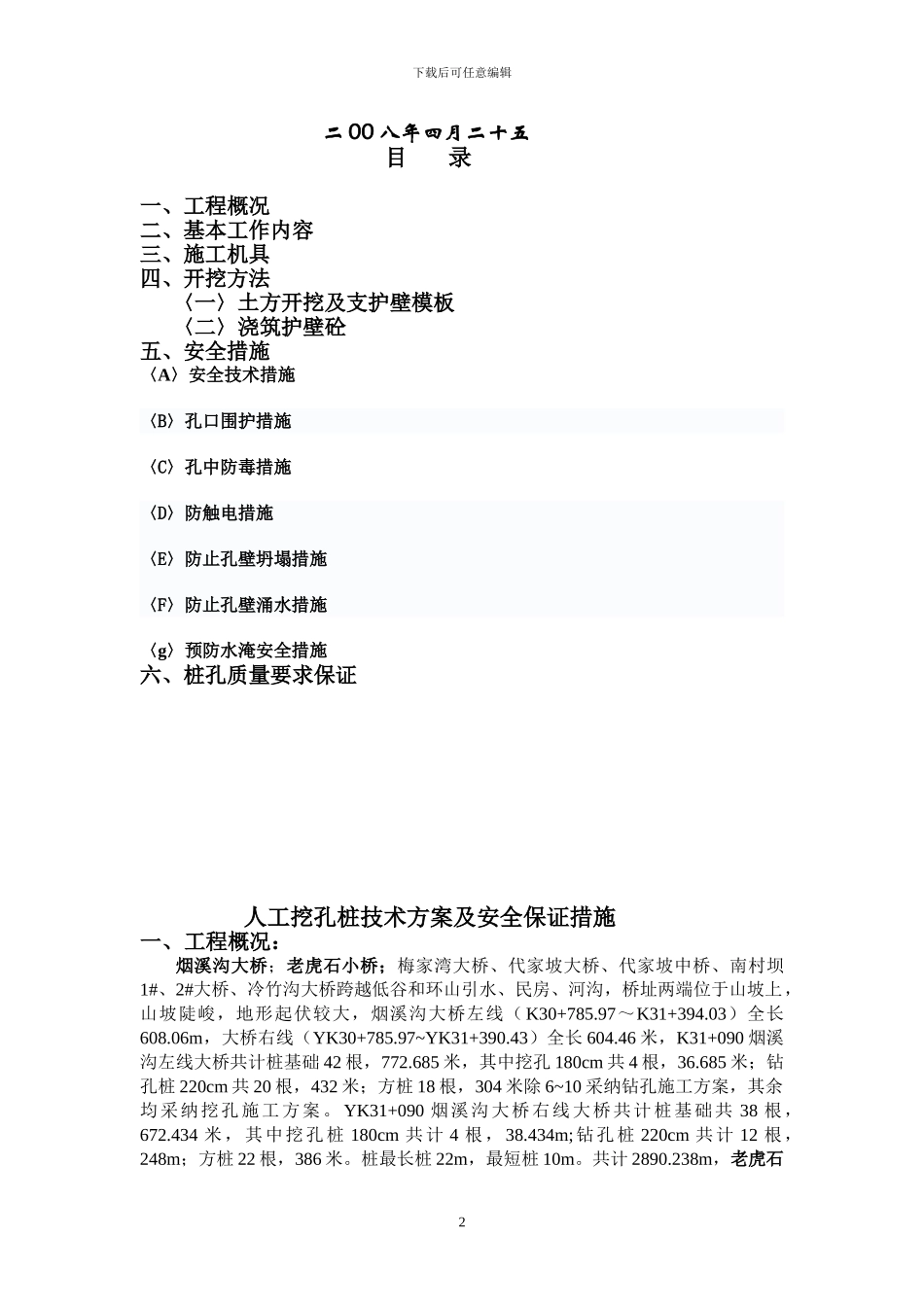

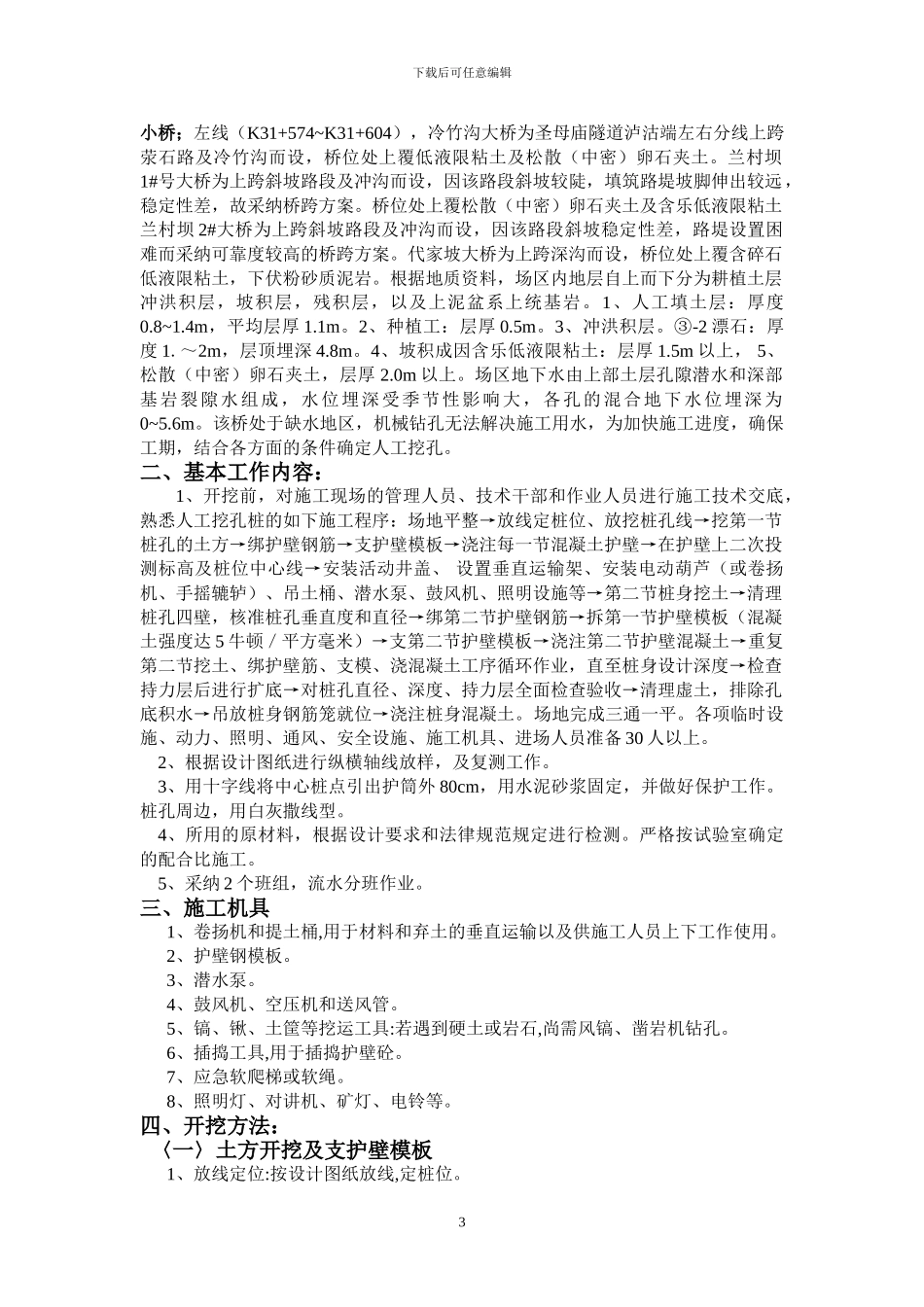

下载后可任意编辑四川路桥雅泸高速公路 C3 标第一工程处人工挖孔桩安全技术方案及安全保证措施编制: 冯 东审核: 冯 东批准: 曹 忠 伟四川路桥雅泸高速公路 C3 标第一工程处1下载后可任意编辑二 00 八年四月二十五目 录一、工程概况二、基本工作内容三、施工机具四、开挖方法〈一〉土方开挖及支护壁模板〈二〉浇筑护壁砼五、安全措施〈A〉安全技术措施〈B〉孔口围护措施 〈C〉孔中防毒措施〈D〉防触电措施 〈E〉防止孔壁坍塌措施 〈F〉防止孔壁涌水措施 〈g〉预防水淹安全措施六、桩孔质量要求保证人工挖孔桩技术方案及安全保证措施一、工程概况:烟溪沟大桥;老虎石小桥;梅家湾大桥、代家坡大桥、代家坡中桥、南村坝1#、2#大桥、冷竹沟大桥跨越低谷和环山引水、民房、河沟,桥址两端位于山坡上,山坡陡峻,地形起伏较大,烟溪沟大桥左线( K30+785.97~K31+394.03)全长608.06m,大桥右线(YK30+785.97~YK31+390.43)全长 604.46 米,K31+090 烟溪沟左线大桥共计桩基础 42 根,772.685 米,其中挖孔 180cm 共 4 根,36.685 米;钻孔桩 220cm 共 20 根,432 米;方桩 18 根,304 米除 6~10 采纳钻孔施工方案,其余均采纳挖孔施工方案。 YK31+090 烟溪沟大桥右线大桥共计桩基础共 38 根,672.434 米,其中挖孔桩 180cm 共计 4 根,38.434m;钻孔桩 220cm 共计 12 根,248m;方桩 22 根,386 米。桩最长桩 22m,最短桩 10m。共计 2890.238m,老虎石2下载后可任意编辑小桥;左线(K31+574~K31+604),冷竹沟大桥为圣母庙隧道泸沽端左右分线上跨荥石路及冷竹沟而设,桥位处上覆低液限粘土及松散(中密)卵石夹土。兰村坝1#号大桥为上跨斜坡路段及冲沟而设,因该路段斜坡较陡,填筑路堤坡脚伸出较远,稳定性差,故采纳桥跨方案。桥位处上覆松散(中密)卵石夹土及含乐低液限粘土兰村坝 2#大桥为上跨斜坡路段及冲沟而设,因该路段斜坡稳定性差,路堤设置困难而采纳可靠度较高的桥跨方案。代家坡大桥为上跨深沟而设,桥位处上覆含碎石低液限粘土,下伏粉砂质泥岩。根据地质资料,场区内地层自上而下分为耕植土层冲洪积层,坡积层,残积层,以及上泥盆系上统基岩。1、人工填土层:厚度0.8~1.4m,平均层厚 1.1m。2、种植工:层厚 0.5m。3、冲洪积层。③-2 漂石:厚度 1.~2m,层顶埋深 4.8m。4、坡积成因含乐低液限粘土:层厚 1.5m 以上, 5、松散(中密)卵石夹土,层厚 2.0m 以...
