下载后可任意编辑 住 宅 工 程 基 坑支 护 及 土 方 开 挖 施 工 方 案编 制 单 位 :编 制 人 :审 批 人 :编 制 日 期 :2011-10-12筑龙网 本文共 55 页 更多短详细内容》》http://yt
zhulong
com/yantu

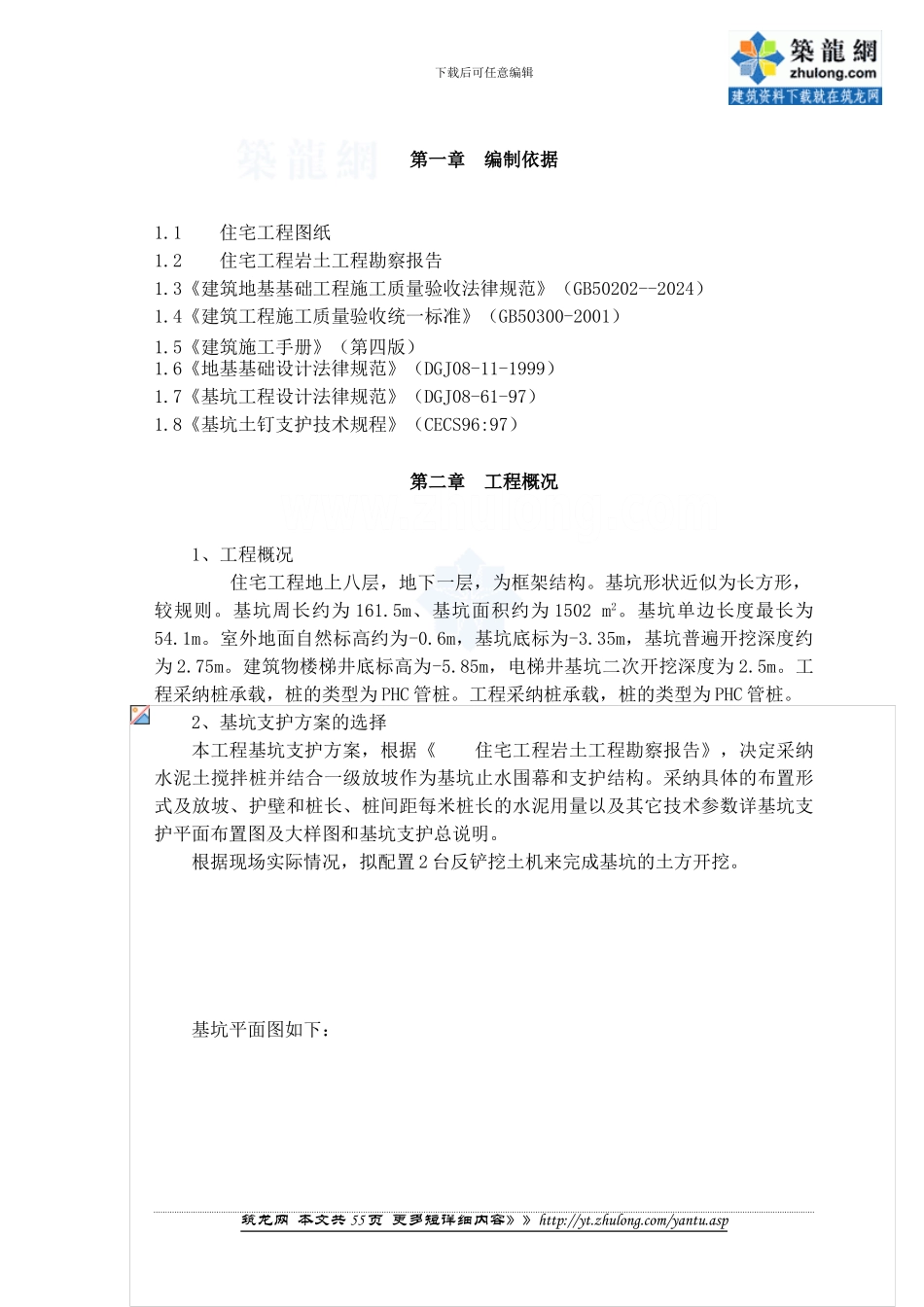

asp下载后可任意编辑第一章 编制依据1
1 住宅工程图纸1
2 住宅工程岩土工程勘察报告1
3《建筑地基基础工程施工质量验收法律规范》(GB50202--2024)1
4《建筑工程施工质量验收统一标准》(GB50300-2001)1
5《建筑施工手册》(第四版)1
6《地基基础设计法律规范》(DGJ08-11-1999)1
7《基坑工程设计法律规范》(DGJ08-61-97)1
8《基坑土钉支护技术规程》(CECS96:97)第二章 工程概况1、工程概况 住宅工程地上八层,地下一层,为框架结构
基坑形状近似为长方形,较规则
基坑周长约为 161
5m、基坑面积约为 1502 m2
基坑单边长度最长为54
室外地面自然标高约为-0
6m,基坑底标为-3
35m,基坑普遍开挖深度约为 2
建筑物楼梯井底标高为-5
85m,电梯井基坑二次开挖深度为 2
工程采纳桩承载,桩的类型为 PHC 管桩
工程采纳桩承载,桩的类型为 PHC 管桩
2、基坑支护方案的选择本工程基坑支护方案,根据《 住宅工程岩土工程勘察报告》,决定采纳水泥土搅拌桩并结合一级放坡作为基坑止水围幕和支护结构
采纳具体的布置形式及放坡、护壁和桩长、桩间距每米桩长的水泥用量以及其它技术参数详基坑支护平面布置图及大样图和基坑支护总说明
根据现场实际情况,拟配置 2 台反铲挖土机来完成基坑的土方开挖
基坑平面图如下:筑龙网 本文共 55 页 更多短详细内容》》http://yt
zhulong
com/yantu
asp下载后可任意编辑基坑
