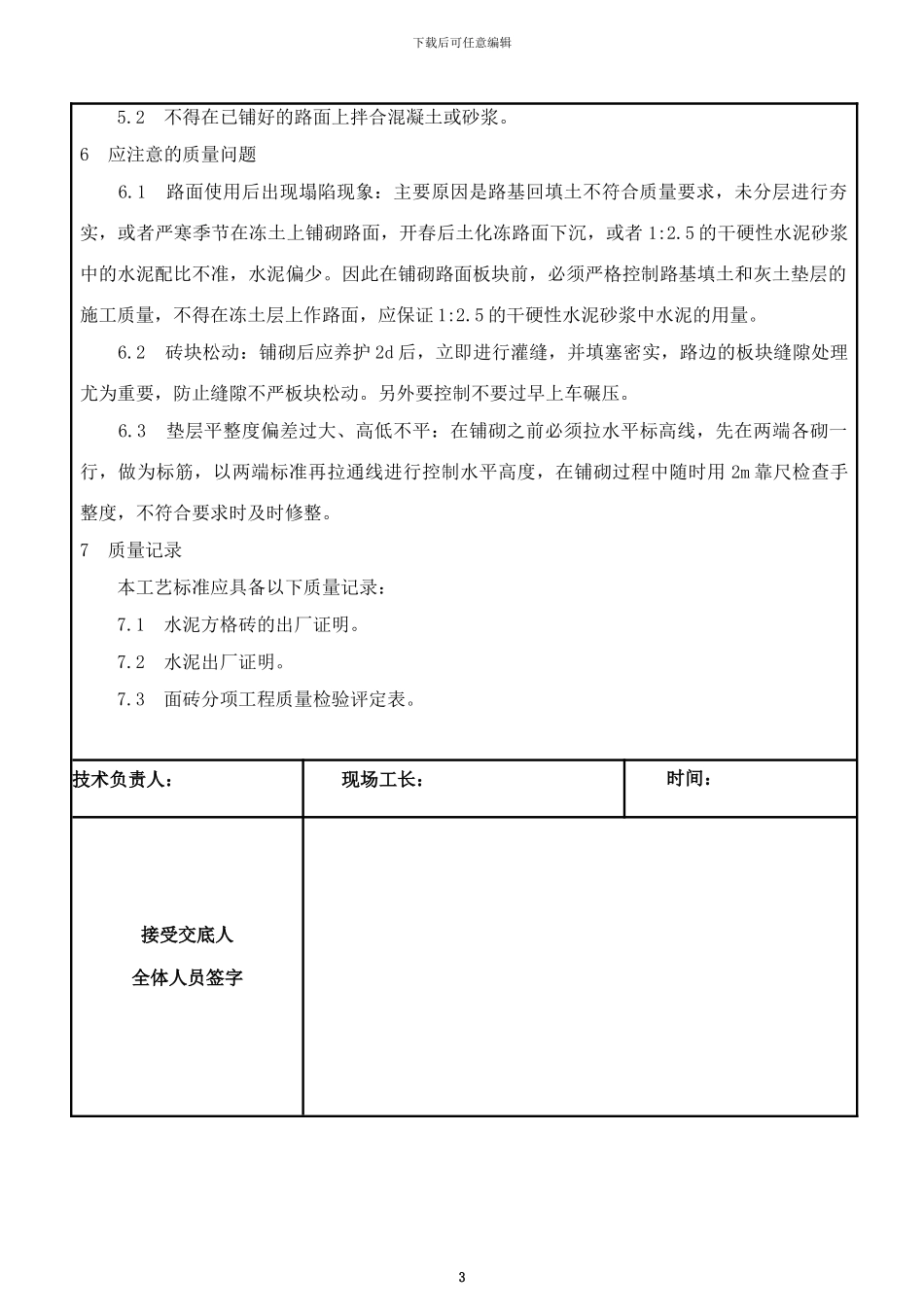

下载后可任意编辑施工技术交底工程名称建设单位分项工程名称停车场透水砖面层粘贴施工单位1 范围 科研生产区室外总体工程东区停车场,铺设透水砖面层
2 施工准备 2
1 材料及主要机具: 2
1 棕色水泥方格砖:尺寸为 200×100×60 厚,抗压、抗折强度符合设计要求,要求色泽一致,无明显色差,外观边角整齐方正,表面光滑、平整,无扭曲、缺角、掉边现象,进场时应有出厂合格证
2 砂:粗砂、中砂
3 水泥:425 号以上普通硅酸盐水泥或矿渣硅酸盐水泥,有出厂合格证
4 主要机具:小水桶、扫帚、平铁锹、铁抹子、小木杠、筛子、喷壶、橡皮锤、錾子、手推车等
2 作业条件: 2
1 停车场垫层砼已浇筑,并经检查验收
2 停车场道牙石已安装,并经检查验收
3 操作工艺 3
1 工艺流程: 挂铺砖控制线---→铺砖---→扫缝---→养护 3
2 挂铺砖控制线:挂纵,横控制线
3 铺砖: 3
1 铺砌前将砖板块湿润,表面无明水时,方可使用
2 找平层上洒水湿润,结合层砂浆面积不宜铺过大铺设多少砖铺多少砂浆
3 砂浆垫层拌和:干硬性砂浆结合层,采纳 40 厚的配合比为 1:2
5 水泥砂浆,应随拌随用,初凝前用完, 防止影响粘结质量
干硬性程度以手捏成团,落地即散为宜
4 铺砖:棕色水泥方格砖,铺设方法,席纹铺;然后用深棕色水泥方格砖,间距2900,两块砖竖向铺设,作为分色带
铺砖之前,用水灰比为 0
45 的素水泥浆,均匀抹在每块砖的背面,然后铺设在 1:2
5 干1下载后可任意编辑硬性砂浆结合层之上,用橡皮锤轻轻敲击拍平,敲打稳定,用小木杠检查、调整平整度
5 拨缝、修整:铺完二至三行,应随时检查安装是否牢固平整及时进行修整,修正应重新铺砌;不得采纳向砖底部填塞砂浆或支垫等方法找平砖面
