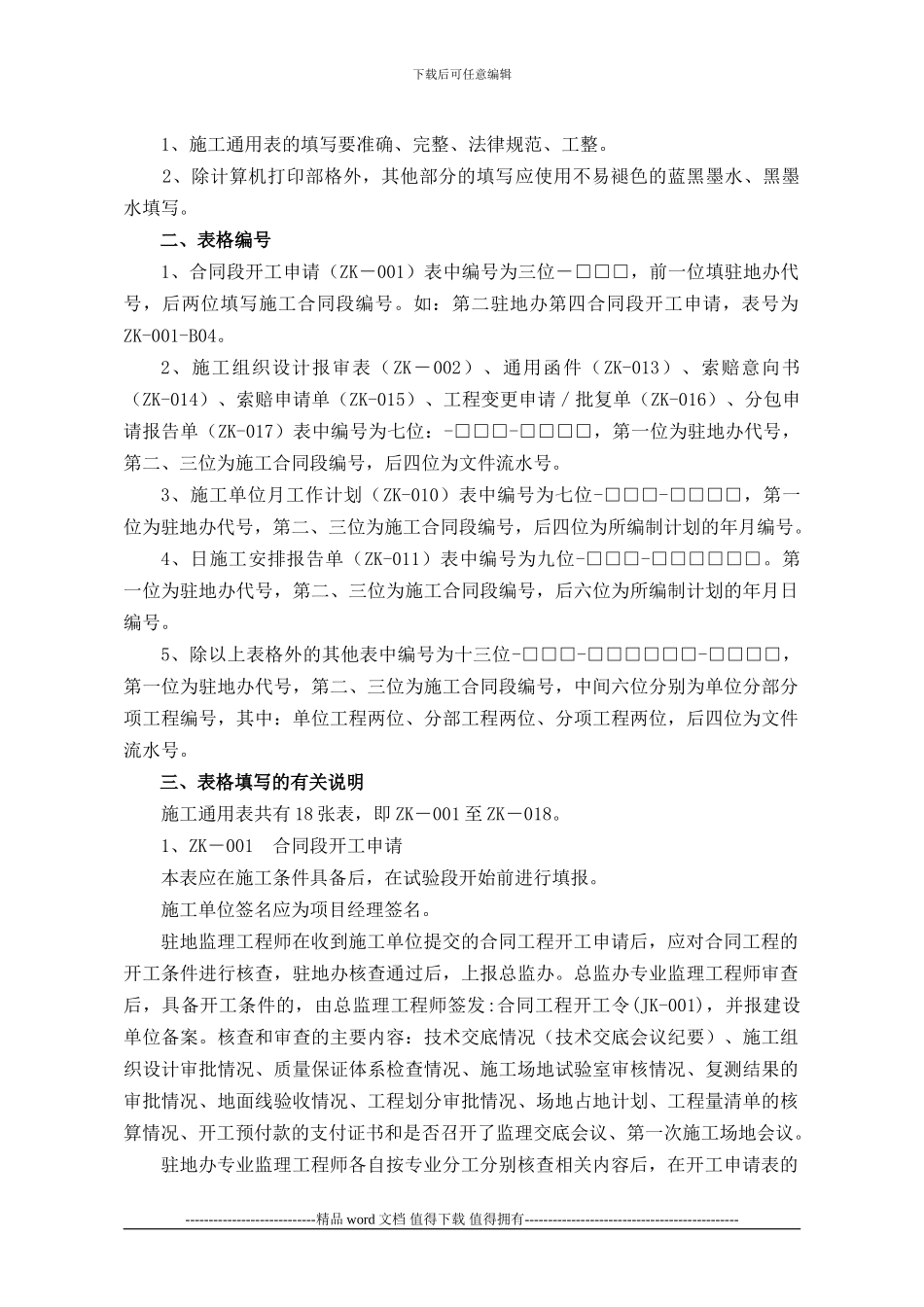

第五章 公路工程施工使用表公路工程施工通用表填表说明一、表格填写总的要求下载后可任意编辑 1、施工通用表的填写要准确、完整、法律规范、工整
2、除计算机打印部格外,其他部分的填写应使用不易褪色的蓝黑墨水、黑墨水填写
二、表格编号1、合同段开工申请(ZK-001)表中编号为三位-□□□,前一位填驻地办代号,后两位填写施工合同段编号
如:第二驻地办第四合同段开工申请,表号为ZK-001-B04
2、施工组织设计报审表(ZK-002)、通用函件(ZK-013)、索赔意向书(ZK-014)、索赔申请单(ZK-015)、工程变更申请/批复单(ZK-016)、分包申请报告单(ZK-017)表中编号为七位:-□□□-□□□□,第一位为驻地办代号,第二、三位为施工合同段编号,后四位为文件流水号
3、施工单位月工作计划(ZK-010)表中编号为七位-□□□-□□□□,第一位为驻地办代号,第二、三位为施工合同段编号,后四位为所编制计划的年月编号
4、日施工安排报告单(ZK-011)表中编号为九位-□□□-□□□□□□
第一位为驻地办代号,第二、三位为施工合同段编号,后六位为所编制计划的年月日编号
5、除以上表格外的其他表中编号为十三位-□□□-□□□□□□-□□□□,第一位为驻地办代号,第二、三位为施工合同段编号,中间六位分别为单位分部分项工程编号,其中:单位工程两位、分部工程两位、分项工程两位,后四位为文件流水号
三、表格填写的有关说明施工通用表共有 18 张表,即 ZK-001 至 ZK-018
1、ZK-001 合同段开工申请本表应在施工条件具备后,在试验段开始前进行填报
施工单位签名应为项目经理签名
驻地监理工程师在收到施工单位提交的合同工程开工申请后,应对合同工程的开工条件进行核查,驻地办核查通过后,上报总监办

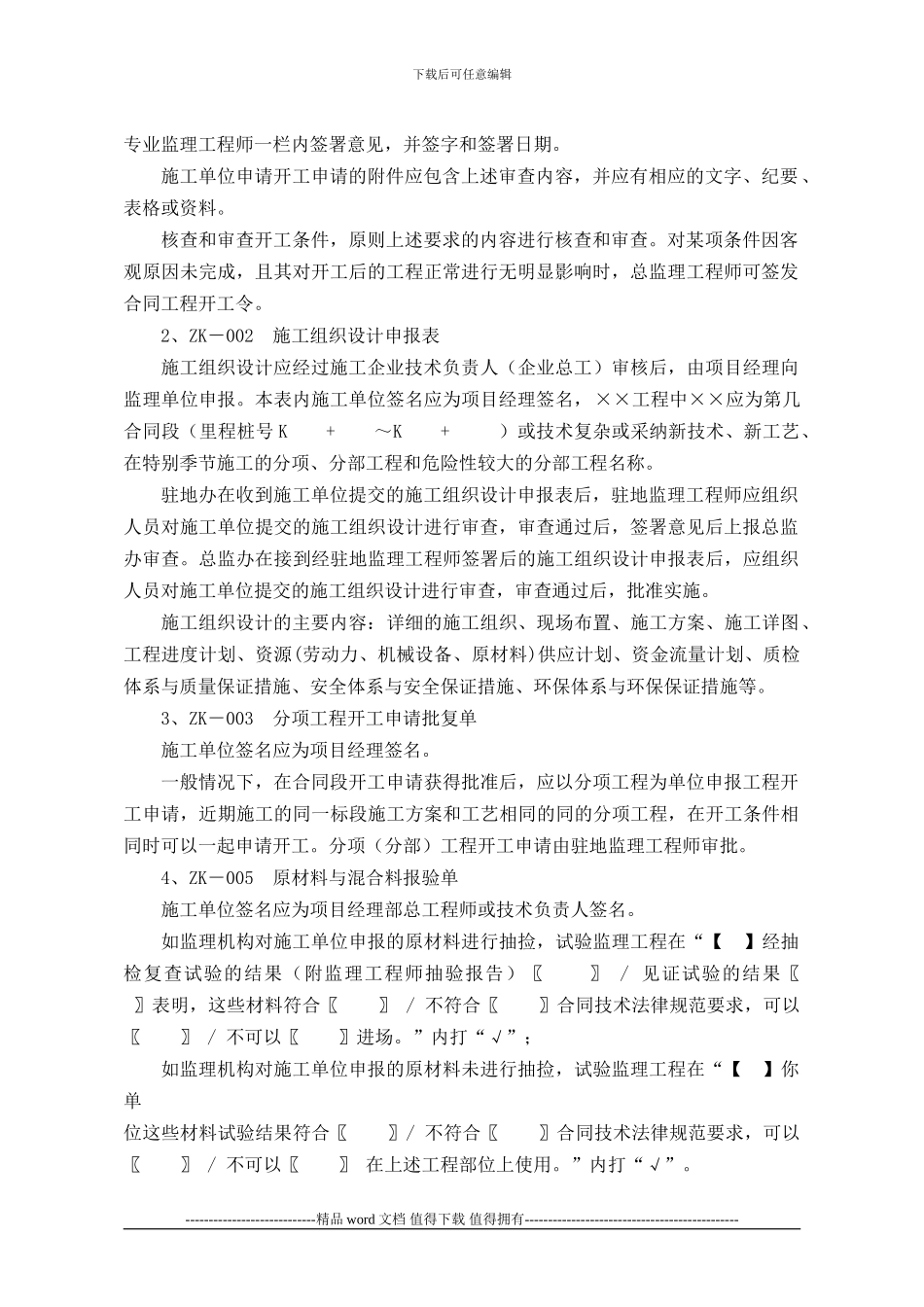

总监办专业监理工程师审查后,具备开工条件的,由总监理工程师签发:合同工
