3 路基工程3
1 路基挖方3
1 准备工作3
1 机械配备:一个工作面需配备 2 台挖掘机(不小于 210 型)、1 台推土机(不小于 130型)、8 辆自卸车(运距每多出 2km 增加两辆自卸车)、汽车洒水车 1 台、三轮光轮压路机(不小于18T)1 台、汽油水泵 1 台
2 人员配备:施工员 1 名、技术员 2 名、交通指挥员 1 名、工人 3 名;3

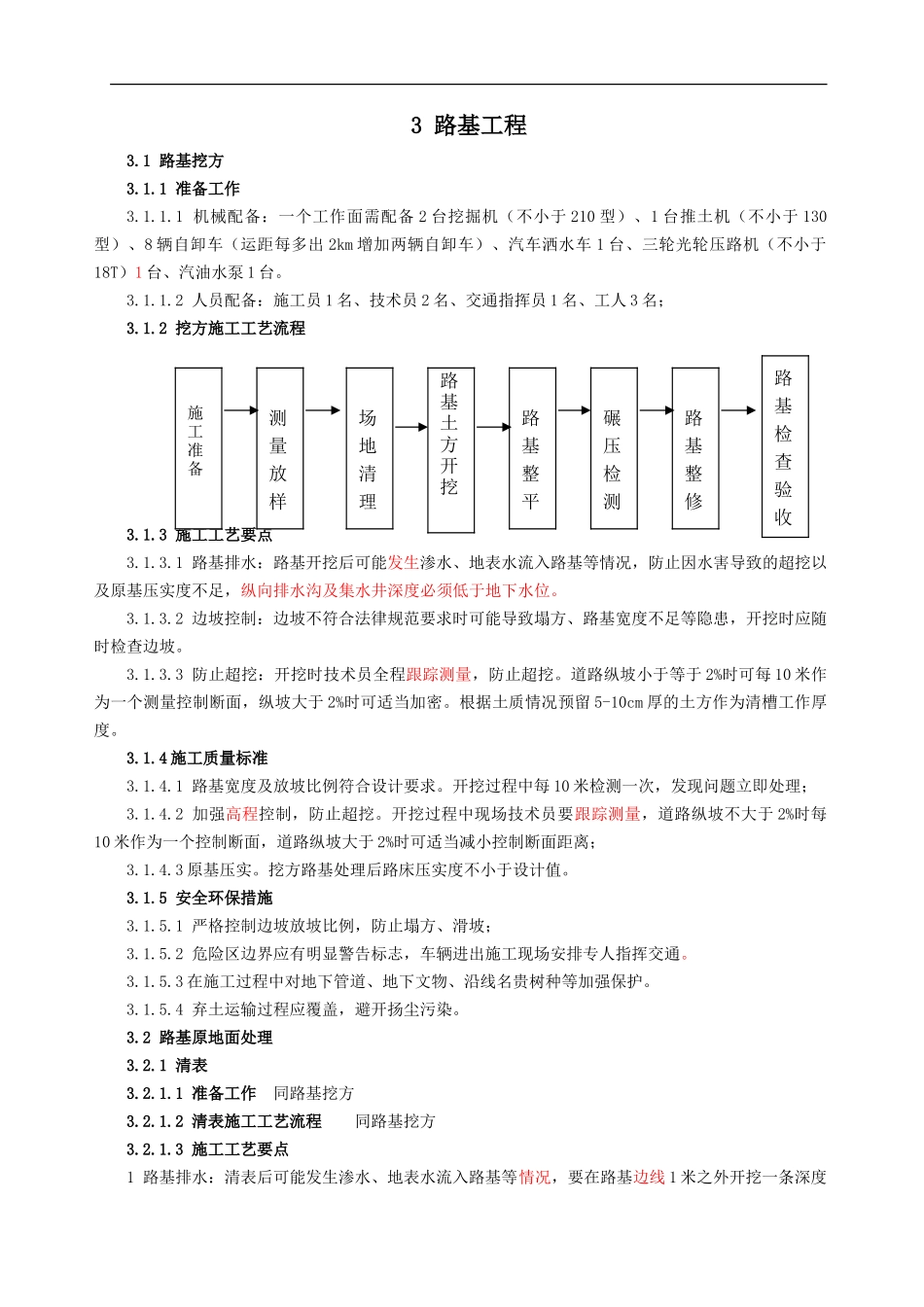

2 挖方施工工艺流程3
3 施工工艺要点3
1 路基排水:路基开挖后可能发生渗水、地表水流入路基等情况,防止因水害导致的超挖以及原基压实度不足,纵向排水沟及集水井深度必须低于地下水位
2 边坡控制:边坡不符合法律规范要求时可能导致塌方、路基宽度不足等隐患,开挖时应随时检查边坡
3 防止超挖:开挖时技术员全程跟踪测量,防止超挖
道路纵坡小于等于 2%时可每 10 米作为一个测量控制断面,纵坡大于 2%时可适当加密
根据土质情况预留 5-10cm 厚的土方作为清槽工作厚度
4 施工质量标准3
1 路基宽度及放坡比例符合设计要求
开挖过程中每 10 米检测一次,发现问题立即处理;3
2 加强高程控制,防止超挖
开挖过程中现场技术员要跟踪测量,道路纵坡不大于 2%时每10 米作为一个控制断面,道路纵坡大于 2%时可适当减小控制断面距离;3
3 原基压实
挖方路基处理后路床压实度不小于设计值
5 安全环保措施3
1 严格控制边坡放坡比例,防止塌方、滑坡; 3
2 危险区边界应有明显警告标志,车辆进出施工现场安排专人指挥交通
3 在施工过程中对地下管道、地下文物、沿线名贵树种等加强保护
4 弃土运输过程应覆盖,避开扬尘污染
2 路基原地面处理3
1 准备工作 同
