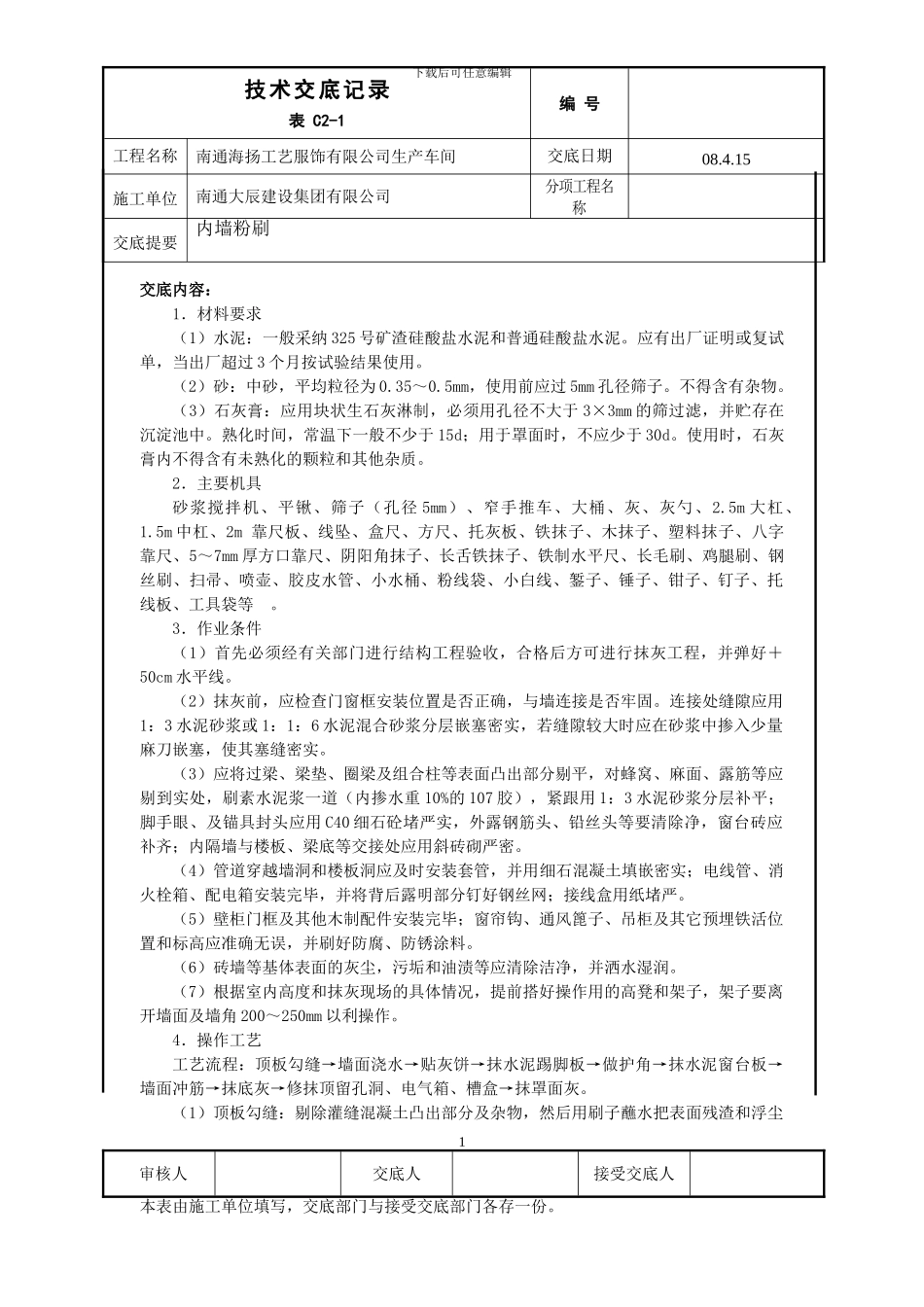

下载后可任意编辑交底内容:1.材料要求(1)水泥:一般采纳 325 号矿渣硅酸盐水泥和普通硅酸盐水泥
应有出厂证明或复试单,当出厂超过 3 个月按试验结果使用
(2)砂:中砂,平均粒径为 0
5mm,使用前应过 5mm 孔径筛子
不得含有杂物
(3)石灰膏:应用块状生石灰淋制,必须用孔径不大于 3×3mm 的筛过滤,并贮存在沉淀池中
熟化时间,常温下一般不少于 15d;用于罩面时,不应少于 30d
使用时,石灰膏内不得含有未熟化的颗粒和其他杂质
2.主要机具 砂浆搅拌机、平锹、筛子(孔径 5mm)、窄手推车、大桶、灰、灰勺、2
5m 大杠、1
5m 中杠、2m 靠尺板、线坠、盒尺、方尺、托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、5~7mm 厚方口靠尺、阴阳角抹子、长舌铁抹子、铁制水平尺、长毛刷、鸡腿刷、钢丝刷、扫帚、喷壶、胶皮水管、小水桶、粉线袋、小白线、錾子、锤子、钳子、钉子、托线板、工具袋等
3.作业条件(1)首先必须经有关部门进行结构工程验收,合格后方可进行抹灰工程,并弹好+50cm 水平线
(2)抹灰前,应检查门窗框安装位置是否正确,与墙连接是否牢固
连接处缝隙应用1:3 水泥砂浆或 1:1:6 水泥混合砂浆分层嵌塞密实,若缝隙较大时应在砂浆中掺入少量麻刀嵌塞,使其塞缝密实
(3)应将过梁、梁垫、圈梁及组合柱等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道(内掺水重 10%的 107 胶),紧跟用 1:3 水泥砂浆分层补平;脚手眼、及锚具封头应用 C40 细石砼堵严实,外露钢筋头、铅丝头等要清除净,窗台砖应补齐;内隔墙与楼板、梁底等交接处应用斜砖砌严密
(4)管道穿越墙洞和楼板洞应及时安装套管,并用细石混凝土填嵌密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严
(5)壁柜门框及其他木制配件安装完毕;窗
