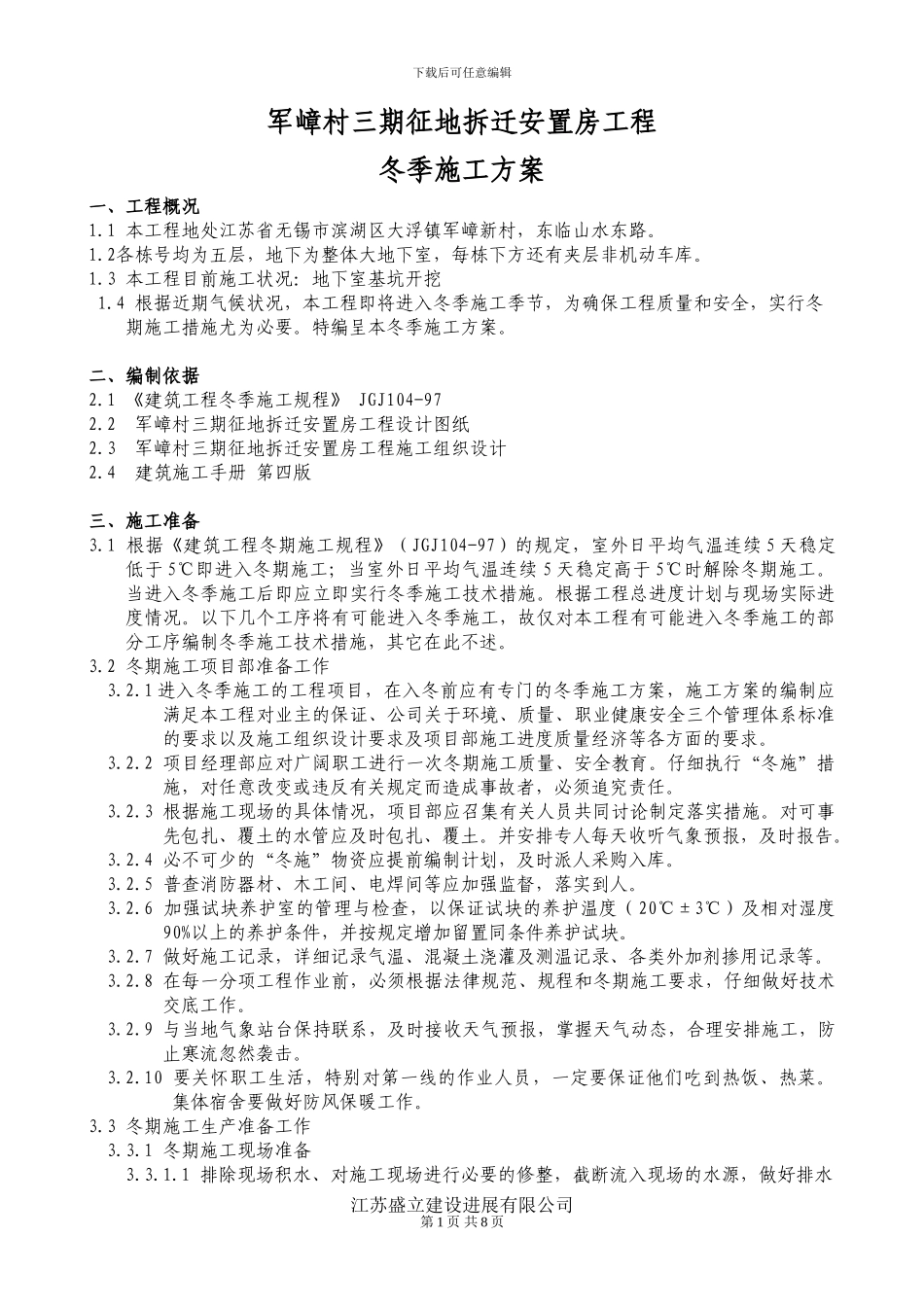

下载后可任意编辑军嶂村三期征地拆迁安置房工程冬季施工方案一、工程概况1
1 本工程地处江苏省无锡市滨湖区大浮镇军嶂新村,东临山水东路
2各栋号均为五层,地下为整体大地下室,每栋下方还有夹层非机动车库
3 本工程目前施工状况:地下室基坑开挖 1
4 根据近期气候状况,本工程即将进入冬季施工季节,为确保工程质量和安全,实行冬期施工措施尤为必要
特编呈本冬季施工方案
二、编制依据2
1 《建筑工程冬季施工规程》 JGJ104-972
2 军嶂村三期征地拆迁安置房工程设计图纸2
3 军嶂村三期征地拆迁安置房工程施工组织设计2
4 建筑施工手册 第四版三、施工准备3
1 根据《建筑工程冬期施工规程》(JGJ104-97)的规定,室外日平均气温连续 5 天稳定低于 5℃即进入冬期施工;当室外日平均气温连续 5 天稳定高于 5℃时解除冬期施工
当进入冬季施工后即应立即实行冬季施工技术措施
根据工程总进度计划与现场实际进度情况
以下几个工序将有可能进入冬季施工,故仅对本工程有可能进入冬季施工的部分工序编制冬季施工技术措施,其它在此不述
2 冬期施工项目部准备工作3
1 进入冬季施工的工程项目,在入冬前应有专门的冬季施工方案,施工方案的编制应满足本工程对业主的保证、公司关于环境、质量、职业健康安全三个管理体系标准的要求以及施工组织设计要求及项目部施工进度质量经济等各方面的要求
2 项目经理部应对广阔职工进行一次冬期施工质量、安全教育
仔细执行“冬施”措施,对任意改变或违反有关规定而造成事故者,必须追究责任
3 根据施工现场的具体情况,项目部应召集有关人员共同讨论制定落实措施
对可事先包扎、覆土的水管应及时包扎、覆土
并安排专人每天收听气象预报,及时报告
4 必不可少的“冬施”物资应提前编制计划,及时派人采购入库

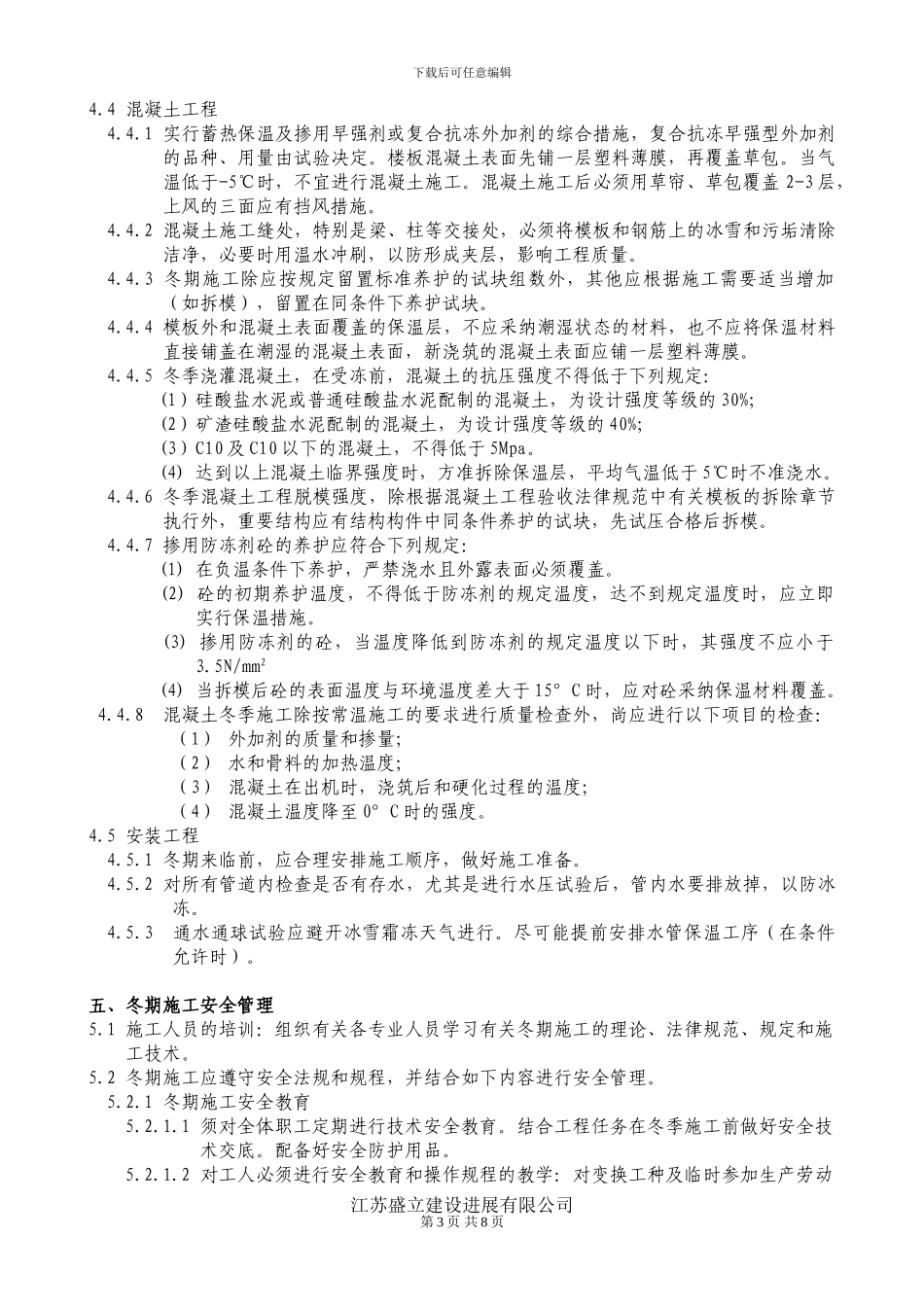

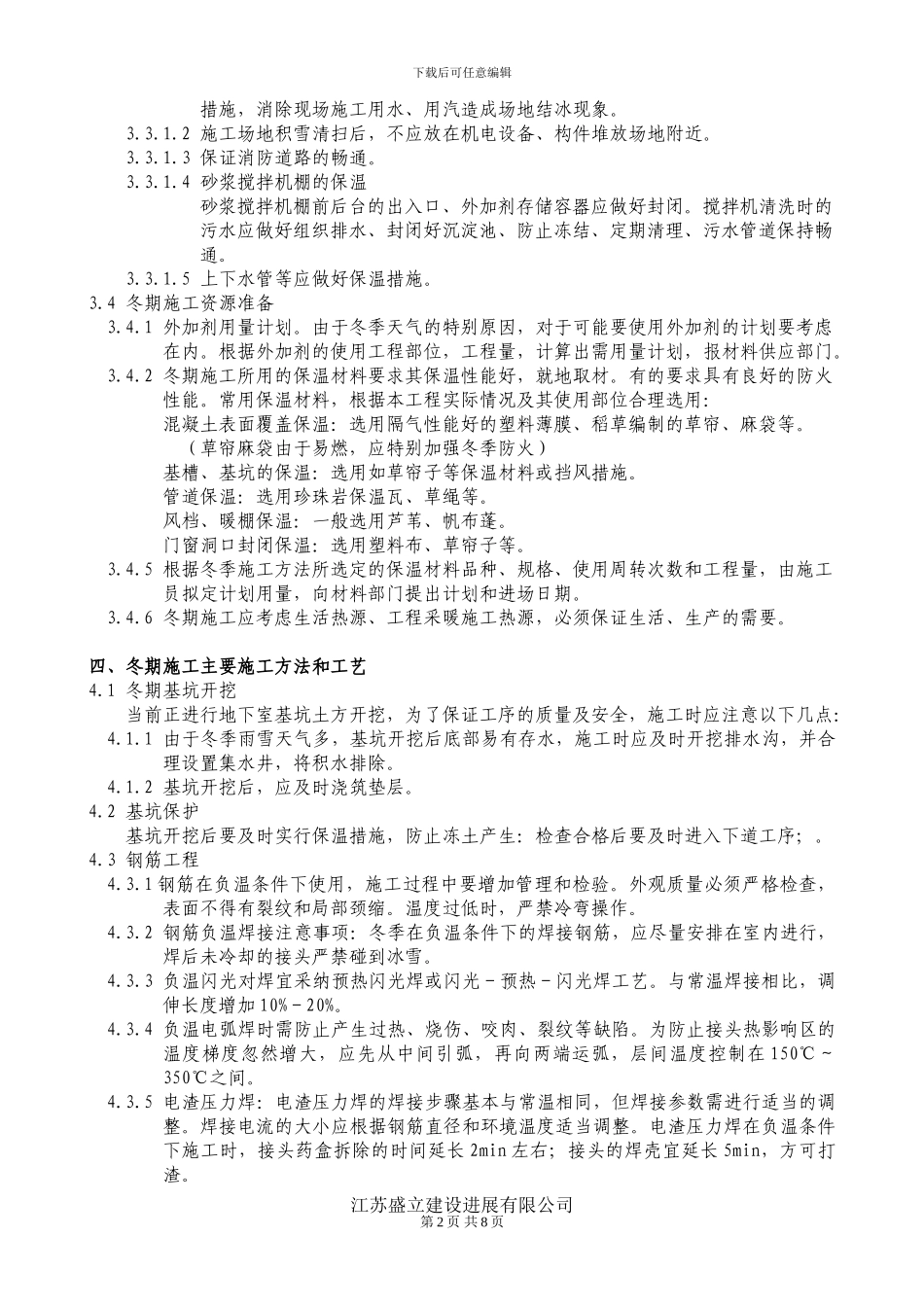

5 普查消防器材、木工间、电焊
