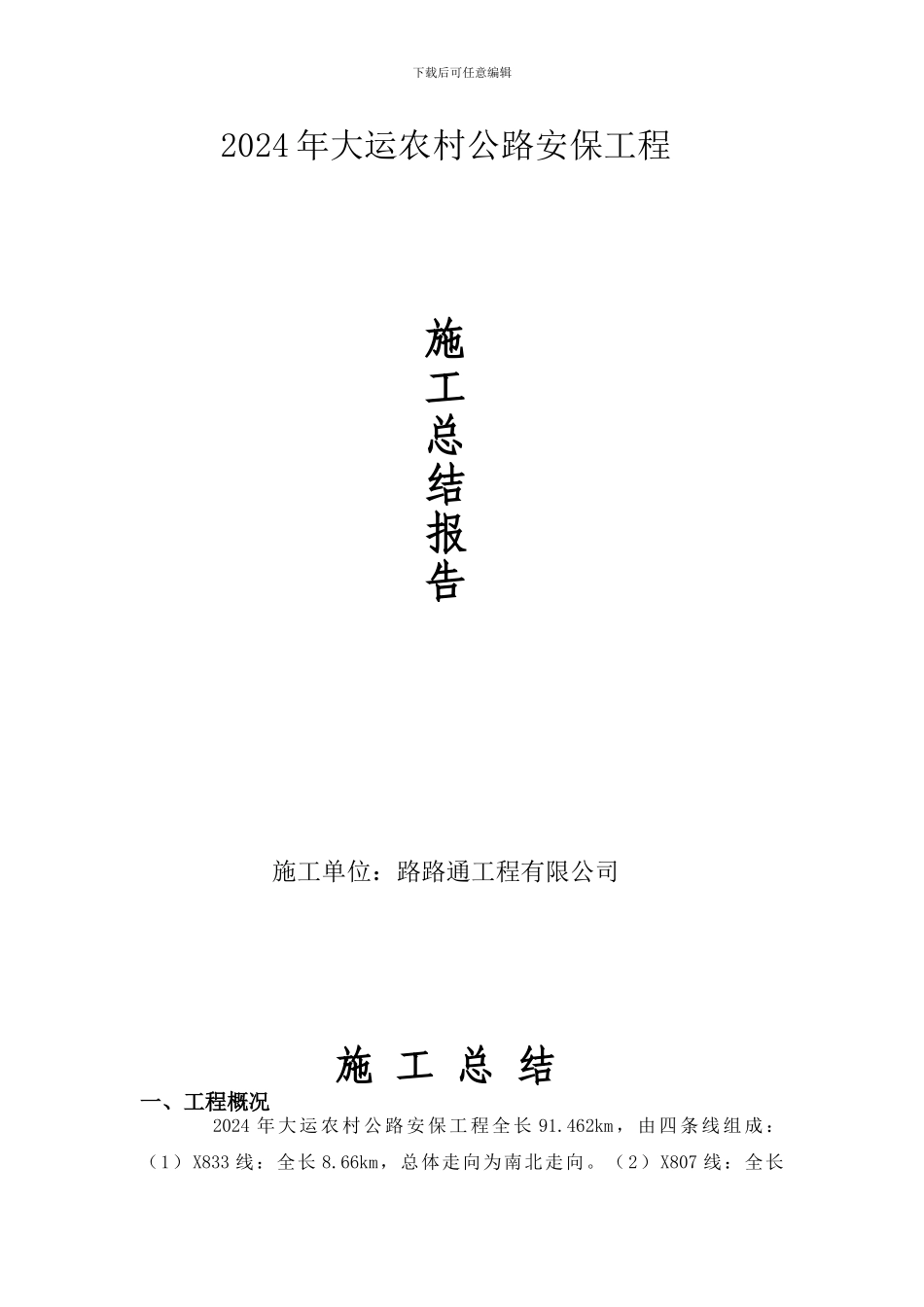

下载后可任意编辑2024 年大运农村公路安保工程施工总结报告施工单位:路路通工程有限公司施 工 总 结一、工程概况 2024 年大运农村公路安保工程全长 91.462km,由四条线组成:(1)X833 线:全长 8.66km,总体走向为南北走向。( 2)X807 线:全长下载后可任意编辑11.373km,总体走向为南北走向。(3)X808 线:全长为 50.656km,总体走向为东西走向。(4)X806 线:全长 20.773km,总体走向为东西走向。本项目为三级公路,路基宽度 8.5m,路面宽度 7.5m,经多年的使用,老路现有较多的路基、路面病害,主要是路面坑槽、翻浆。部分标志版面损坏、指示不清楚、交叉路口等标识缺失,被交线(沥青或混凝土路面)大部分缺少让行标线。部分高险路基段或弯道处、桥头两侧无路侧防护设施;全线无紧急停车带。本合同段工程数量一览表 序号工程项目单位数量设计标准1路线全长km91.4622病害面积㎡16215.253单柱式警告标志块514单柱式禁令标志块35单柱式警告标志版面块56车行道中心线km79.197边缘实线Km7.0668特别路基换填处39平交道口处110下封层㎡16215.2511挖除 3cm 沥青混凝土面层㎡16215.25123cm 沥青混凝土㎡16215.2513挖除 18cm 天然砂砾基层㎡16215.251418cm 天然砂砾基层㎡16215.2515拆除新建涵洞道316小桥座1 工程建设工期为 2024 年 4 月 15 日—2024 年 12 月 25 日。下载后可任意编辑 承包单位:路路通工程有限公司 监理单位:中泰工程监理咨询有限公司二、机构组成1、我合同段项目部设在各个村村委会,内设职工宿舍、食堂、厕浴室、活动室等生活设施,同时设办公室、会议室、试验室、材料配件库等工作设施。并配备各类办公设备、交通工具、通讯工具等,实现现代化办公。2、设备投入情况投入本合同工程的主要施工机械表路基;平地机 PY180180KW2 台,装载机ZL50D 柳工 3m34 台,振动压路机 CA20D30t 2 台,洒水车东风 8000L3 辆,自卸载重汽车斯太尔 20t15辆 ,挖掘机R210LC-3110KW(1.2 m3)3 台路面;沥青拌合设备 3000 型1 套摊铺机 9m1 台,双钢轮压路机 YZC12 16t 2 台,胶轮压路机 YL16C 16t 2 台,碎石同步分层机 CB840163KW1台桥涵:水泥砼搅拌站 HZS75 1 套,发电机组 120GF 250GF 各 2 组,吊车 80吨 1 辆。三、质量管理情况1、质量体系:为质量保证措施的顺利实施,我单位全面履行了企业建立的质量保证体系,履行了施工组织设计审批制度、技术、质量、...
