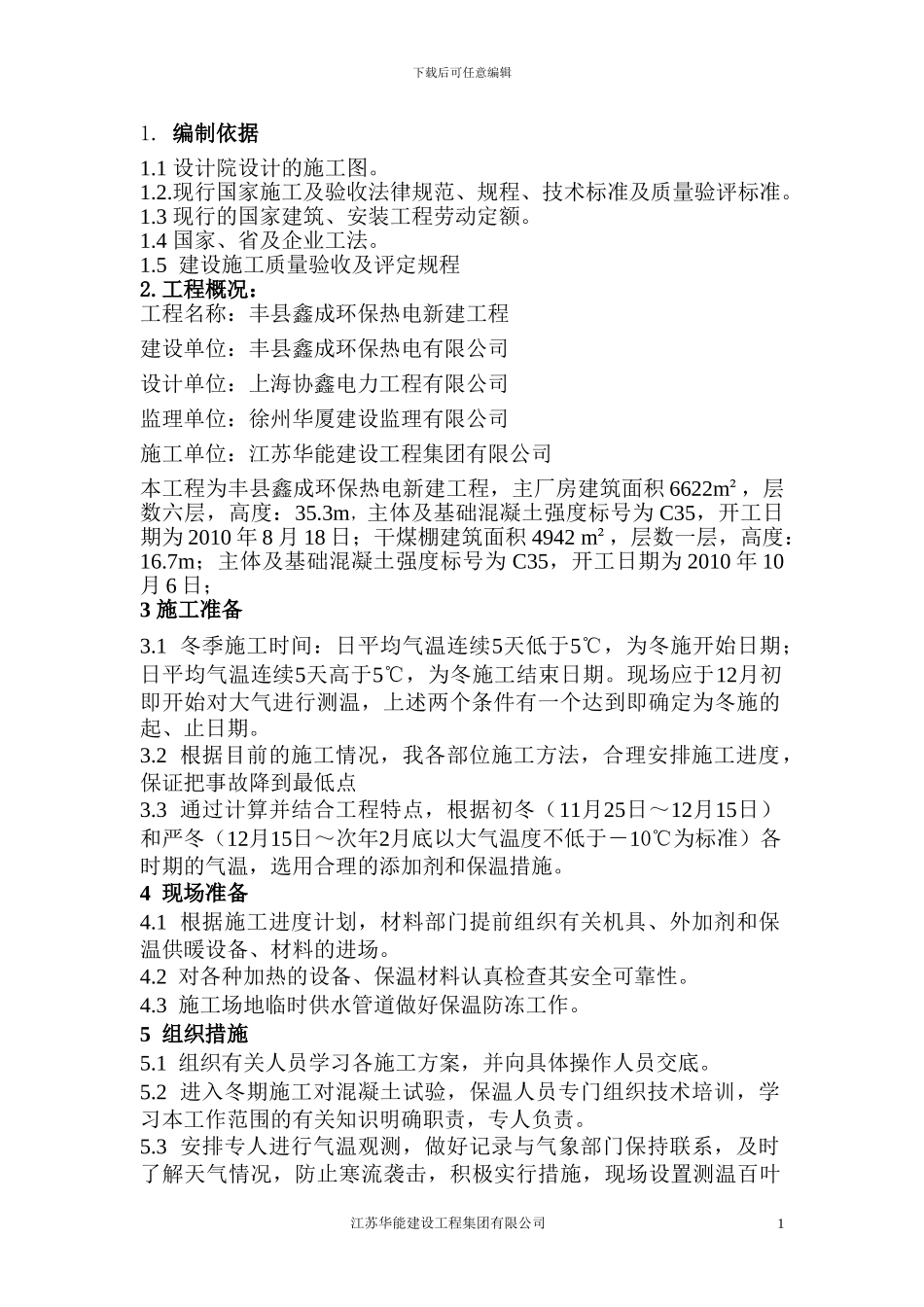

下载后可任意编辑1
1 设计院设计的施工图
现行国家施工及验收法律规范、规程、技术标准及质量验评标准
3 现行的国家建筑、安装工程劳动定额
4 国家、省及企业工法
5 建设施工质量验收及评定规程2

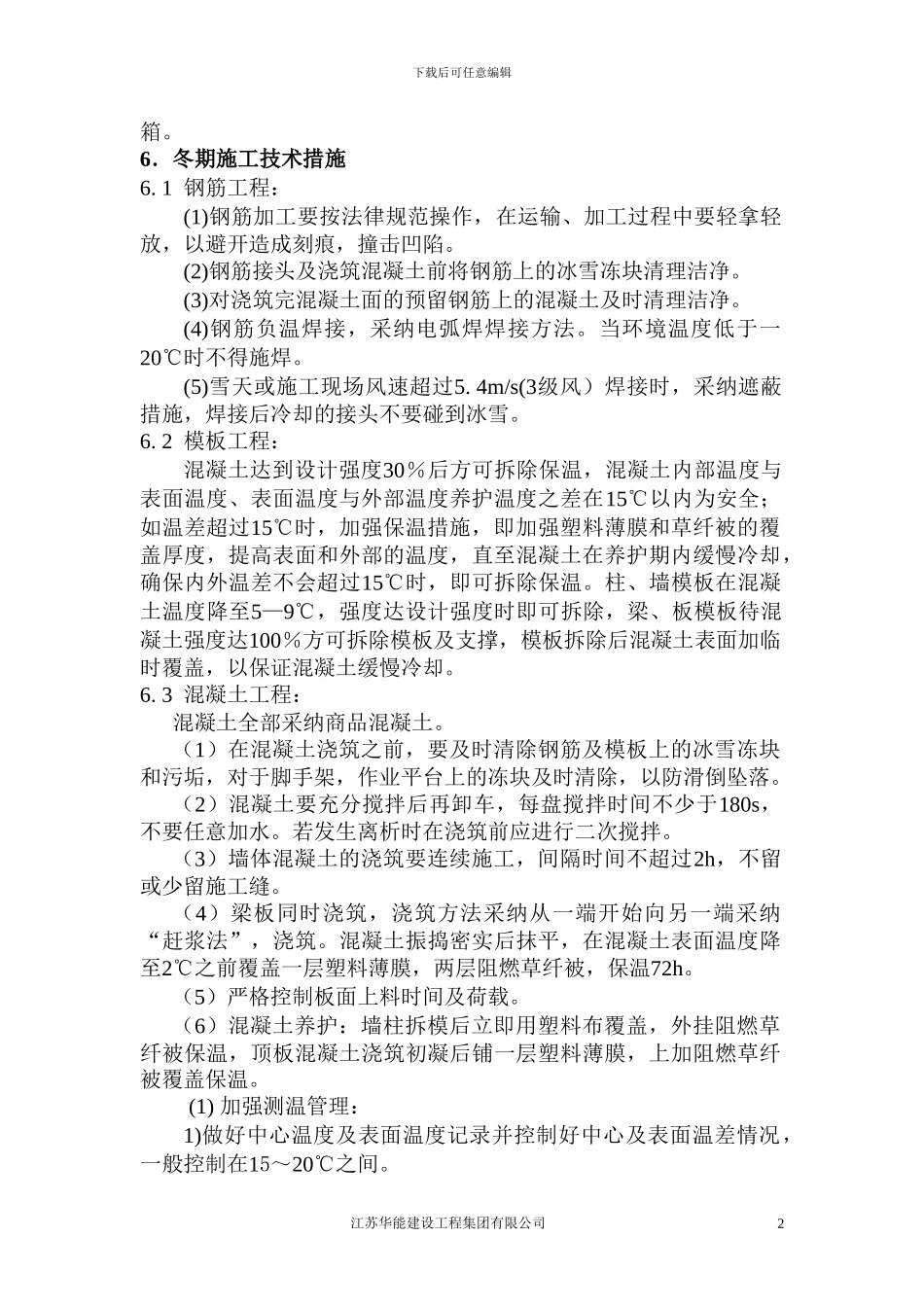

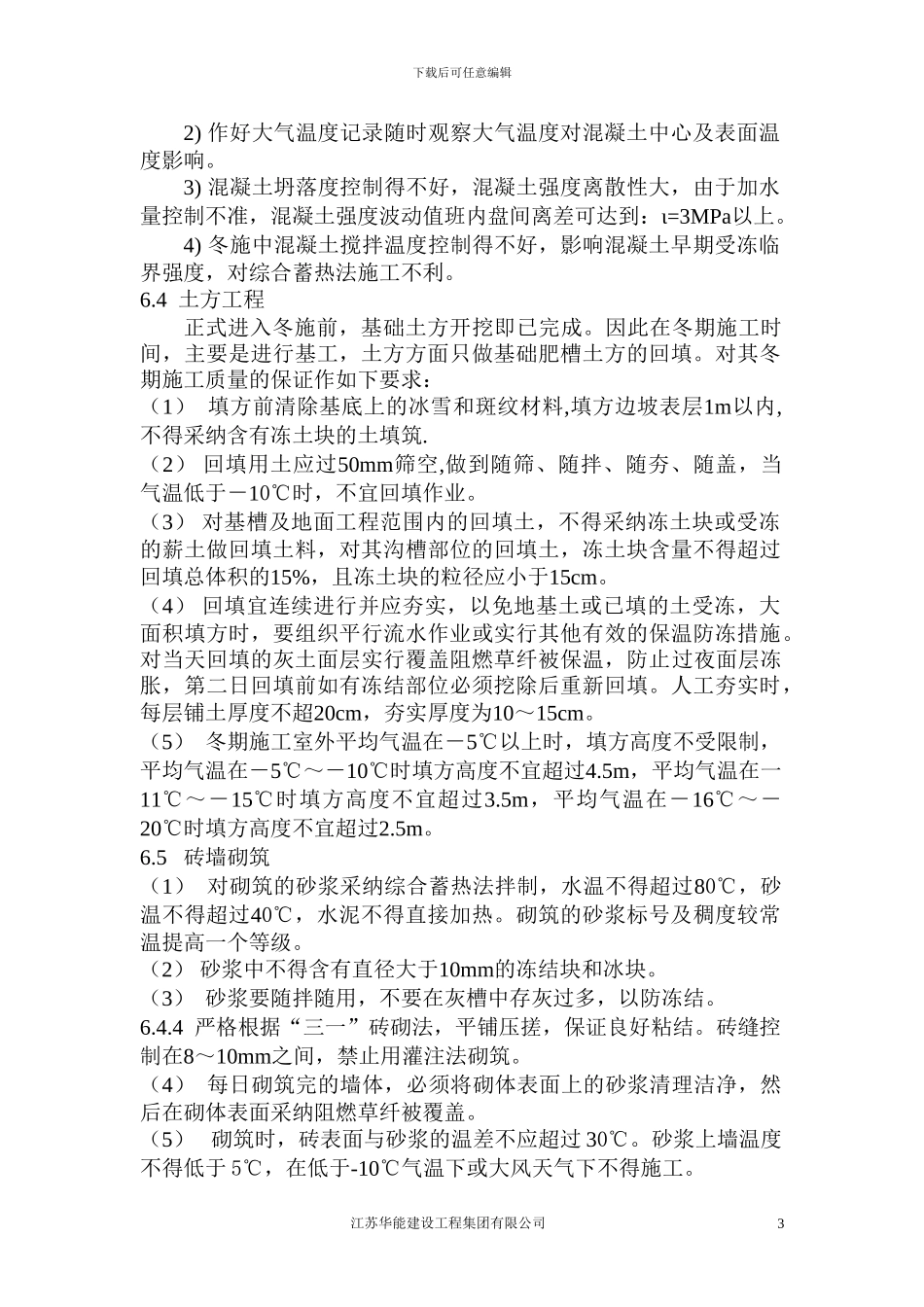

工程概况:工程名称:丰县鑫成环保热电新建工程建设单位:丰县鑫成环保热电有限公司设计单位:上海协鑫电力工程有限公司监理单位:徐州华厦建设监理有限公司施工单位:江苏华能建设工程集团有限公司本工程为丰县鑫成环保热电新建工程,主厂房建筑面积 6622m²,层数六层,高度:35
3m,主体及基础混凝土强度标号为 C35,开工日期为 2010 年 8 月 18 日;干煤棚建筑面积 4942 m²,层数一层,高度:16
7m;主体及基础混凝土强度标号为 C35,开工日期为 2010 年 10月 6 日;3 施工准备3
1 冬季施工时间:日平均气温连续5天低于5℃,为冬施开始日期;日平均气温连续5天高于5℃,为冬施工结束日期
现场应于12月初即开始对大气进行测温,上述两个条件有一个达到即确定为冬施的起、止日期
2 根据目前的施工情况,我各部位施工方法,合理安排施工进度,保证把事故降到最低点3
3 通过计算并结合工程特点,根据初冬(11月25日~12月15日)和严冬(12月15日~次年2月底以大气温度不低于-10℃为标准)各时期的气温,选用合理的添加剂和保温措施
4 现场准备4
1 根据施工进度计划,材料部门提前组织有关机具、外加剂和保温供暖设备、材料的进场
2 对各种加热的设备、保温材料认真检查其安全可靠性
3 施工场地临时供水管道做好保温防冻工作
5 组织措施5
1 组织有关人员学习各施工方案,并向具体操作人员交底
2 进入冬期施工对混凝土试验,保温人员专门组织技术培训,学习本工作范围的有关知识明确职责,专人负责
3 安排专人进行气温观测,
