15 一、概况随着冬季的临近,气温日渐下降,我合同段工程即将进入冬季施工阶段
为保证工程质量,努力完成 2024 年年度计划任务,我项目部根据 9 月份总监办施工场地会议的要求,对冬季施工计划及组织方案进行编制
将军沟隧道为我合同段的控制工程,自 2024 年 12 月 6 日开工,现计划有效工期已过 63%,但截止 2024 年 9 月 30 号将军沟隧道施工:上导洞身开挖 1183
4 米,仰拱 810
6 米,二衬 591
3 米,约占整个隧道工程的35%

二、冬季施工计划根据伊宁地区历史气候情况,天气连续 5 天平均气温低于 5℃时约为 10月中旬
路基及桥梁工程计划施工至 10 月中、下旬,原则上路基及桥梁工程不计划冬季施工;将军沟隧道洞身开挖、支护施工计划施工至 12 月底

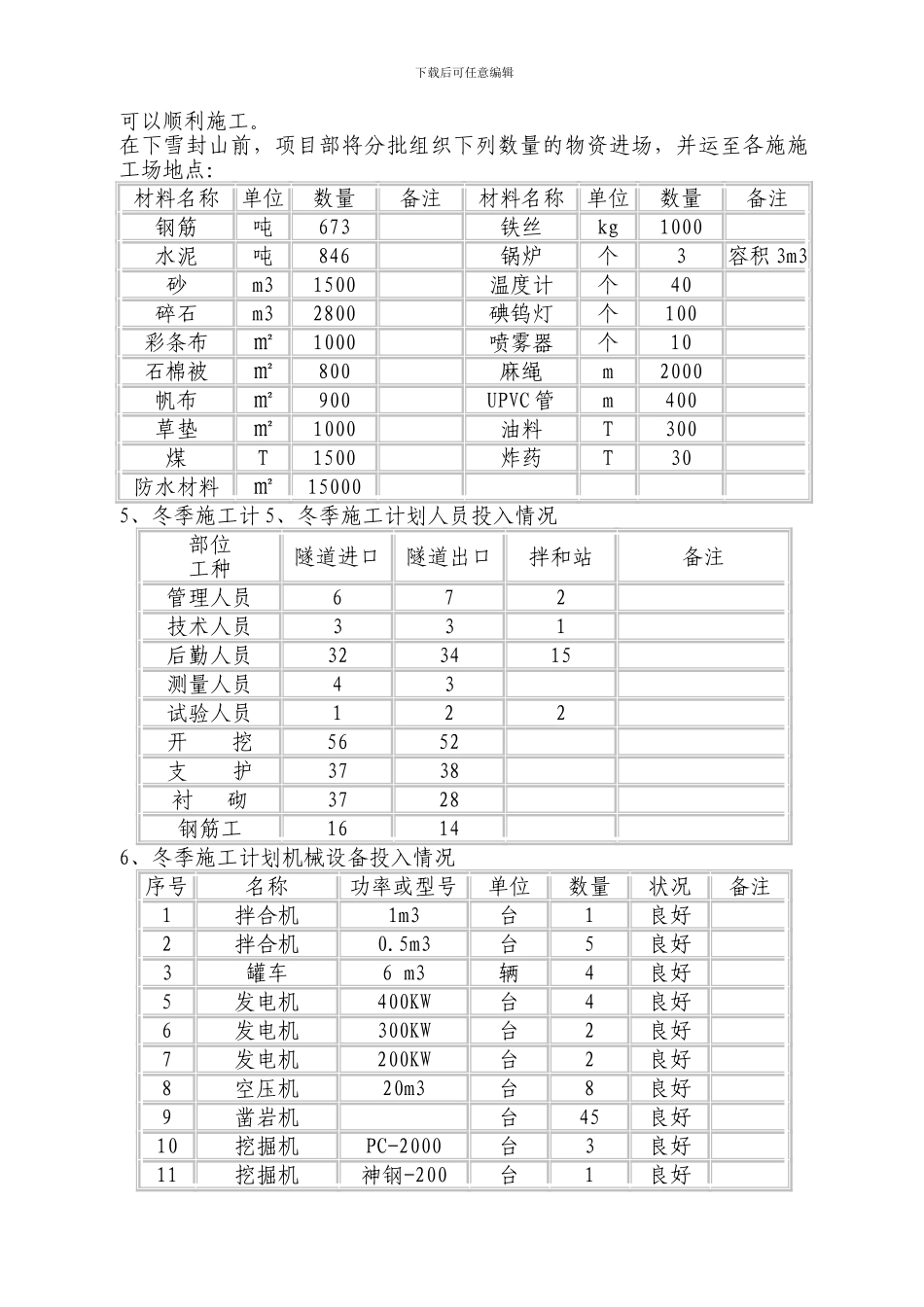

衬砌砼只能在洞外搅拌,因此,洞内衬砌、仰拱砼施工工期按 10 月底控制,但喷射砼搅拌须移入隧道洞内
