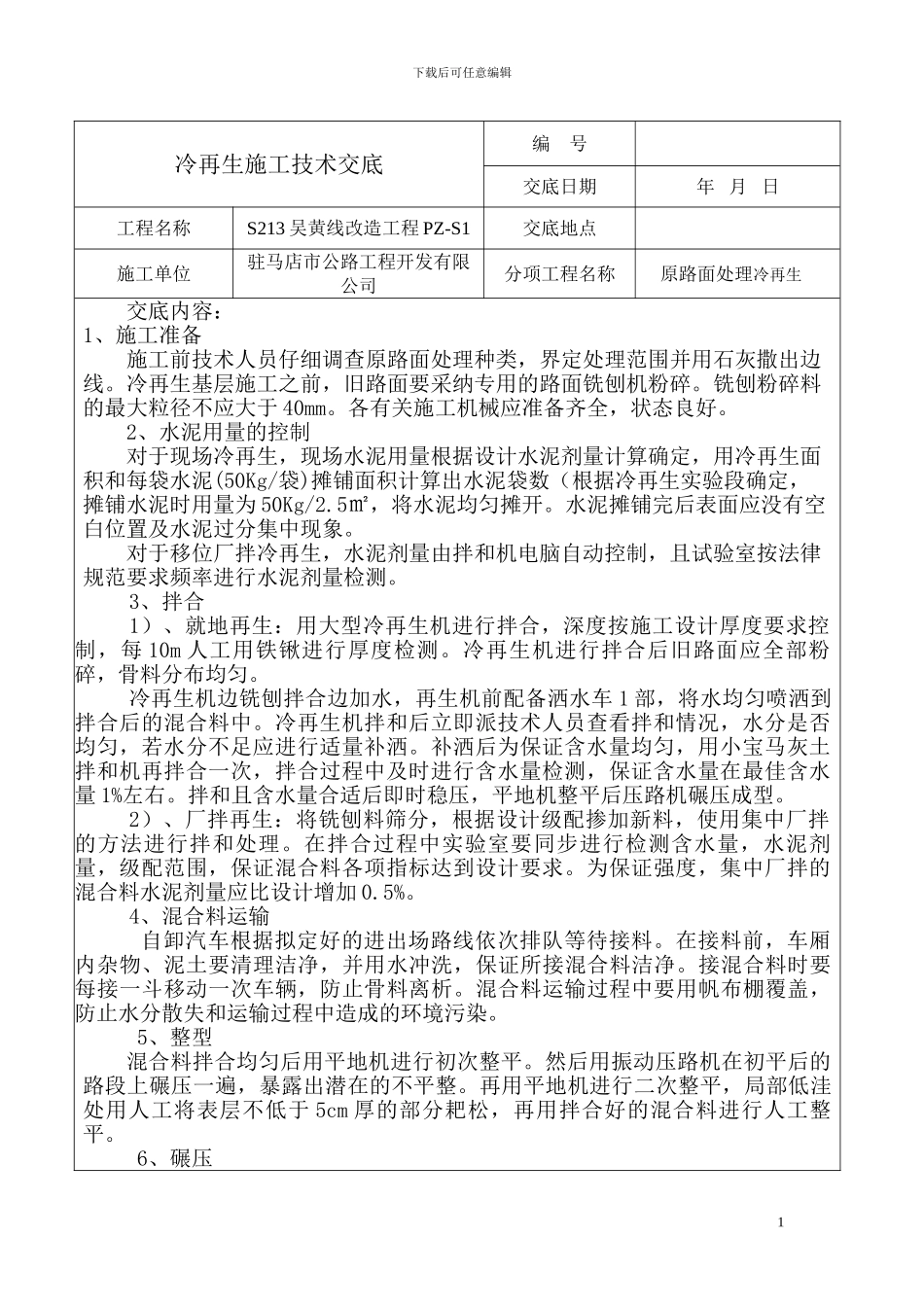

下载后可任意编辑冷再生施工技术交底编 号交底日期年 月 日工程名称S213 吴黄线改造工程 PZ-S1交底地点施工单位驻马店市公路工程开发有限公司分项工程名称原路面处理冷再生交底内容:1、施工准备施工前技术人员仔细调查原路面处理种类,界定处理范围并用石灰撒出边线
冷再生基层施工之前,旧路面要采纳专用的路面铣刨机粉碎
铣刨粉碎料的最大粒径不应大于 40mm
各有关施工机械应准备齐全,状态良好
2、水泥用量的控制对于现场冷再生,现场水泥用量根据设计水泥剂量计算确定,用冷再生面积和每袋水泥(50Kg/袋)摊铺面积计算出水泥袋数(根据冷再生实验段确定,摊铺水泥时用量为 50Kg/2
5㎡,将水泥均匀摊开
水泥摊铺完后表面应没有空白位置及水泥过分集中现象
对于移位厂拌冷再生,水泥剂量由拌和机电脑自动控制,且试验室按法律规范要求频率进行水泥剂量检测
3、拌合1)、就地再生:用大型冷再生机进行拌合,深度按施工设计厚度要求控制,每 10m 人工用铁锹进行厚度检测
冷再生机进行拌合后旧路面应全部粉碎,骨料分布均匀
冷再生机边铣刨拌合边加水,再生机前配备洒水车 1 部,将水均匀喷洒到拌合后的混合料中
冷再生机拌和后立即派技术人员查看拌和情况,水分是否均匀,若水分不足应进行适量补洒
补洒后为保证含水量均匀,用小宝马灰土拌和机再拌合一次,拌合过程中及时进行含水量检测,保证含水量在最佳含水量 1%左右
拌和且含水量合适后即时稳压,平地机整平后压路机碾压成型
2)、厂拌再生:将铣刨料筛分,根据设计级配掺加新料,使用集中厂拌的方法进行拌和处理
在拌合过程中实验室要同步进行检测含水量,水泥剂量,级配范围,保证混合料各项指标达到设计要求
为保证强度,集中厂拌的混合料水泥剂量应比设计增加 0
4、混合料运输 自卸汽车根据拟定好的进出场路线依次排队等待接料
在接料前,车厢内杂物、泥土要清理洁净,并用水冲洗
