下载后可任意编辑《凤阳县人民医院新院区地埋式污水处理工程深基坑专项施工方案》专家论证纪要根据方案描述,基坑四周东、南、北三面无建筑物
西面有围墙离基坑边 4
2 米,计划将围墙拆除,施工后恢复
《方案》采纳 1:1 三次放坡开挖,在坡顶和坡脚之间设两个平台,平台宽 0
现场土质为粉质粘土,坚硬,地下水不发育,根据现行《建筑边坡工程技术法律规范》,边坡支护结构型式可用坡率法,放坡开挖
专家组原则同意此开挖方案
专家组意见如下:1
要有排水措施
边坡工程应根据实际情况设置地表及内部排水系统
应在坡顶设截水沟,坡脚设置排水沟及集水井,坡面设置排水系统
采纳坡率法,应进行边坡环境整治,因势利导保持水系畅通
坚硬的粘性土,坡高在 5-10 米之间,坡率允许值在1:1
00~1:1
根据实际开挖情况,坡率可以在允许值范围内进行调整
同意用园弧滑动法计算边坡稳定系数,方案采纳安全系数 1
30 是可以的
但计算用的内摩擦角和土的饱和重度偏高
严禁将土方或重载堆于基坑四周
汽车也不准停放在离基坑较近的四周
距基坑边 5 米范围外才允许堆载不大于10KN/M2的载荷
在基坑开挖过程与使用期内,必须进行坑顶水平位移监测和地面的沉降监测
监测频率、监测报警要符合法律规范要求
为了安全,基坑四周必须设置符合法律规范要求的围挡实施
方案缺少详细的施工总平面布置图
要根据《建筑施工组织设计法律规范》将有关内容布置到图上

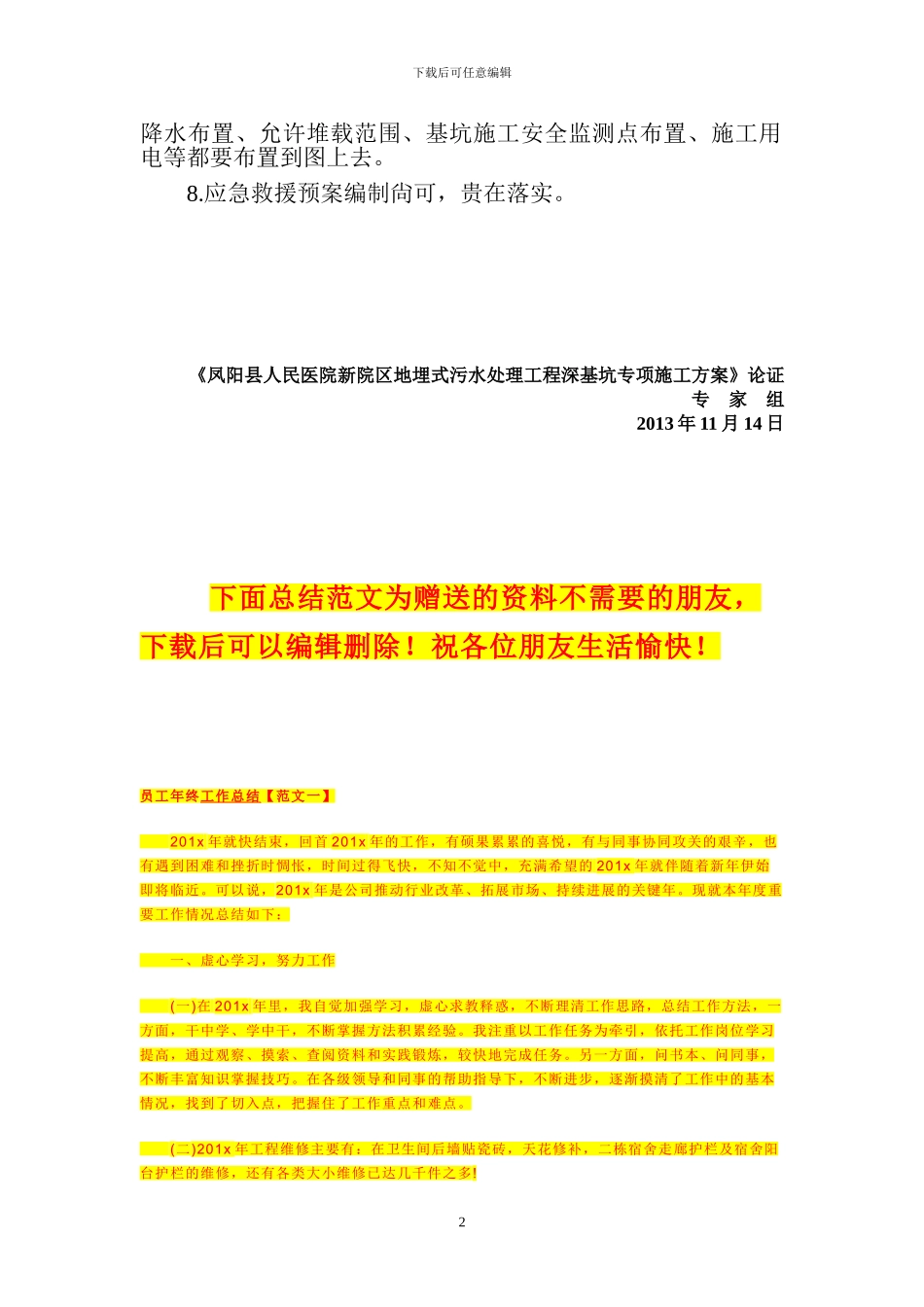

本工程要将排水1下载后可任意编辑降水布置、允许堆载范围、基坑施工安全监测点布置、施工用电等都要布置到图上去
应急救援预案编制尙可,贵在落实
《凤阳县人民医院新院区地埋式污水处理工程深基坑专项施工方案》论证专 家 组2013 年 11 月 14 日下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除
