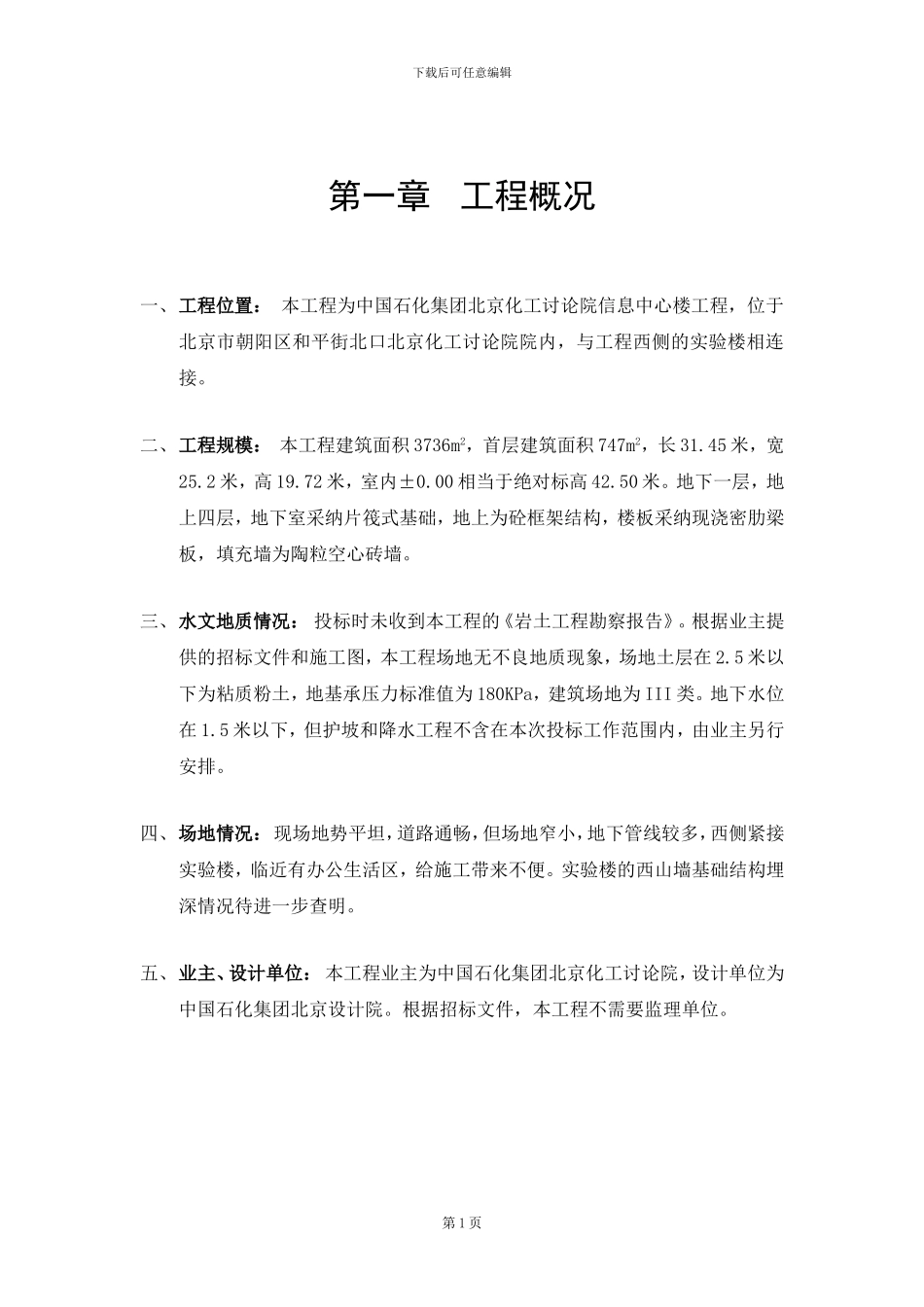

下载后可任意编辑第一章工程概况一、工程位置: 本工程为中国石化集团北京化工讨论院信息中心楼工程,位于北京市朝阳区和平街北口北京化工讨论院院内,与工程西侧的实验楼相连接。二、工程规模: 本工程建筑面积 3736m2,首层建筑面积 747m2,长 31.45 米,宽25.2 米,高 19.72 米,室内±0.00 相当于绝对标高 42.50 米。地下一层,地上四层,地下室采纳片筏式基础,地上为砼框架结构,楼板采纳现浇密肋梁板,填充墙为陶粒空心砖墙。三、水文地质情况: 投标时未收到本工程的《岩土工程勘察报告》。根据业主提供的招标文件和施工图,本工程场地无不良地质现象,场地土层在 2.5 米以下为粘质粉土,地基承压力标准值为 180KPa,建筑场地为 III 类。地下水位在 1.5 米以下,但护坡和降水工程不含在本次投标工作范围内,由业主另行安排。四、场地情况: 现场地势平坦,道路通畅,但场地窄小,地下管线较多,西侧紧接实验楼,临近有办公生活区,给施工带来不便。实验楼的西山墙基础结构埋深情况待进一步查明。五、业主、设计单位: 本工程业主为中国石化集团北京化工讨论院,设计单位为中国石化集团北京设计院。根据招标文件,本工程不需要监理单位。第 1 页下载后可任意编辑第二章编制依据及实施目标第一节编制依据一、业主提供的招标文件、设计施工图纸及图纸中提及的标准图集。二、国家颁布的现行工程施工及验收规程、法律规范及验评标准。三、建设部和北京市颁发的有关建筑工程施工管理、市政管理、安全、质量管理,环境保护等地方性法规和规定。四、我公司有关质量管理、安全管理、现场文明施工管理和各种工序工法及标准程序文件。五、我公司质量体系文件、项目质量计划编制指导、施工组织文件编制规定、技术管理细则等。六、北京化工讨论院信息中心楼答疑会议纪要。第二节工程实施目标一、质量目标工程质量目标:政府质监部门竣工核定等级为优良。二、工期目标本工程招标文件中要求的工期为 350 天,我公司计划实施的工期目标为 254天,比招标文件要求的工期提前 96 天。具体详见第三章第六节“施工进度计划”。三、安全文明目标杜绝死亡,重伤和重大机械设备事故,无火灾事故。轻伤频率 4‰以下。由于本工程规模达不到创建北京市安全文明样板施工场地的要求,故本工第 2 页下载后可任意编辑程的 安全文明目标为: 北京市安全文明达标施工场地第 3 页下载后可任意编辑第三章施工部署第一节项目组织机构我公司...
