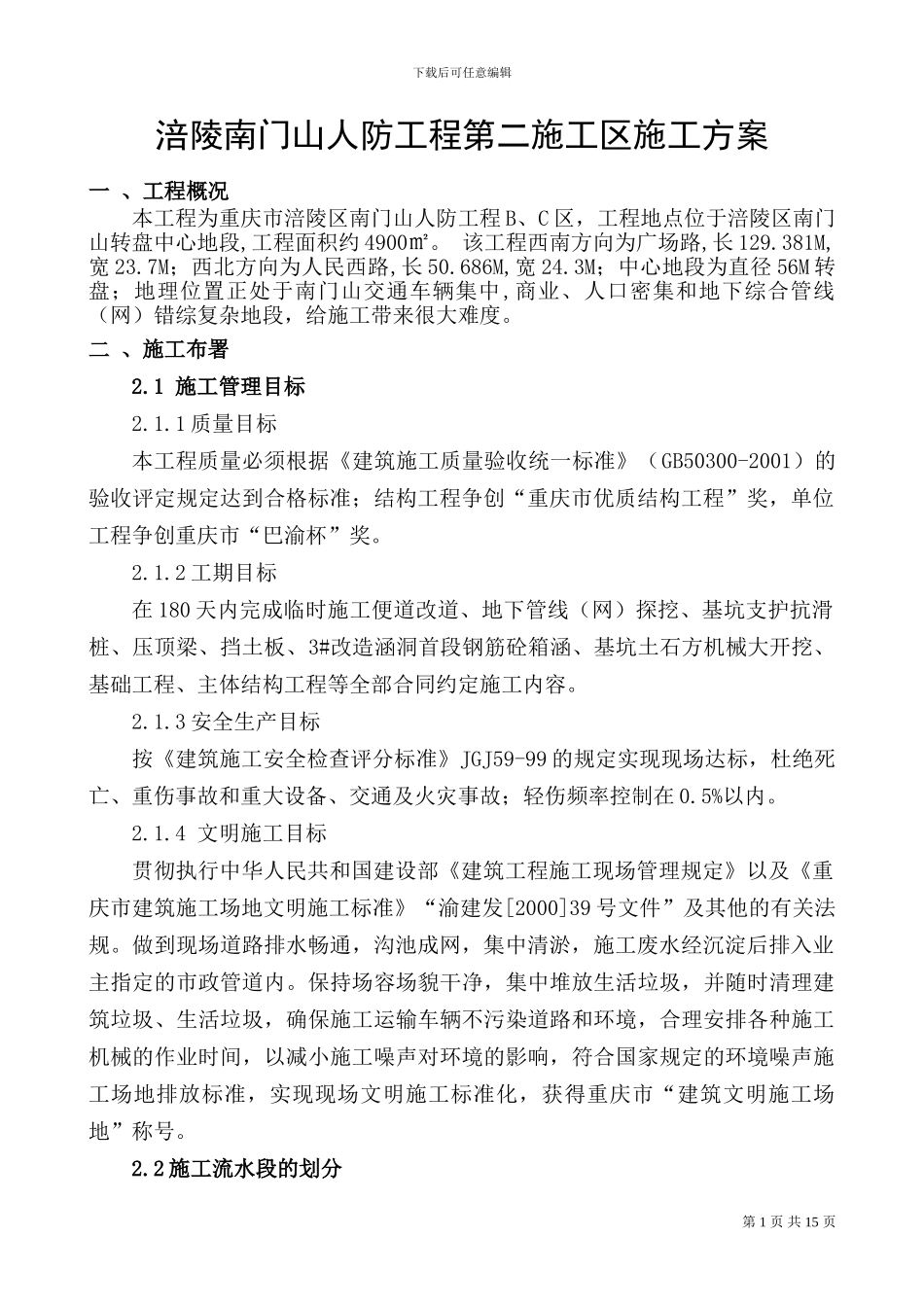

下载后可任意编辑涪陵南门山人防工程第二施工区施工方案一 、工程概况本工程为重庆市涪陵区南门山人防工程 B、C 区,工程地点位于涪陵区南门山转盘中心地段,工程面积约 4900㎡
该工程西南方向为广场路,长 129
381M,宽 23
7M;西北方向为人民西路,长 50
686M,宽 24
3M;中心地段为直径 56M 转盘;地理位置正处于南门山交通车辆集中,商业、人口密集和地下综合管线(网)错综复杂地段,给施工带来很大难度
二 、施工布署2
1 施工管理目标2
1 质量目标本工程质量必须根据《建筑施工质量验收统一标准》(GB50300-2001)的验收评定规定达到合格标准;结构工程争创“重庆市优质结构工程”奖,单位工程争创重庆市“巴渝杯”奖
2 工期目标在 180 天内完成临时施工便道改道、地下管线(网)探挖、基坑支护抗滑桩、压顶梁、挡土板、3#改造涵洞首段钢筋砼箱涵、基坑土石方机械大开挖、基础工程、主体结构工程等全部合同约定施工内容
3 安全生产目标按《建筑施工安全检查评分标准》JGJ59-99 的规定实现现场达标,杜绝死亡、重伤事故和重大设备、交通及火灾事故;轻伤频率控制在 0
4 文明施工目标贯彻执行中华人民共和国建设部《建筑工程施工现场管理规定》以及《重庆市建筑施工场地文明施工标准》“渝建发[2000]39 号文件”及其他的有关法规
做到现场道路排水畅通,沟池成网,集中清淤,施工废水经沉淀后排入业主指定的市政管道内
保持场容场貌干净,集中堆放生活垃圾,并随时清理建筑垃圾、生活垃圾,确保施工运输车辆不污染道路和环境,合理安排各种施工机械的作业时间,以减小施工噪声对环境的影响,符合国家规定的环境噪声施工场地排放标准,实现现场文明施工标准化,获得重庆市“建筑文明施工场地”称号
2 施工流水段的划分第 1 页 共 15 页下载后可任
