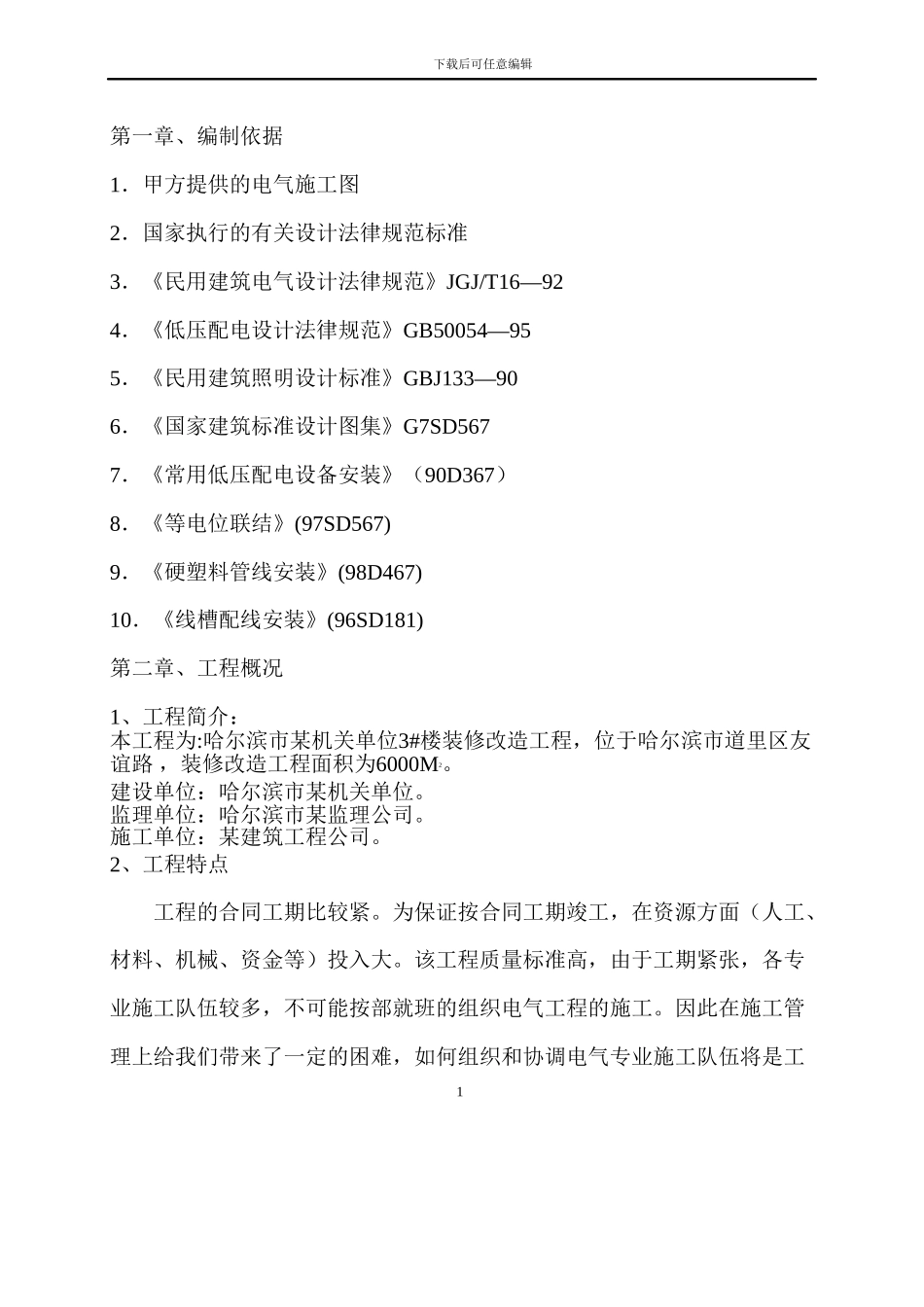

下载后可任意编辑第一章、编制依据1.甲方提供的电气施工图2.国家执行的有关设计法律规范标准3.《民用建筑电气设计法律规范》JGJ/T16—924.《低压配电设计法律规范》GB50054—955.《民用建筑照明设计标准》GBJ133—906.《国家建筑标准设计图集》G7SD5677.《常用低压配电设备安装》(90D367)8.《等电位联结》(97SD567)9.《硬塑料管线安装》(98D467)10.《线槽配线安装》(96SD181)第二章、工程概况1、工程简介:本工程为:哈尔滨市某机关单位3#楼装修改造工程,位于哈尔滨市道里区友谊路 ,装修改造工程面积为6000M2
建设单位:哈尔滨市某机关单位
监理单位:哈尔滨市某监理公司
施工单位:某建筑工程公司
2、工程特点工程的合同工期比较紧
为保证按合同工期竣工,在资源方面(人工、材料、机械、资金等)投入大
该工程质量标准高,由于工期紧张,各专业施工队伍较多,不可能按部就班的组织电气工程的施工
因此在施工管理上给我们带来了一定的困难,如何组织和协调电气专业施工队伍将是工1下载后可任意编辑程后期管理的重点和难点,我们将充分利用空间和时间,合理组织施工,确保电气工程质量

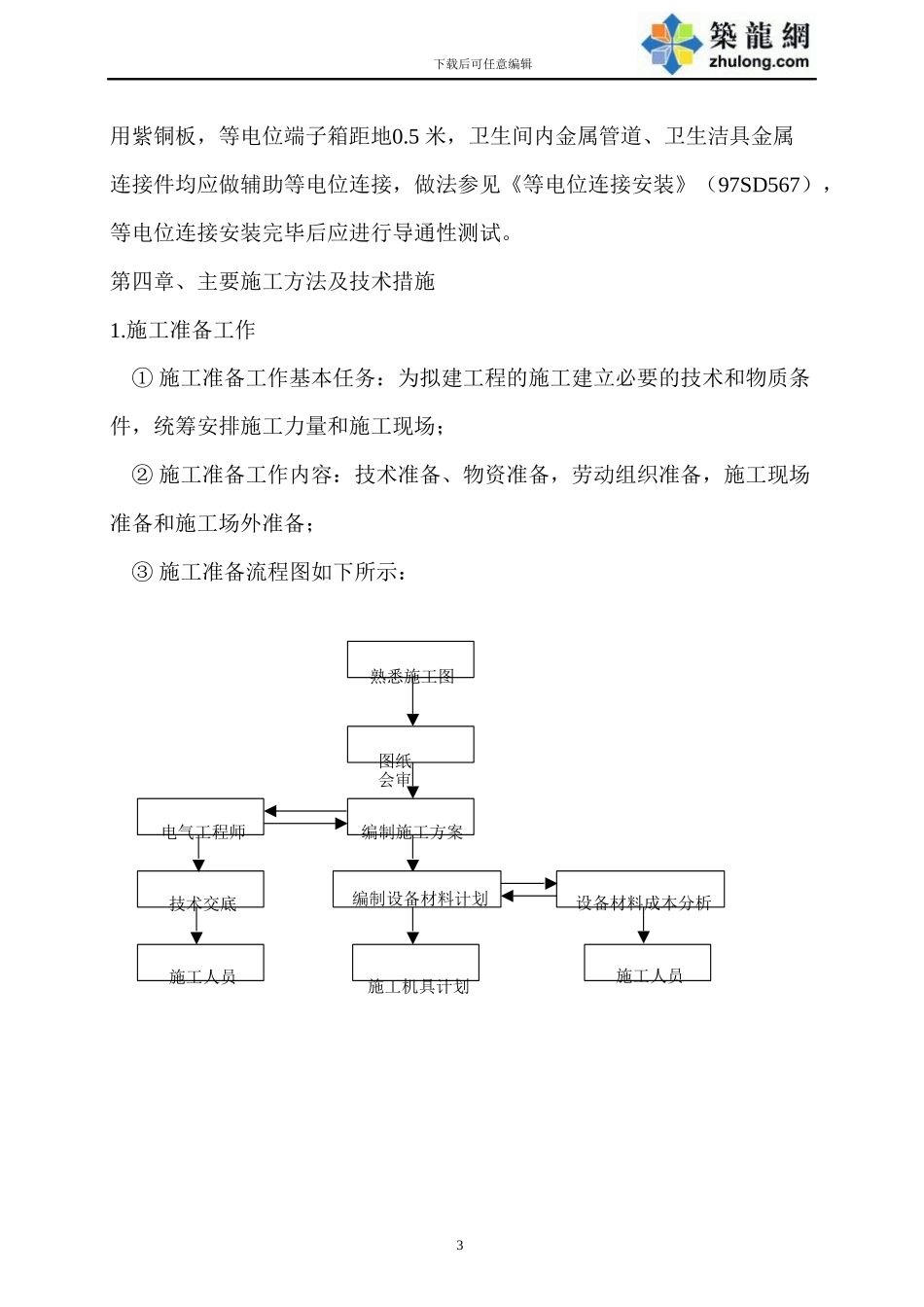

第三章、电气工程概况1、电气工程内容简介:哈尔滨市某机关单位3#电气工程包括以下内容:照明及动力配电系统防雷及接地系统2、照明及动力配电系统照明、动力电源由2#楼配电室引出,照明电源电缆为YJV-4×185+1×95,引至AL1,应急照明电源采纳双电源切换供电,供电电缆为YJV-5×16 和ZR-YJV-5×16,由大楼的配电室引出至AEL1-1、AEL1-2 应急配电箱
动力电源电缆为YJV-3×50+1×25引至AP1 动力箱
疏散指示灯均带蓄电池,应急时间不少于30 分钟,所有疏散标志灯均应与应急照明回路连接
照明、WWW
ZHULONG
COM动力水平干线全部
