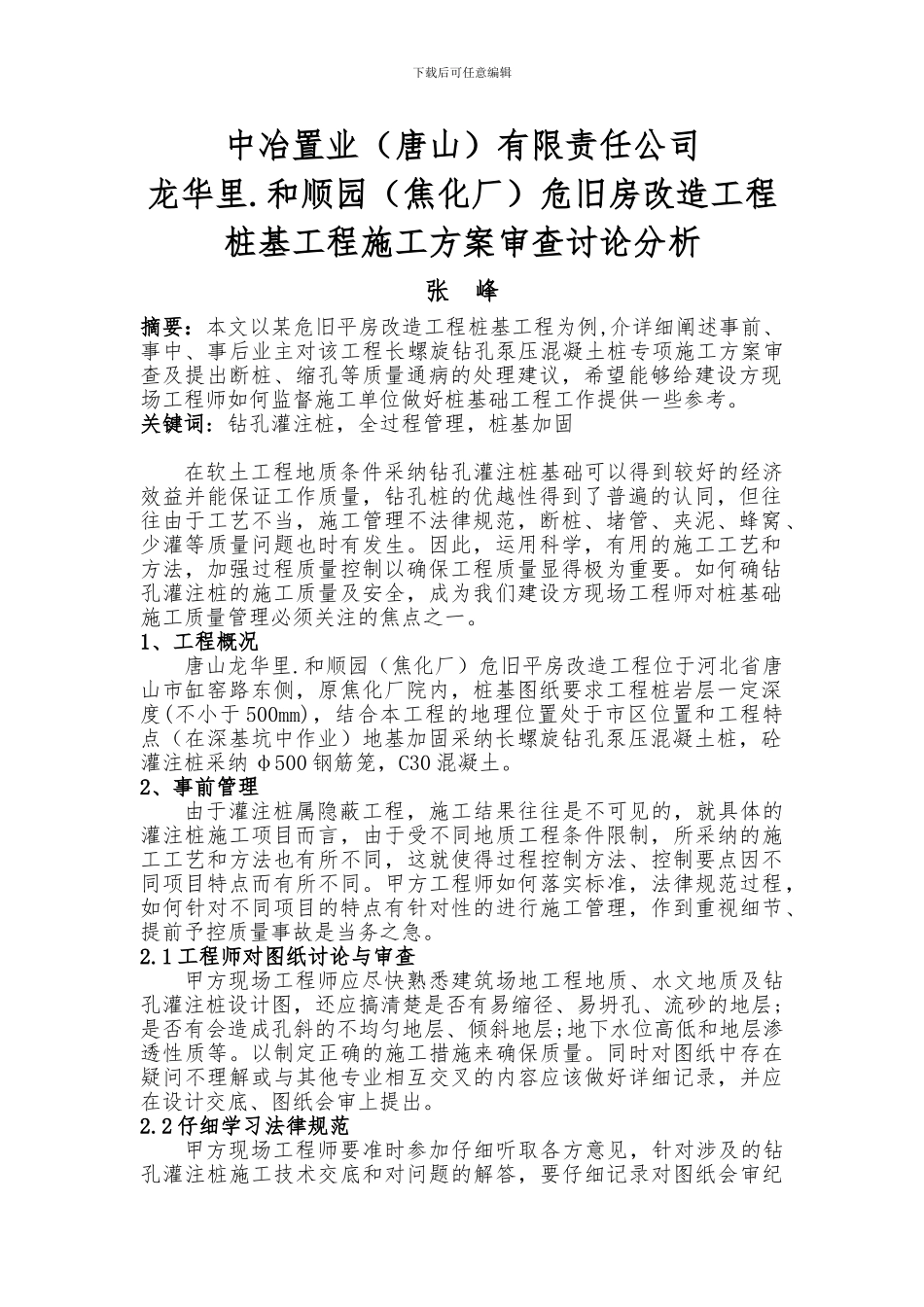

和顺园(焦化厂)危旧房改造工程桩基工程施工方案审查讨论分析张 峰摘要:本文以某危旧平房改造工程桩基工程为例,介详细阐述事前、事中、事后业主对该工程长螺旋钻孔泵压混凝土桩专项施工方案审查及提出断桩、缩孔等质量通病的处理建议,希望能够给建设方现场工程师如何监督施工单位做好桩基础工程工作提供一些参考
关键词: 钻孔灌注桩,全过程管理,桩基加固在软土工程地质条件采纳钻孔灌注桩基础可以得到较好的经济效益并能保证工作质量,钻孔桩的优越性得到了普遍的认同,但往往由于工艺不当,施工管理不法律规范,断桩、堵管、夹泥、蜂窝、少灌等质量问题也时有发生
因此,运用科学,有用的施工工艺和方法,加强过程质量控制以确保工程质量显得极为重要
如何确钻孔灌注桩的施工质量及安全,成为我们建设方现场工程师对桩基础施工质量管理必须关注的焦点之一
1、工程概况唐山龙华里
和顺园(焦化厂)危旧平房改造工程位于河北省唐山市缸窑路东侧,原焦化厂院内,桩基图纸要求工程桩岩层一定深度(不小于 500mm),结合本工程的地理位置处于市区位置和工程特点(在深基坑中作业)地基加固采纳长螺旋钻孔泵压混凝土桩,砼灌注桩采纳 φ500 钢筋笼,C30 混凝土
2、事前管理由于灌注桩属隐蔽工程,施工结果往往是不可见的,就具体的灌注桩施工项目而言,由于受不同地质工程条件限制,所采纳的施工工艺和方法也有所不同,这就使得过程控制方法、控制要点因不同项目特点而有所不同
甲方工程师如何落实标准,法律规范过程,如何针对不同项目的特点有针对性的进行施工管理,作到重视细节、提前予控质量事故是当务之急

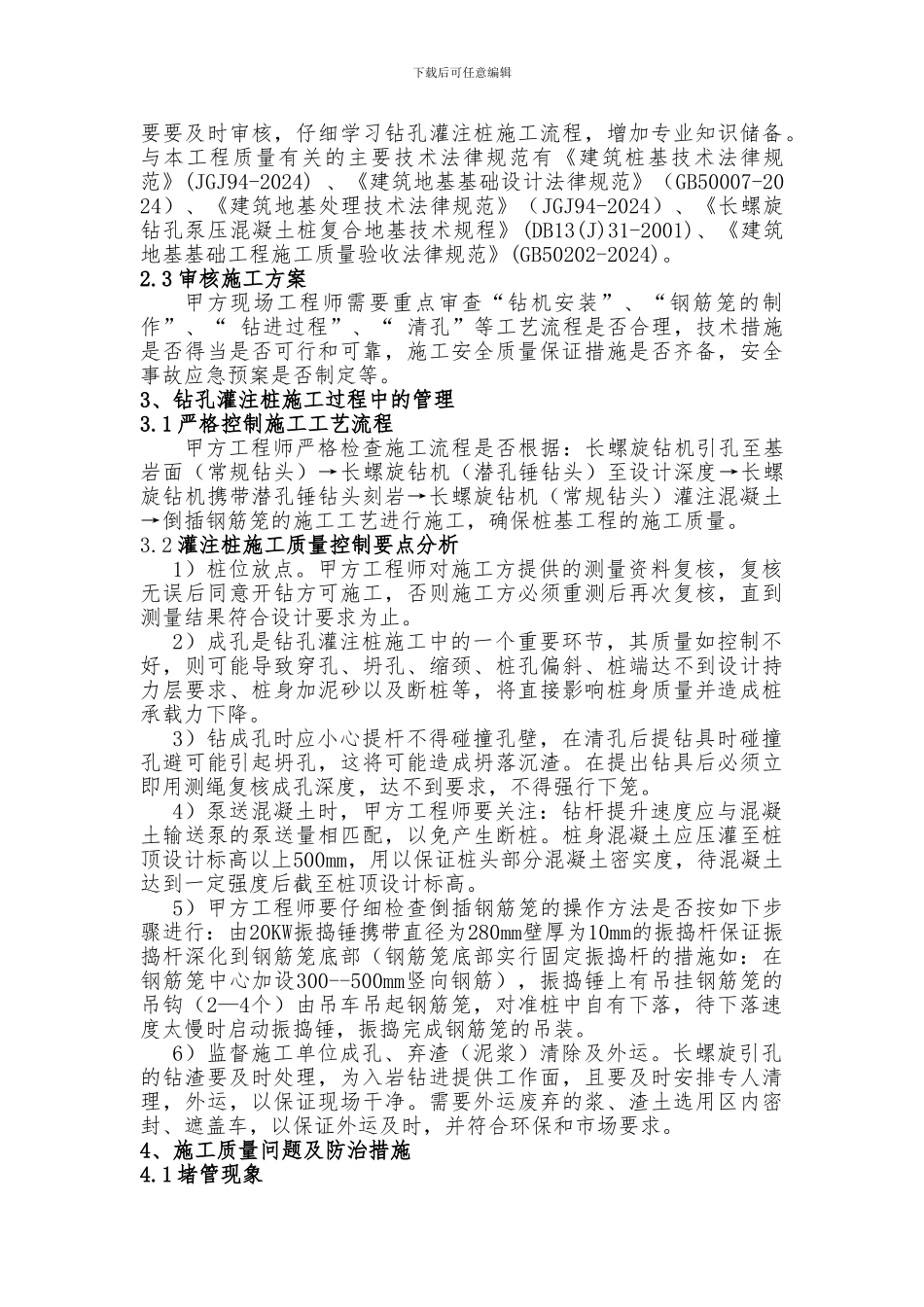

1 工程师对图纸讨论与审查甲方现场工程师应尽快熟悉建筑场地工程地质、水文地质及钻孔灌注桩设计图,还应搞清楚是否有易缩径、易坍孔、流砂的地层;是否有会造成孔斜的不均匀地层、倾斜地层;地下水位高低和地层渗透
