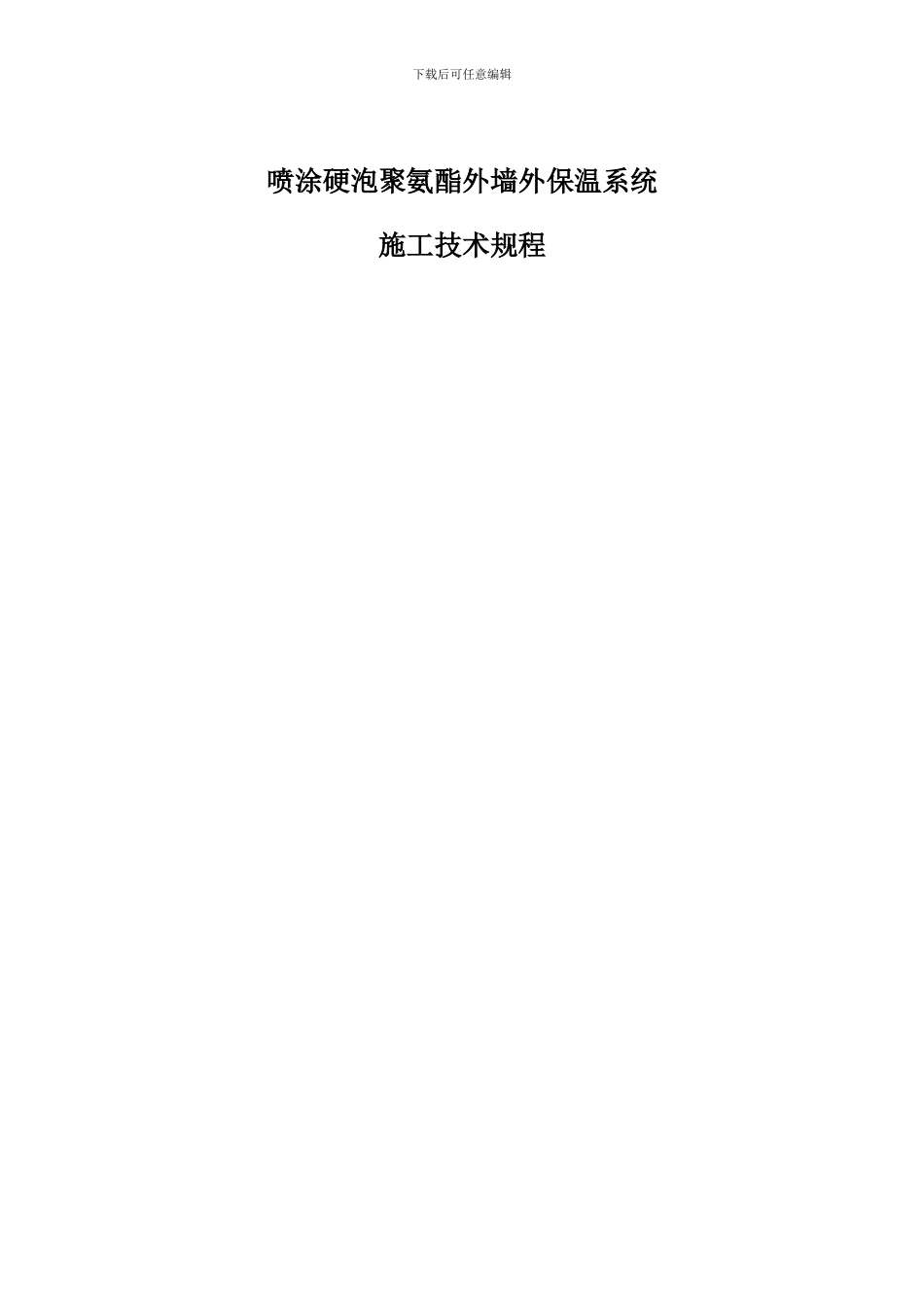

下载后可任意编辑喷涂硬泡聚氨酯外墙外保温系统施工技术规程下载后可任意编辑烟台正海新材料有限公司2024 年 3 月1 基本要求 1

1 建筑节能工程主体应已根据国家现行的工程施工系列验收法律规范通过质量验收,且具有验收文件;建筑工程主体质量验收不合格,不得进行聚氨酯硬泡外墙外保温施工
2 聚氨酯硬泡外墙外保温系统的原材料进入施工现场后,应在监理工程师监督下进场验收,并按规定取样复检;各种原材料应分类储存,防雨、防暴晒、防火,且不宜露天存放
各类作业机具、工具齐备,并经检验合格、安全、可靠;各种测量工具经过校核无误
3 施工前应对聚氨酯硬泡外墙外保温工程的墙体表面进行实测实量
4 聚氨酯硬泡外墙外保温施工前应编制专项施工组织设计方案,并报总包技术部门审批;聚氨酯硬泡外墙外保温施工应纳入建筑工程施工总体施工组织设计之中
专项施工组织设计方案一般包括下列内容: 1) 工程概况,工程保温隔热技术质量目标; 2) 聚氨酯硬泡外墙外保温工程平面设计图、节点构造详图; 3) 主要材料计划; 4) 施工进度计划、用工计划; 5) 聚氨酯硬泡外墙外保温技术质量保证措施; 6) 安全、文明施工措施; 7) 聚氨酯硬泡外墙外保温工程验收程序
下载后可任意编辑1
5 聚氨酯硬泡外墙外保温工程的施工图应会审,应对现场施工作业人员进行技术交底;施工人员应岗前考核,合格后方可上岗作业

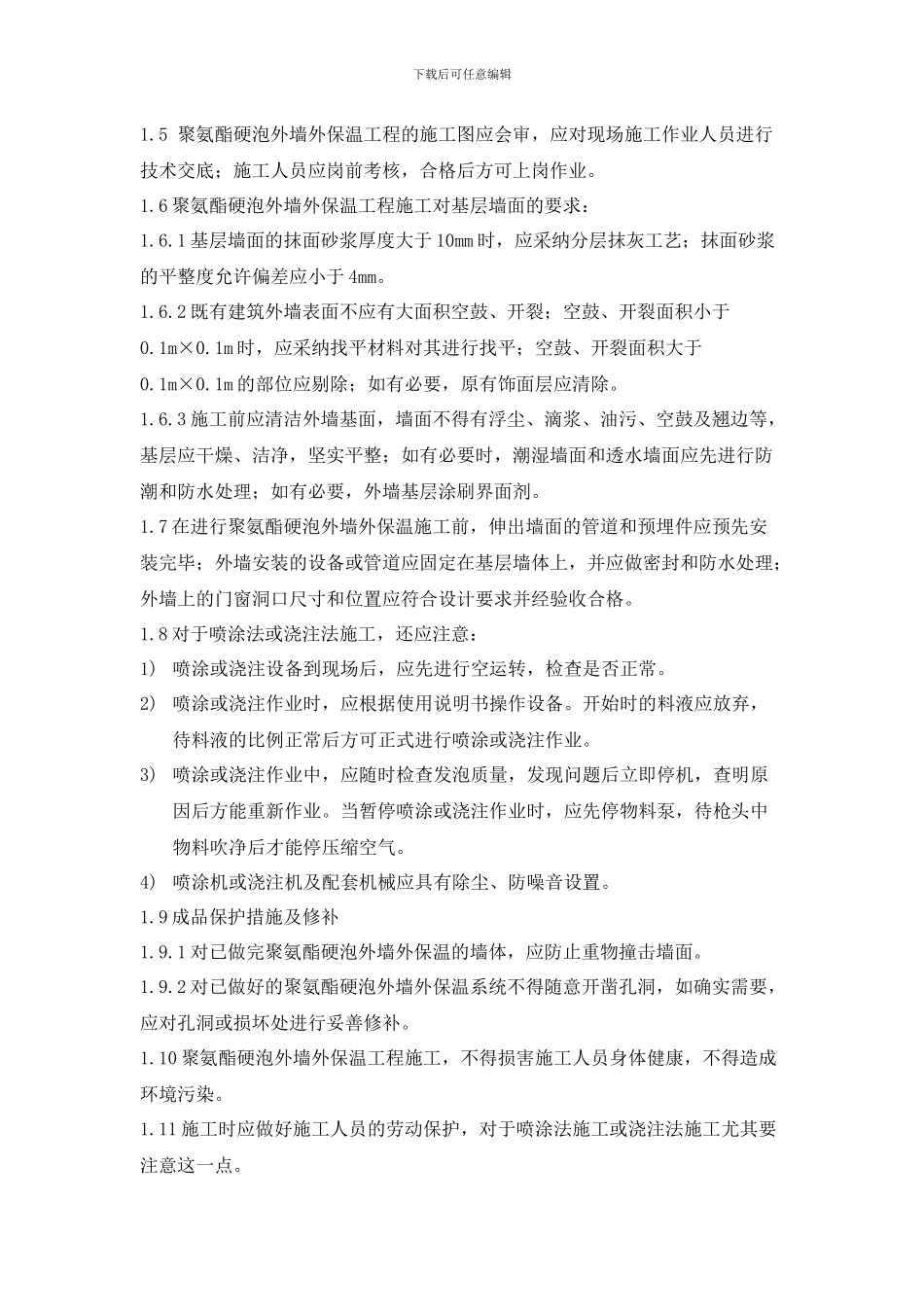

6 聚氨酯硬泡外墙外保温工程施工对基层墙面的要求: 1
1 基层墙面的抹面砂浆厚度大于 10mm 时,应采纳分层抹灰工艺;抹面砂浆的平整度允许偏差应小于 4mm
2 既有建筑外墙表面不应有大面积空鼓、开裂;空鼓、开裂面积小于0
1m 时,应采纳找平材料对其进行找平;空鼓、开裂面积大于0
1m 的部位应剔除;如有必要,原有饰面层应清除
3 施工前应清洁外墙
