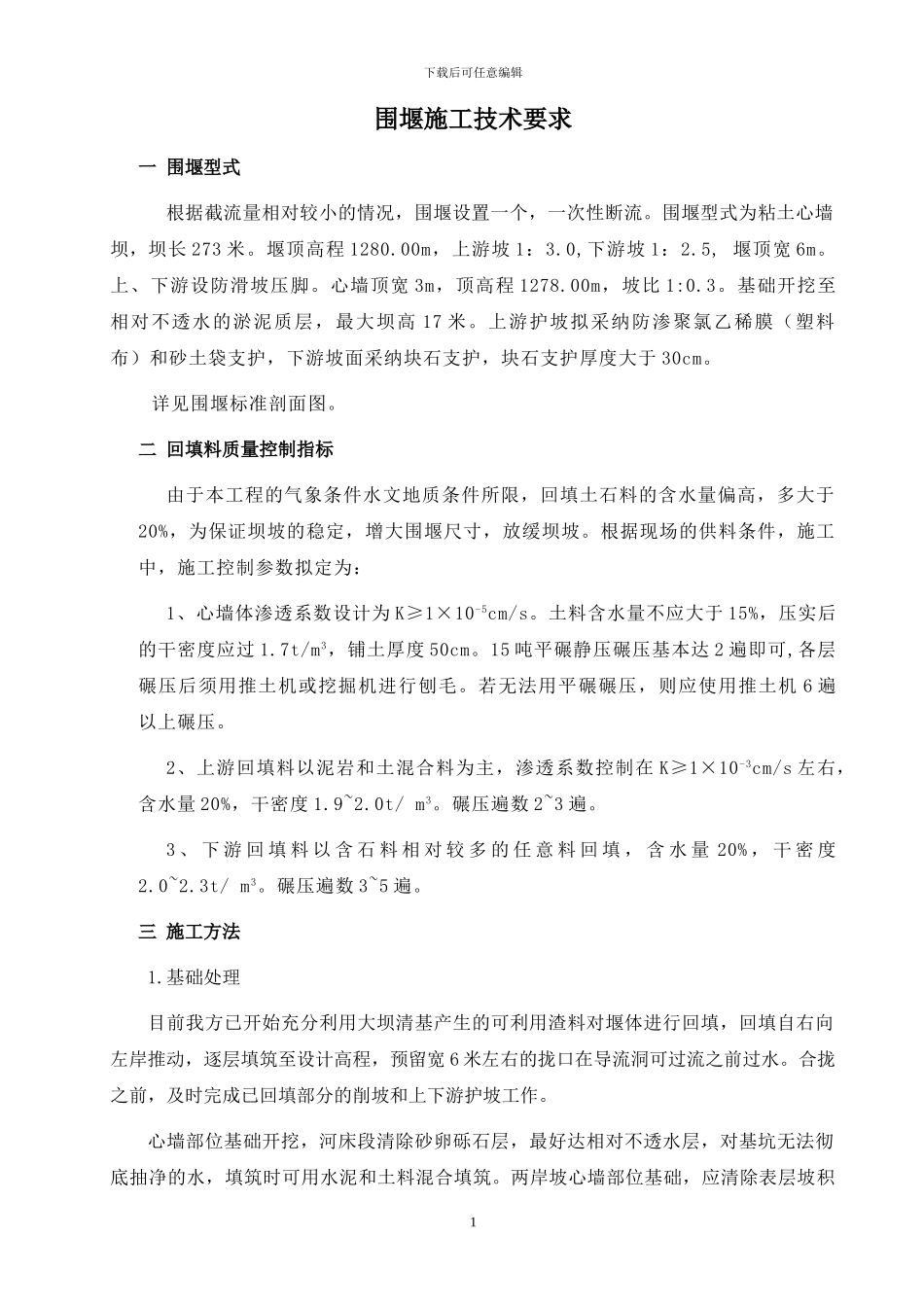

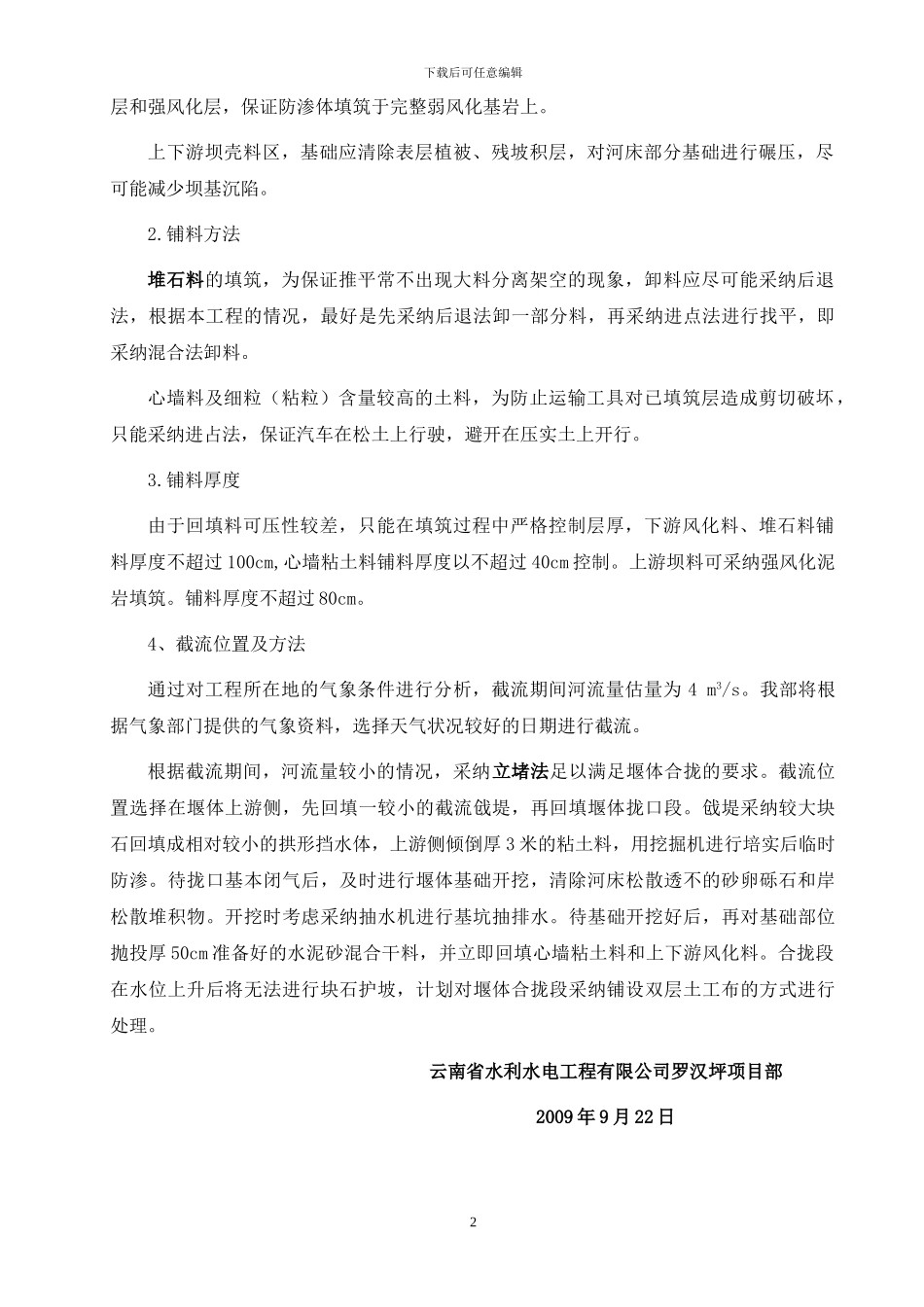

下载后可任意编辑围堰施工技术要求一 围堰型式根据截流量相对较小的情况,围堰设置一个,一次性断流。围堰型式为粘土心墙坝,坝长 273 米。堰顶高程 1280.00m,上游坡 1:3.0,下游坡 1:2.5, 堰顶宽 6m。上、下游设防滑坡压脚。心墙顶宽 3m,顶高程 1278.00m,坡比 1:0.3。基础开挖至相对不透水的淤泥质层,最大坝高 17 米。上游护坡拟采纳防渗聚氯乙稀膜(塑料布)和砂土袋支护,下游坡面采纳块石支护,块石支护厚度大于 30cm。 详见围堰标准剖面图。二 回填料质量控制指标由于本工程的气象条件水文地质条件所限,回填土石料的含水量偏高,多大于20%,为保证坝坡的稳定,增大围堰尺寸,放缓坝坡。根据现场的供料条件,施工中,施工控制参数拟定为:1、心墙体渗透系数设计为 K≥1×10-5cm/s。土料含水量不应大于 15%,压实后的干密度应过 1.7t/m3,铺土厚度 50cm。15 吨平碾静压碾压基本达 2 遍即可,各层碾压后须用推土机或挖掘机进行刨毛。若无法用平碾碾压,则应使用推土机 6 遍以上碾压。2、上游回填料以泥岩和土混合料为主,渗透系数控制在 K≥1×10-3cm/s 左右,含水量 20%,干密度 1.9~2.0t/ m3。碾压遍数 2~3 遍。3 、 下 游 回 填 料 以 含 石 料 相 对 较 多 的 任 意 料 回 填 , 含 水 量 20% , 干 密 度2.0~2.3t/ m3。碾压遍数 3~5 遍。三 施工方法1.基础处理目前我方已开始充分利用大坝清基产生的可利用渣料对堰体进行回填,回填自右向左岸推动,逐层填筑至设计高程,预留宽 6 米左右的拢口在导流洞可过流之前过水。合拢之前,及时完成已回填部分的削坡和上下游护坡工作。心墙部位基础开挖,河床段清除砂卵砾石层,最好达相对不透水层,对基坑无法彻底抽净的水,填筑时可用水泥和土料混合填筑。两岸坡心墙部位基础,应清除表层坡积1下载后可任意编辑层和强风化层,保证防渗体填筑于完整弱风化基岩上。上下游坝壳料区,基础应清除表层植被、残坡积层,对河床部分基础进行碾压,尽可能减少坝基沉陷。2.铺料方法堆石料的填筑,为保证推平常不出现大料分离架空的现象,卸料应尽可能采纳后退法,根据本工程的情况,最好是先采纳后退法卸一部分料,再采纳进点法进行找平,即采纳混合法卸料。心墙料及细粒(粘粒)含量较高的土料,为防止运输工具对已填筑层造成剪切破坏,只能采纳进占法,保证汽车在松土上行驶,避开在压实土上开行。3.铺料厚度由于回填料可压性较差,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

围堰施工技术控制标准

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
