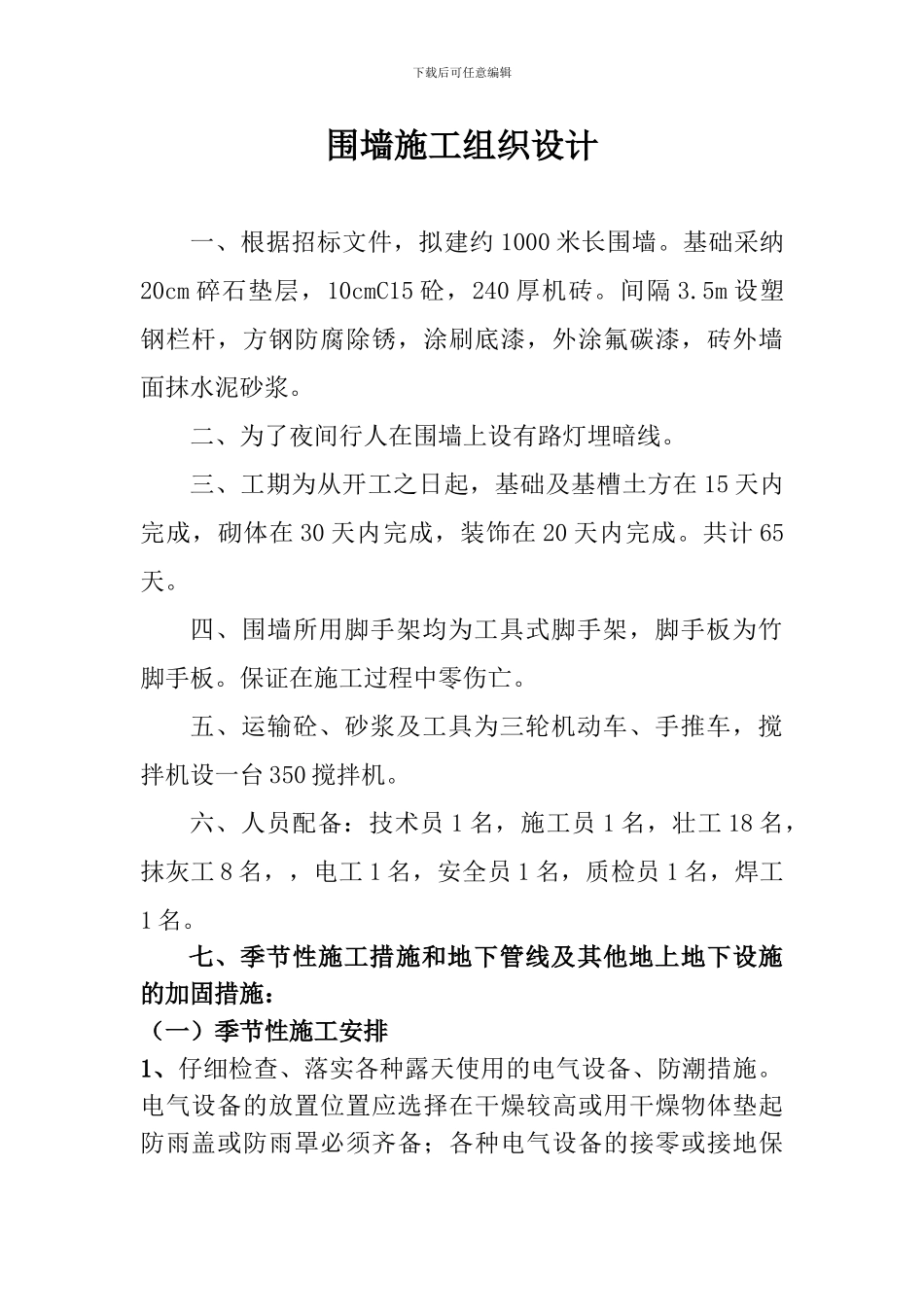

下载后可任意编辑围墙施工组织设计一、根据招标文件,拟建约 1000 米长围墙
基础采纳20cm 碎石垫层,10cmC15 砼,240 厚机砖
5m 设塑钢栏杆,方钢防腐除锈,涂刷底漆,外涂氟碳漆,砖外墙面抹水泥砂浆
二、为了夜间行人在围墙上设有路灯埋暗线
三、工期为从开工之日起,基础及基槽土方在 15 天内完成,砌体在 30 天内完成,装饰在 20 天内完成
共计 65天
四、围墙所用脚手架均为工具式脚手架,脚手板为竹脚手板
保证在施工过程中零伤亡
五、运输砼、砂浆及工具为三轮机动车、手推车,搅拌机设一台 350 搅拌机
六、人员配备:技术员 1 名,施工员 1 名,壮工 18 名,抹灰工 8 名,,电工 1 名,安全员 1 名,质检员 1 名,焊工1 名

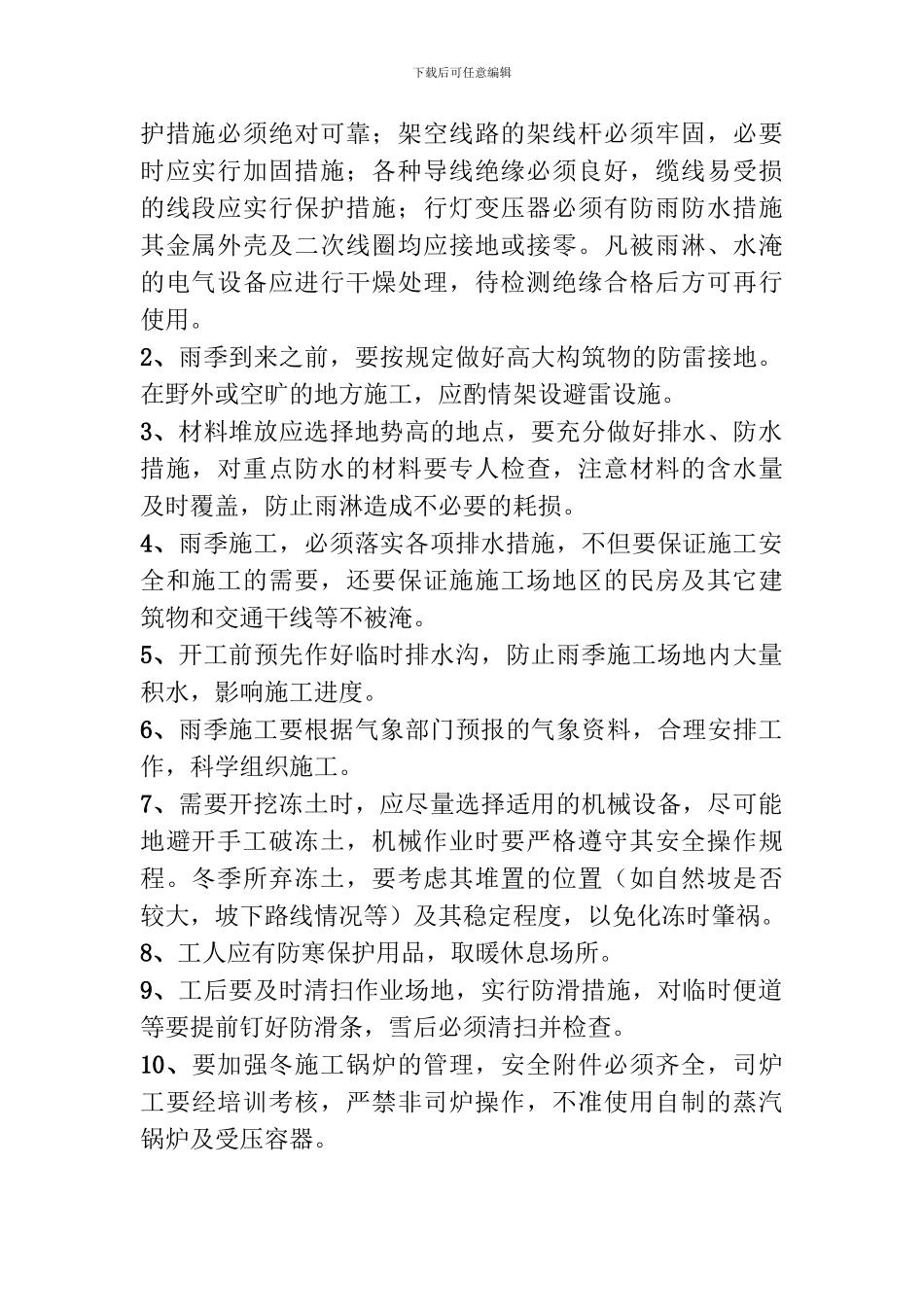

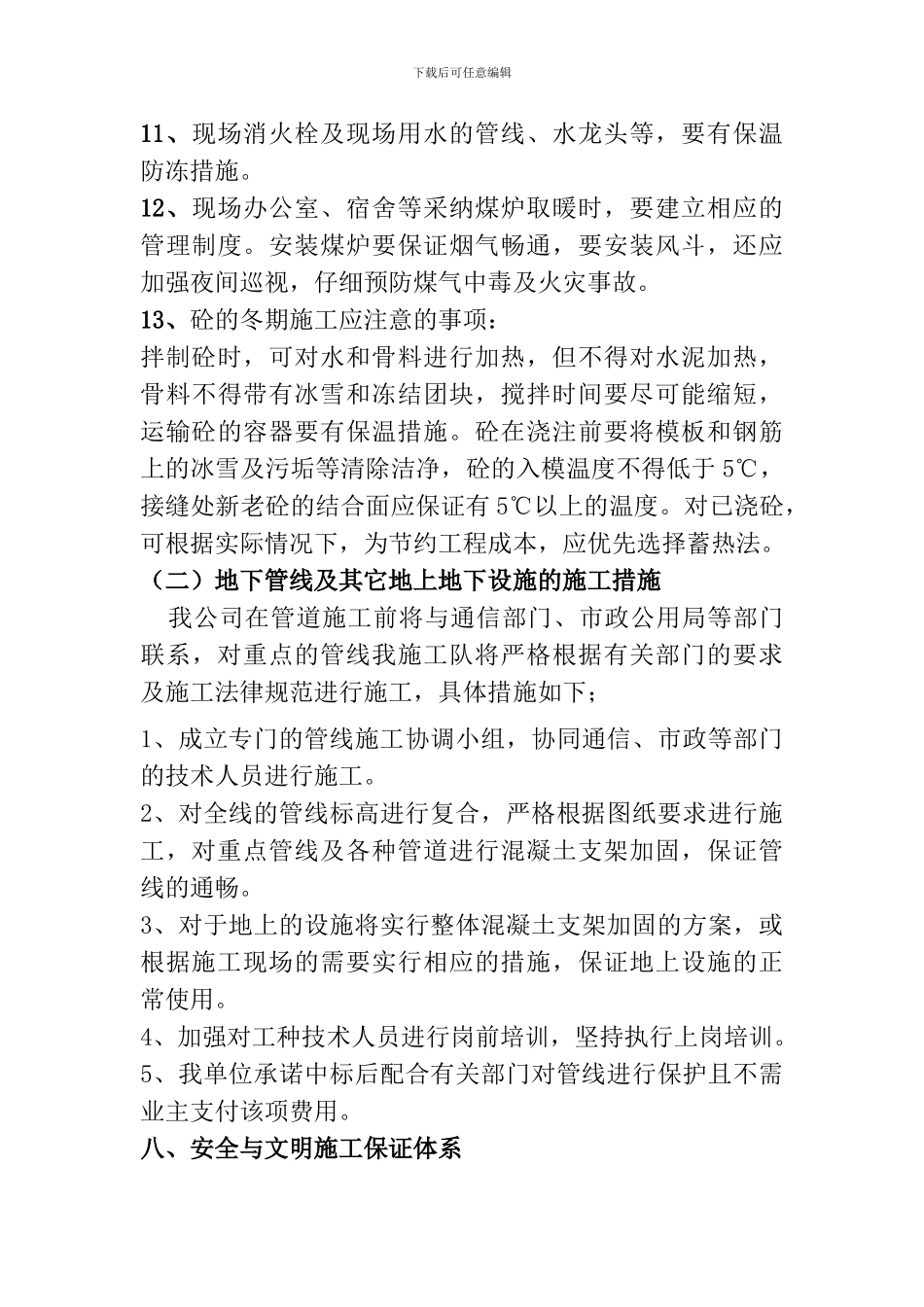

七、季节性施工措施和地下管线及其他地上地下设施的加固措施:(一)季节性施工安排1、仔细检查、落实各种露天使用的电气设备、防潮措施
电气设备的放置位置应选择在干燥较高或用干燥物体垫起防雨盖或防雨罩必须齐备;各种电气设备的接零或接地保下载后可任意编辑护措施必须绝对可靠;架空线路的架线杆必须牢固,必要时应实行加固措施;各种导线绝缘必须良好,缆线易受损的线段应实行保护措施;行灯变压器必须有防雨防水措施其金属外壳及二次线圈均应接地或接零
凡被雨淋、水淹的电气设备应进行干燥处理,待检测绝缘合格后方可再行使用
2、雨季到来之前,要按规定做好高大构筑物的防雷接地
在野外或空旷的地方施工,应酌情架设避雷设施
3、材料堆放应选择地势高的地点,要充分做好排水、防水措施,对重点防水的材料要专人检查,注意材料的含水量及时覆盖,防止雨淋造成不必要的耗损
4、雨季施工,必须落实各项排水措施,不但要保证施工安全和施工的需要,还要保证施施工场地区的民房及其它建筑物和交通干线等不被淹
5、开工前预先作好临时排水沟,防止雨季施工场地内大量积水,影响
