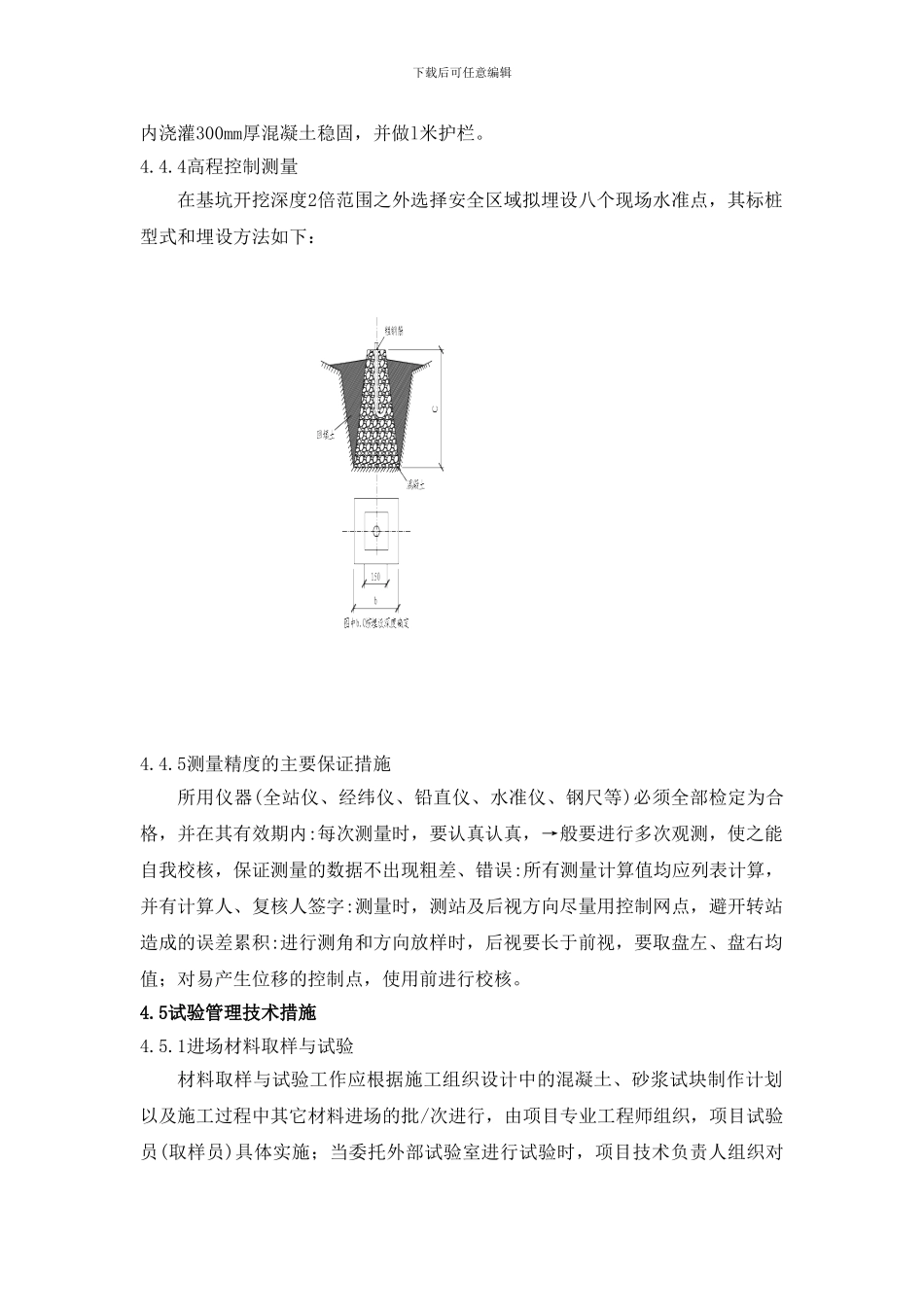

下载后可任意编辑4.土建施工方案4.1.场地环境场地大部分位于丘陵前缘海岸带,已经过大面积回填,回填厚度最大可达26.1m,现地面标高1.77~15.35m,场地东侧已建有海堤,防浪堤宽约10m,海堤护道宽6m左右,标高5.3~7.1m。4.2主要建/构筑物及设备基础的结构型式: 4.2.1 综合办公楼、变电所、消防车库、消防泵房及营业室均采纳钢筋混凝土框架结构,基础型式为柱下独立基础4.2.2. 100000m3、50000 m3、30000 m3、20000 m3、10000 m3及 5000 m3、3000 m3浮顶罐采纳钢筋混凝土环墙基础或钢筋混凝土灌注桩基础。4.2.3 汽车装车设施发油棚、流量计棚等采纳敞开式钢排架结构,保温压型钢板屋面。 4.2.4管架、钢平台等采纳钢结构,混凝土独立基础,防火堤采纳钢筋混凝土带型基础。4.2.5小型设备基础(管墩)采纳现浇钢筋混凝土结构或混凝土结构。4.3施工准备 4.3.1现场准备 全面复查建/构筑物轴线控制网及标高点,由专职测量工程师进行复核,绘制平面轴线控制网及标高点平面图,作好测量记录。现场必须做好临时施工道路整平工作,经业主允许后清理工作面,保证场内施工车辆行走畅通、不下陷。明确划分各种周转、使用材料的堆放位置,预留好混凝土泵车的停放位置,确保商品混凝土施工的正常进行。4.3.2施工技术准备 在施工前,接到施工图纸后,由项目经理组织有关技术人员、生产指挥人员,认真熟悉图纸,了解工程设计意图及技术要求,找出图纸中的错、漏、碰等存在问题,以待在图纸会审中,提出解决方案,编制施工技术方案,向材料部门提供详细的材料计划,进行施工技术交底各个班组长接受交底后组织职工认真学习,并要求落实在各个施工环节之上;开工前准备好各种资料样表,施工中及时填写整理,分册保管,待工程竣工后装订成册。4.3.3检验试验准备 选定地方建委认证的中心试验室,并报业主及监理认可;施工前提前联系好商品混凝土厂家,做好技术交底,准备好各种砼试模及塌落度桶;组织各种下载后可任意编辑进场材料的检验及钢筋焊接试验工作,各种测量工具提前送检进行标定、检测。4.4施工测量技术措施 4.4.1测量工程总体规划进场施工之前,以业主提供的城市坐标(或厂区坐标)及水准点,用全站仪对建/构筑物的轴线及控制线进行定位测量,完成后上报业主和监理复核,监理批准认可后方可施工。施工现场的测量采纳全站仪进行轴线定位,经纬仪结合钢尺进行细部放样。建筑物水准点布设采纳三等水准测量,楼层标高传递采纳基准柱法钢尺直接支量,确...
