下载后可任意编辑土方开挖工程施工方案1.编制依据1
1 施工图纸表3-1图纸名称图 纸 内 容归档日期设计单位东莞市厚街医院第二门诊部A区防保楼基础开挖图广东华南建筑设计院有限公司1
2 主要法律规范、规程表3-2序号法律规范、规程名称发布日期施行日期法律规范、规程编号1地基与基础工程施工质量验收法律规范2024
1GB50202-20242建筑工程施工质量验收统一标准2001
202024
1GB50300-20013建筑机械使用安全技术规程2001
202001

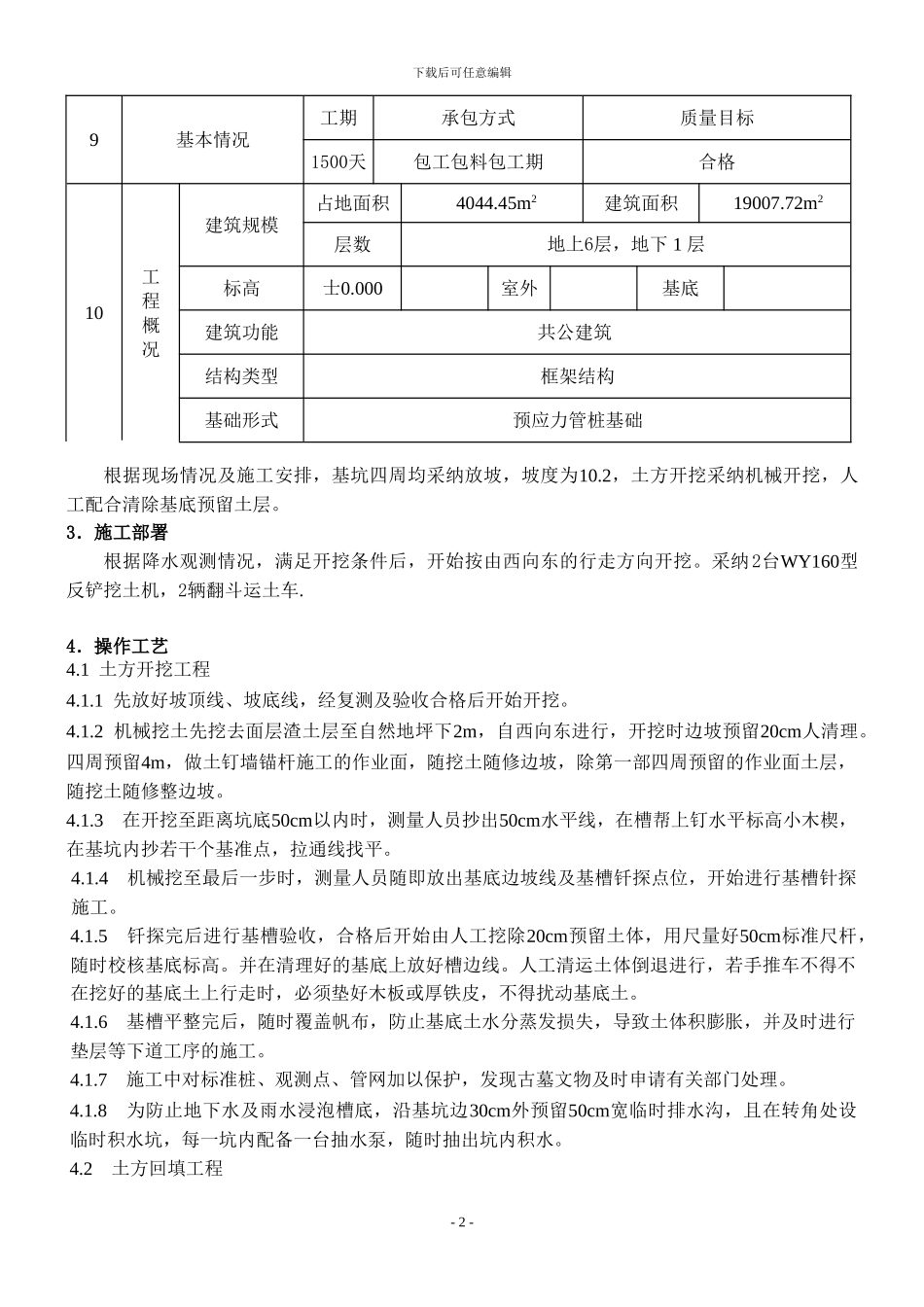

1JGJ33-20012.工程概况表3-4序号项 目内 容1工程名称东莞市厚街医院第二门诊部A区防保楼2工程地址东莞市厚街镇3建设单位东莞市厚街医院4设计单位广东华南建筑设计讨论院有限公司5监理单位深圳市鲁班建设监理有限公司6监督单位东莞市建设工程质量监督站厚街监督组7施工单位福建恒盛建筑集团有限公司8 施工范围土建工程- 1 -下载后可任意编辑9基本情况工期承包方式质量目标1500天包工包料包工期合格10工程概况建筑规模占地面积4044
45m2建筑面积19007
72m2层数地上6层,地下 1 层标高士0
000室外基底建筑功能共公建筑结构类型框架结构基础形式预应力管桩基础根据现场情况及施工安排,基坑四周均采纳放坡,坡度为10
2,土方开挖采纳机械开挖,人工配合清除基底预留土层
3.施工部署根据降水观测情况,满足开挖条件后,开始按由西向东的行走方向开挖
采纳2台WY160型反铲挖土机,2辆翻斗运土车
4.操作工艺4
1 土方开挖工程4
1 先放好坡顶线、坡底线,经复测及验收合格后开始开挖
2 机械挖土先挖去面层渣土层至自然地坪下2m,自西向东进行,开挖时边坡预留20cm人清理

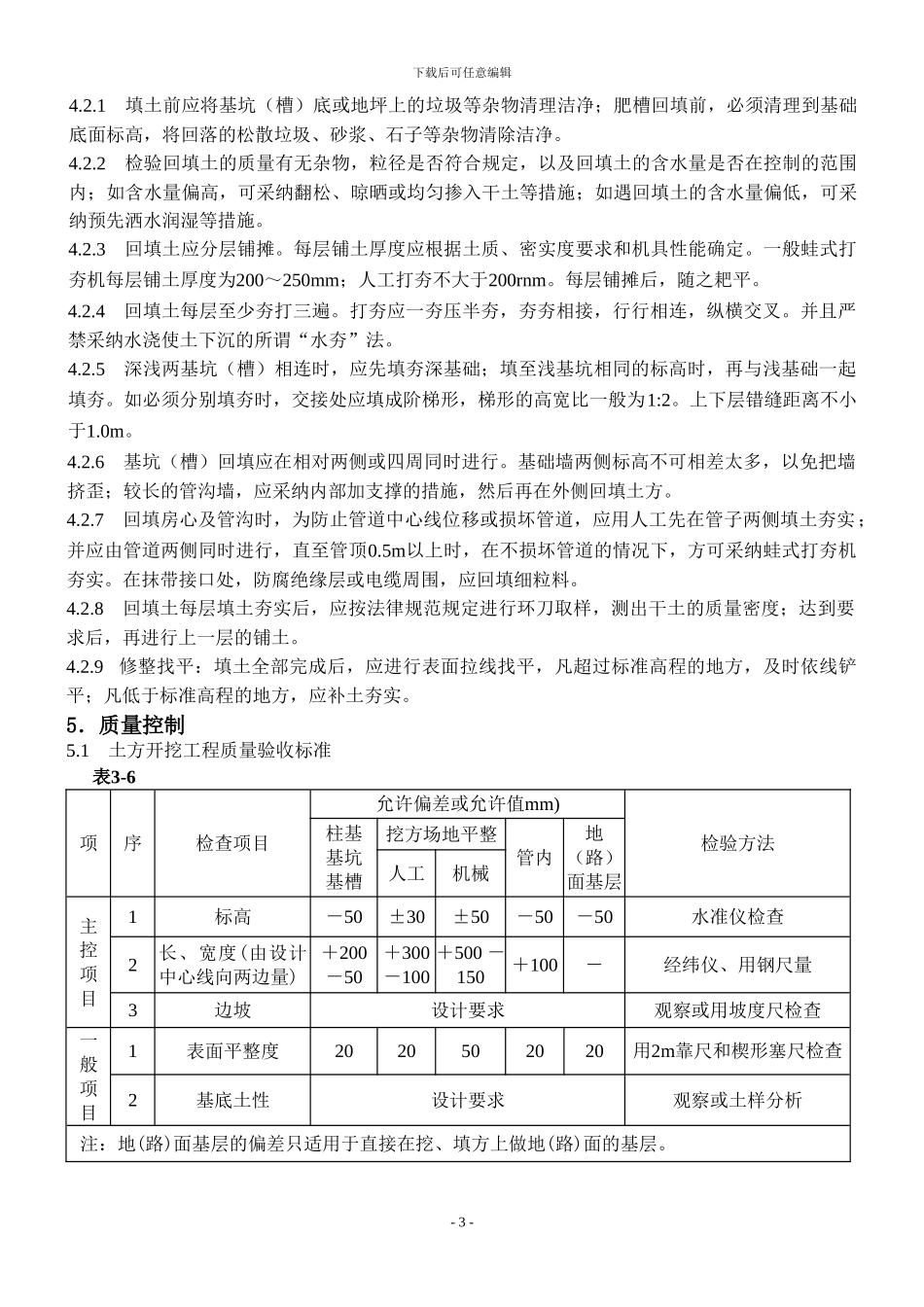

四周预留4m,做土钉墙锚杆施工的作业面,随挖土随修边坡,除第一部四周预留的作业面土
