乐宜高速公路 LJ8 合同段土石方开挖及填筑安全专项施工方案 新疆北新路桥建设股份有限公司乐宜高速公路 8 合同段一、编制依据1
1、四川省交通厅公路规划勘察设计讨论院相关设计文件1
2、乐宜高速高路项目工程《技术法律规范》1
3、安全监理实施细则1
4、公路路基施工技术法律规范 JTG F10-2024 1
5、公路工程质量检验评定标准第一册 JTG F80/1-20241
6、公路工程施工安全技术规程 JTJ 076-95二、编制原则2
1、本着严格执行国家、地方政府及相关部门颁发的有关安全的各项法律、法规及文件的原则
下载后可任意编辑2
2、本着“安全第一,预防为主”的原则
3、本着以人为本,结合现场实际情况,坚决杜绝各类安全事故的发生,达到预期目标的原则
三、编制范围 K56+206-K65+000 段内土石方开挖和路基填筑施工

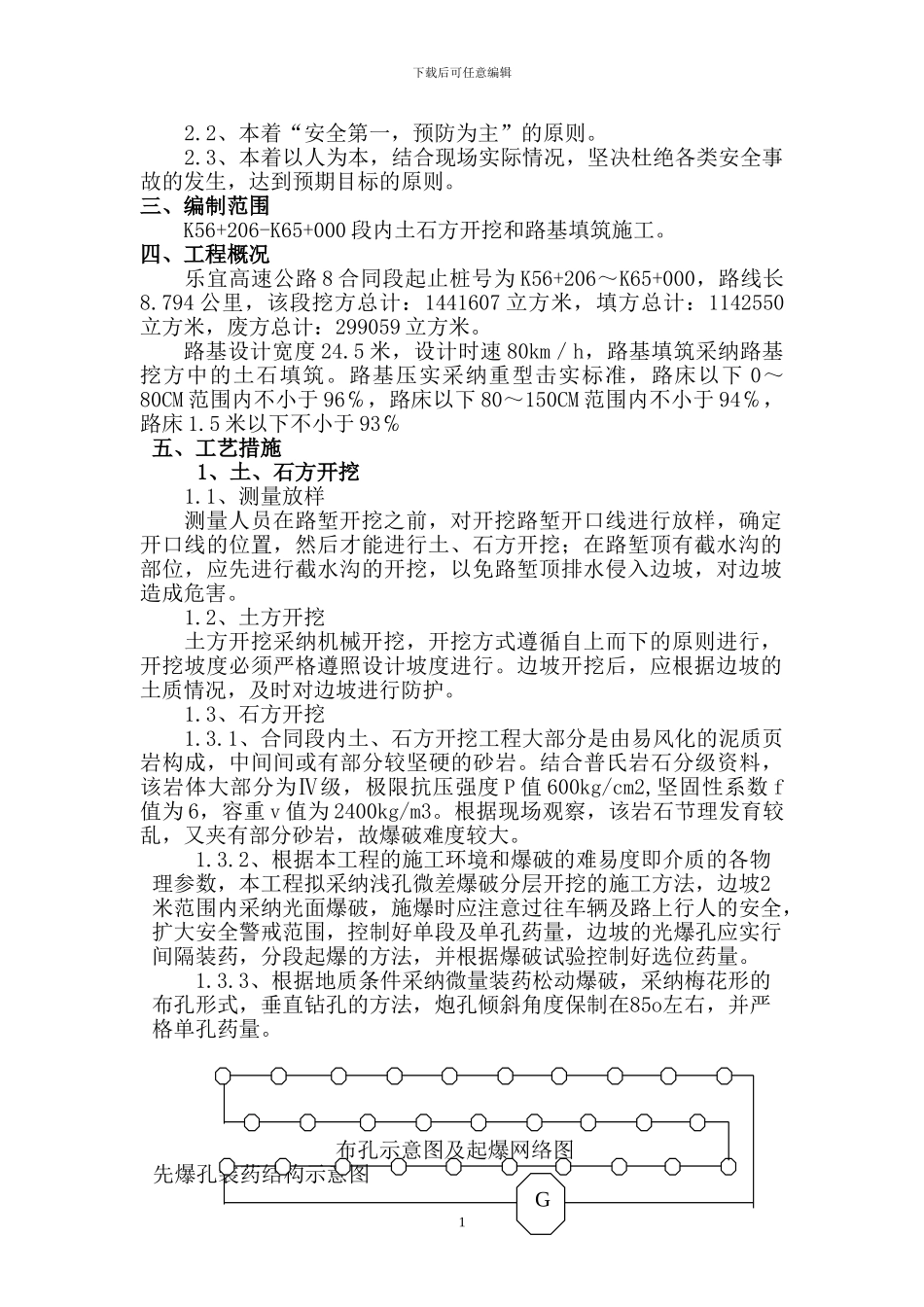

四、工程概况乐宜高速公路 8 合同段起止桩号为 K56+206~K65+000,路线长8
794 公里,该段挖方总计:1441607 立方米,填方总计:1142550立方米,废方总计:299059 立方米
路基设计宽度 24
5 米,设计时速 80km/h,路基填筑采纳路基挖方中的土石填筑
路基压实采纳重型击实标准,路床以下 0~80CM 范围内不小于 96℅,路床以下 80~150CM 范围内不小于 94℅,路床 1
5 米以下不小于 93℅五、工艺措施1、土、石方开挖1
1、测量放样测量人员在路堑开挖之前,对开挖路堑开口线进行放样,确定开口线的位置,然后才能进行土、石方开挖;在路堑顶有截水沟的部位,应先进行截水沟的开挖,以免路堑顶排水侵入边坡,对边坡造成危害
2、土方开挖土方开挖采纳机械开挖,开挖方式遵循自上而下的原则进行,开挖坡度必须严格遵照设计坡度进行
边坡开挖后,应根据边坡的土质情况,及时对边坡进行防护

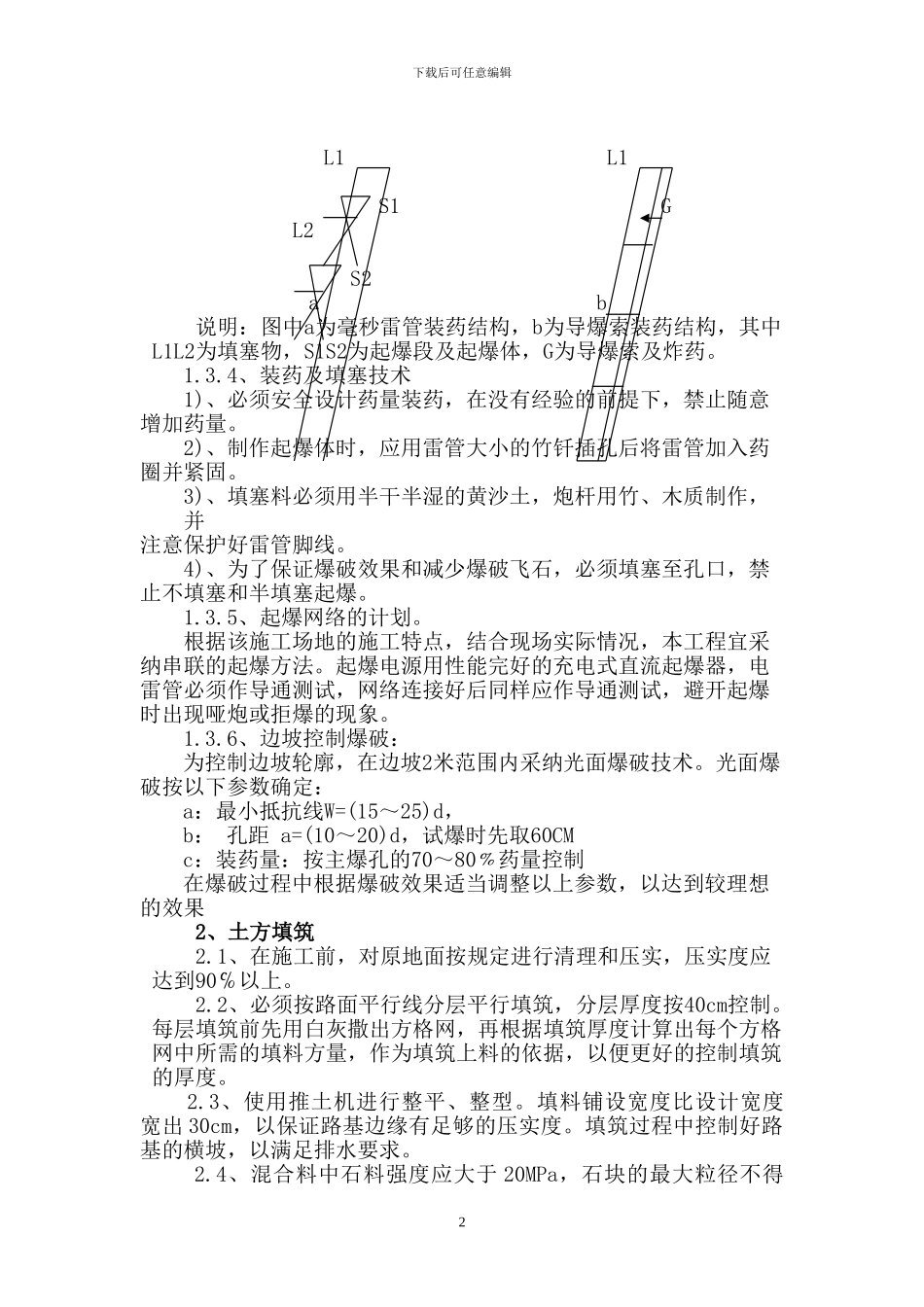

3、石方开挖1
