电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

综合脚手架施工方案VIP免费

综合脚手架施工方案_第1页
1/24
综合脚手架施工方案_第2页
2/24
综合脚手架施工方案_第3页
3/24

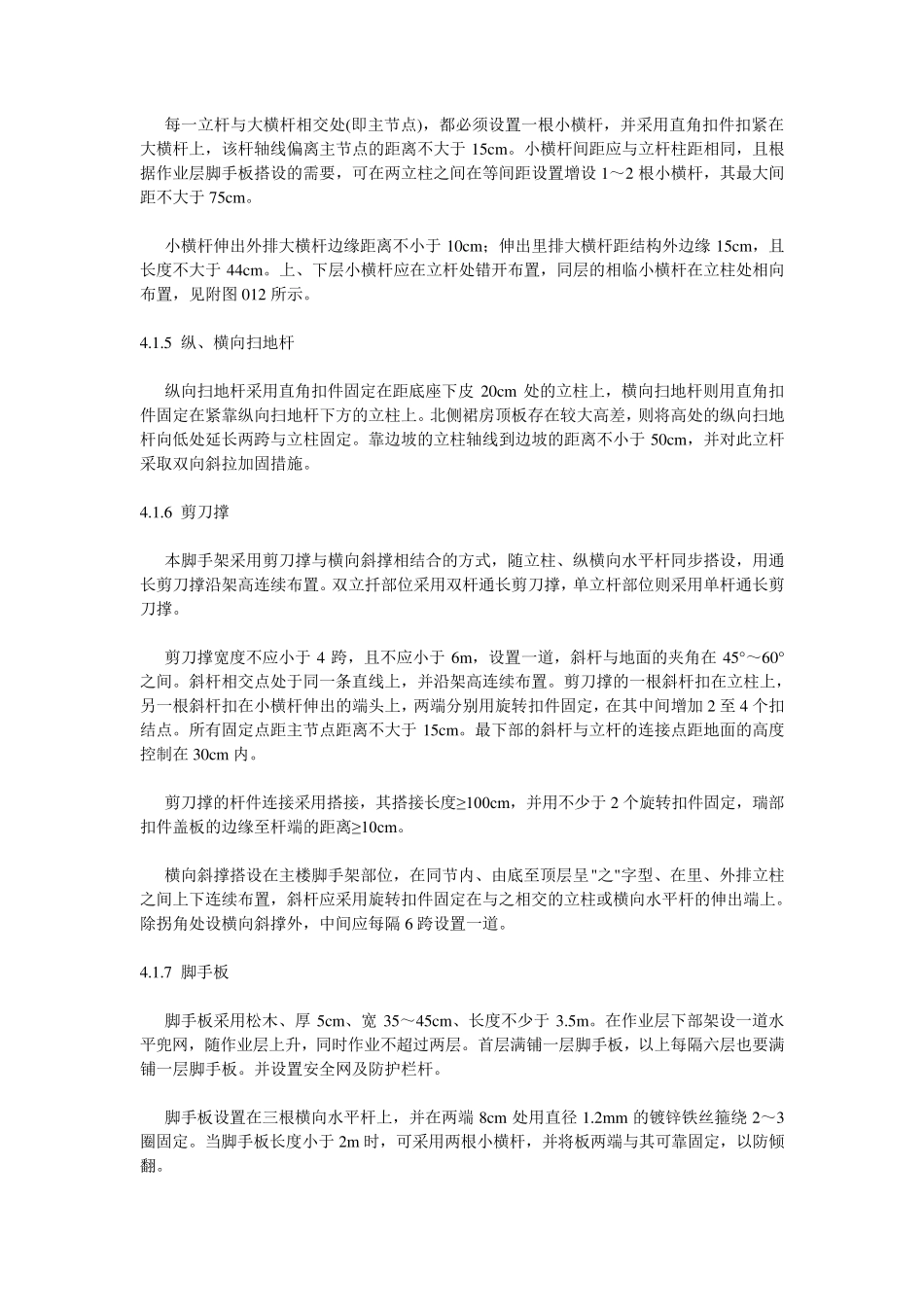

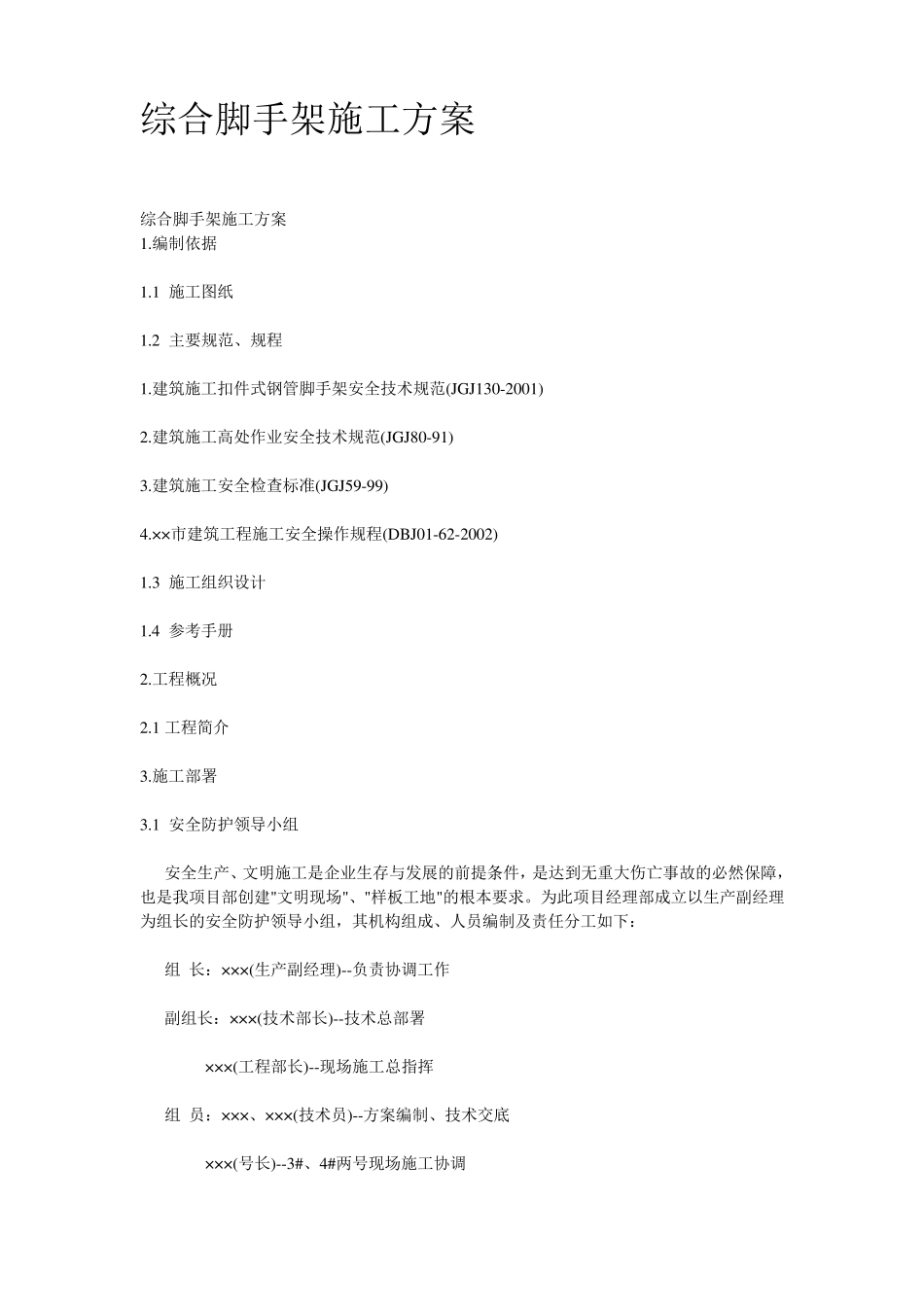

综合脚手架施工方案 综合脚手架施工方案 1.编制依据 1.1 施工图纸 1.2 主要规范、规程 1.建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001) 2.建筑施工高处作业安全技术规范(JGJ80-91) 3.建筑施工安全检查标准(JGJ59-99) 4.× × 市建筑工程施工安全操作规程(DBJ01-62-2002) 1.3 施工组织设计 1.4 参考手册 2.工程概况 2.1 工程简介 3.施工部署 3.1 安全防护领导小组 安全生产、文明施工是企业生存与发展的前提条件,是达到无重大伤亡事故的必然保障,也是我项目部创建"文明现场"、"样板工地"的根本要求。为此项目经理部成立以生产副经理为组长的安全防护领导小组,其机构组成、人员编制及责任分工如下: 组 长:× × × (生产副经理)--负责协调工作 副组长:× × × (技术部长)--技术总部署 × × × (工程部长)--现场施工总指挥 组 员:× × × 、× × × (技术员)--方案编制、技术交底 × × × (号长)--3#、4#两号现场施工协调 ×××(安全员)--现场施工指挥、质量检查 3.2 设计总体思路 结合本工程结构形式、实际施工特点,建筑物四周搭没落地式、全高全封闭的扣件式双排钢管脚手架。此架为一架三用,既用于结构施工和装修施工,同时兼作安全防护。荷载按装修荷载考虑,要求三层同时作业。根据设计单位提供的顶板承载极限值(活荷载 5kN/m2、恒荷载 6kN/m2)要进行顶板承载验算,若不满足要求,则须在地下 1~2 层的相应部位设回撑用的碗扣式钢管脚手架支撑。 脚手架搭设采用双排双立杆。立杆距结构外沿 0.35m,排距(横距)为 1.1m、校距为 1.55m,大横杆步距为 1.80m。 4.构造要求及技术措施 4.1 扣件式钢管脚手架的构造要求及技术措施 4.1.1 地基处理 肥槽回填土采用 2∶8 灰土分层夯实,密实度采用环刀取样进行试验,表面用 C10 混凝土进行硬化,厚度为 100mm。四周外脚手架以硬化的回填土作为基础,所有的基础必须平整。基础上、底座下设置垫板,其厚度不小于 50mm,布设必须平稳,不得悬空。并在四周距脚手架外立杆 50cm 处设一浅排水沟。 4.1.2 立杆 全楼脚手架采用双排双立杆,立杆顶端高出女儿墙上皮 1m,高出檐口上皮 1.5m。双立杆应采用双管底座。 立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接。接头交错布置,两个相邻立往接头避免出现在同步同跨内,并在高度方向错开的距离不小于 50cm;各接头中心距主节点的距离不宜大于步...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

综合脚手架施工方案

小辰9+ 关注
实名认证
内容提供者

出售各种资料和文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
