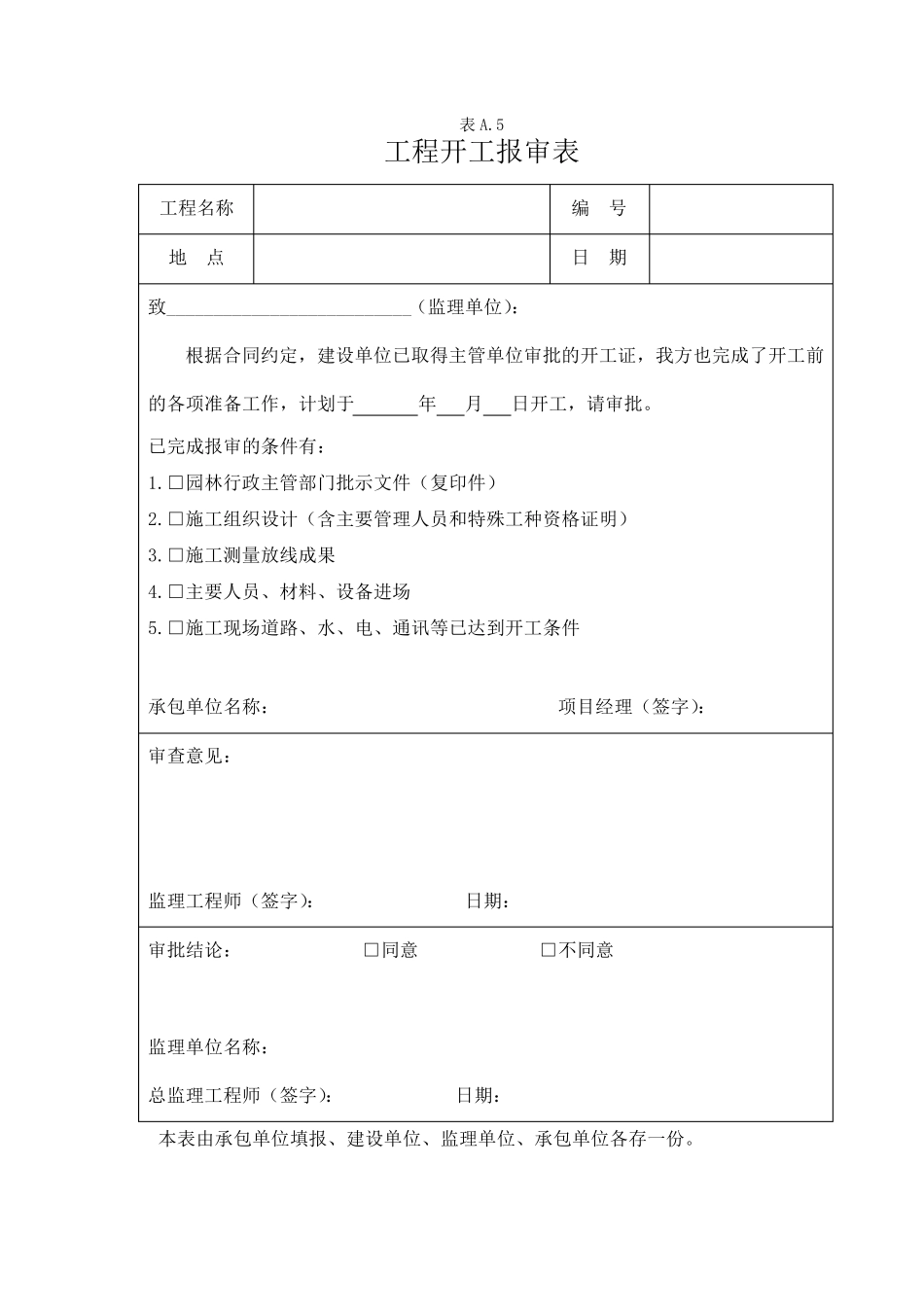

5 工程开工报审表 工程名称 编 号 地 点 日 期 致__________________________(监理单位): 根据合同约定,建设单位已取得主管单位审批的开工证,我方也完成了开工前的各项准备工作,计划于 年 月 日开工,请审批
已完成报审的条件有: 1
□园林行政主管部门批示文件(复印件) 2
□施工组织设计(含主要管理人员和特殊工种资格证明) 3
□施工测量放线成果 4
□主要人员、材料、设备进场 5
□施工现场道路、水、电、通讯等已达到开工条件 承包单位名称: 项目经理(签字): 审查意见: 监理工程师(签字): 日期: 审批结论: □同意 □不同意 监理单位名称: 总监理工程师(签字): 日期: 本表由承包单位填报、建设单位、监理单位、承包单位各存一份

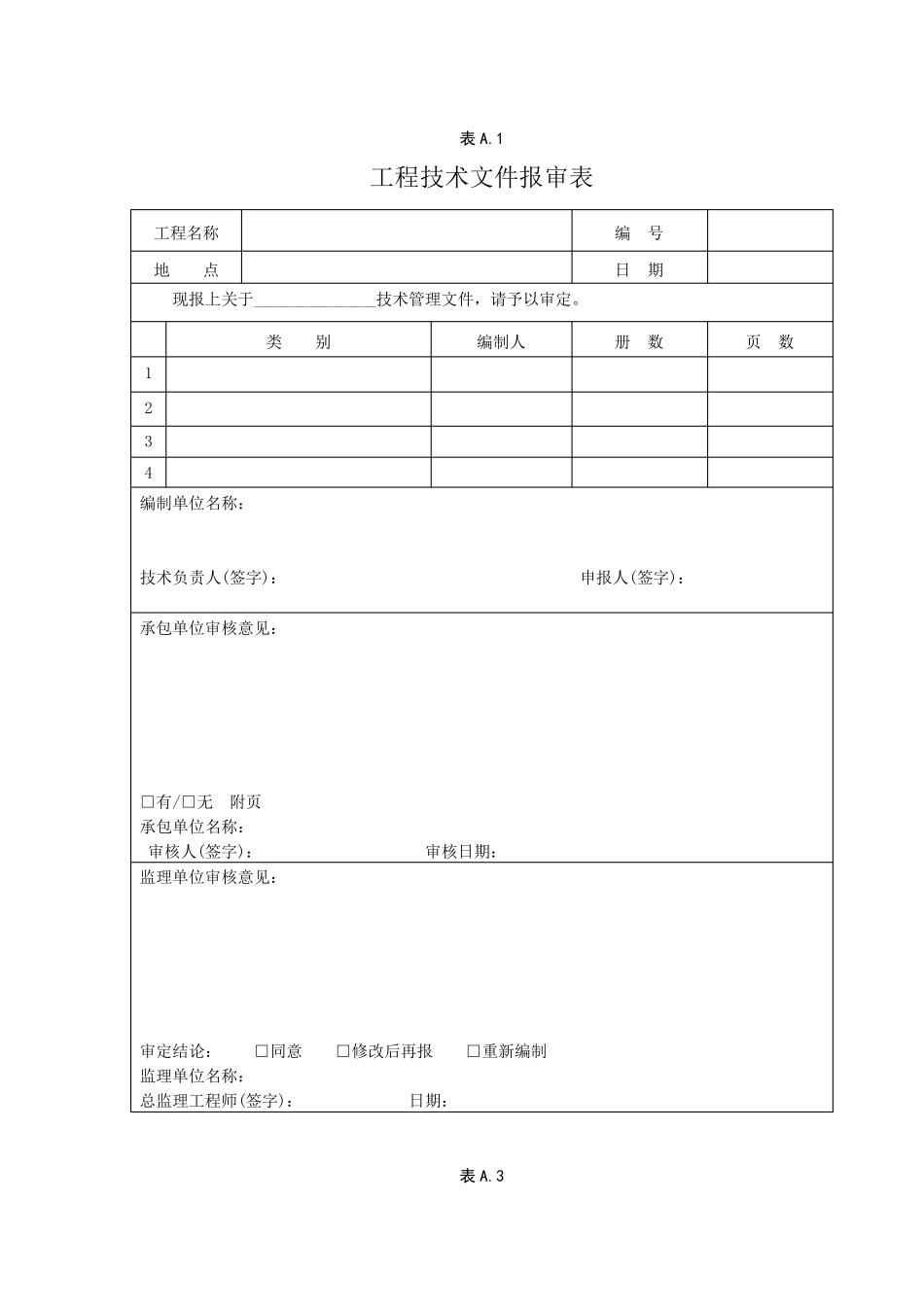

1 工程技术文件报审表 工程名称 编 号 地 点 日 期 现报上关于_______________技术管理文件,请予以审定
类 别 编制人 册 数 页 数 1 2 3 4 编制单位名称: 技术负责人(签字): 申报人(签字): 承包单位审核意见: □有/□无 附页 承包单位名称: 审核人(签字): 审核日期: 监理单位审核意见: 审定结论: □同意 □修改后再报 □重新编制 监理单位名称: 总监理工程师(签字): 日期: 表 A

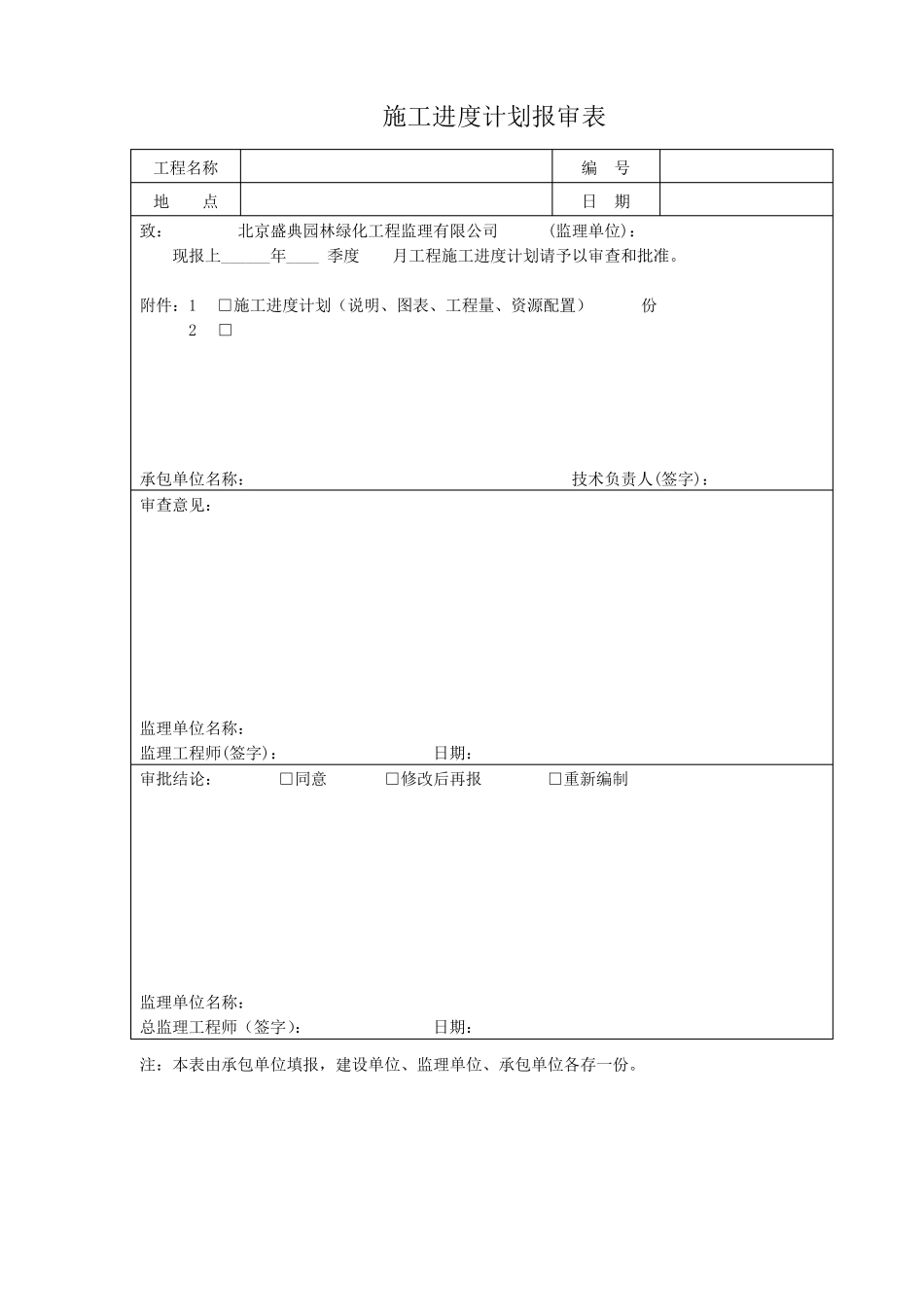

3 施工进度计划报审表 工程名称 编 号 地 点 日 期 致: 北京盛典园林绿化工程监理有限公司 (监理单位): 现报上______年____ 季度 月工程施工进度计划请予以审查和批准
附件:1□施工进度计划(说明、图表、工程量、资源配置) 份 2□ 承包单位名称: 技术负责人(签字): 审查意见: 监理单位名称: 监理工程师(签字): 日期: 审批结论: □同意 □修改后再报 □重新编制 监理单位名称: 总监理工程师(签字): 日期: 注:本表由承包单位填报
