滁州市龙蟠大道下穿京沪铁路立交工程 道路里程 K 0+531
57--K 0+604
57 段 路基土方回填 技 术 交 底 编 制 审 核 批 准 编制日期_ 2 0 1 4 年 1 1 月 滁州市龙蟠大道下穿京沪铁路立交工程 道路里程K0+531
57--K0+604

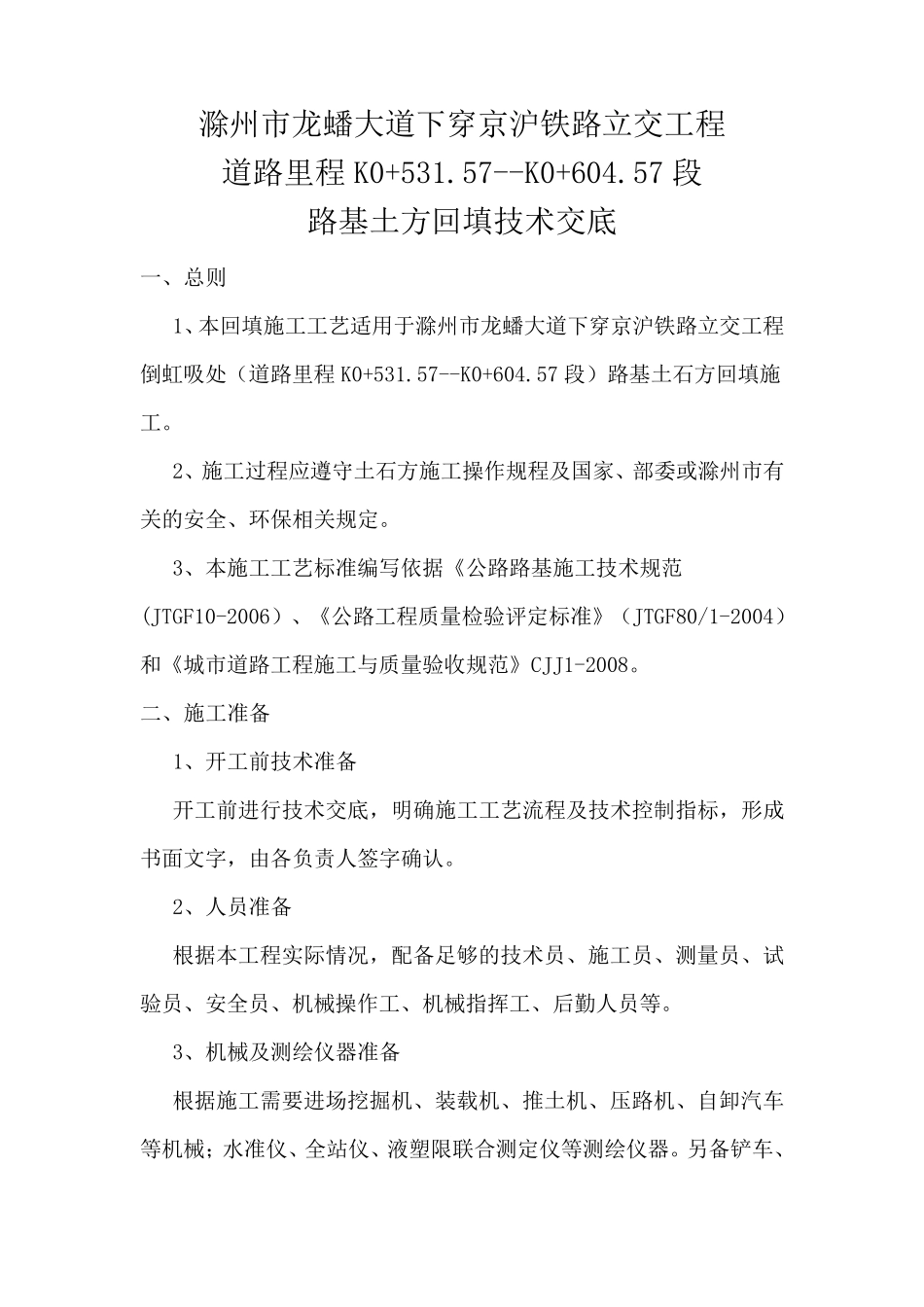

57 段 路基土方回填技术交底 一、总则 1、本回填施工工艺适用于滁州市龙蟠大道下穿京沪铁路立交工程倒虹吸处(道路里程K0+531
57--K0+604
57 段)路基土石方回填施工
2、施工过程应遵守土石方施工操作规程及国家、部委或滁州市有关的安全、环保相关规定
3、本施工工艺标准编写依据《公路路基施工技术规范(JTGF10-2006)、《公路工程质量检验评定标准》(JTGF80/1-2004)和《城市道路工程施工与质量验收规范》CJJ1-2008
二、施工准备 1、开工前技术准备 开工前进行技术交底,明确施工工艺流程及技术控制指标,形成书面文字,由各负责人签字确认
2、人员准备 根据本工程实际情况,配备足够的技术员、施工员、测量员、试验员、安全员、机械操作工、机械指挥工、后勤人员等
3、机械及测绘仪器准备 根据施工需要进场挖掘机、装载机、推土机、压路机、自卸汽车等机械;水准仪、全站仪、液塑限联合测定仪等测绘仪器

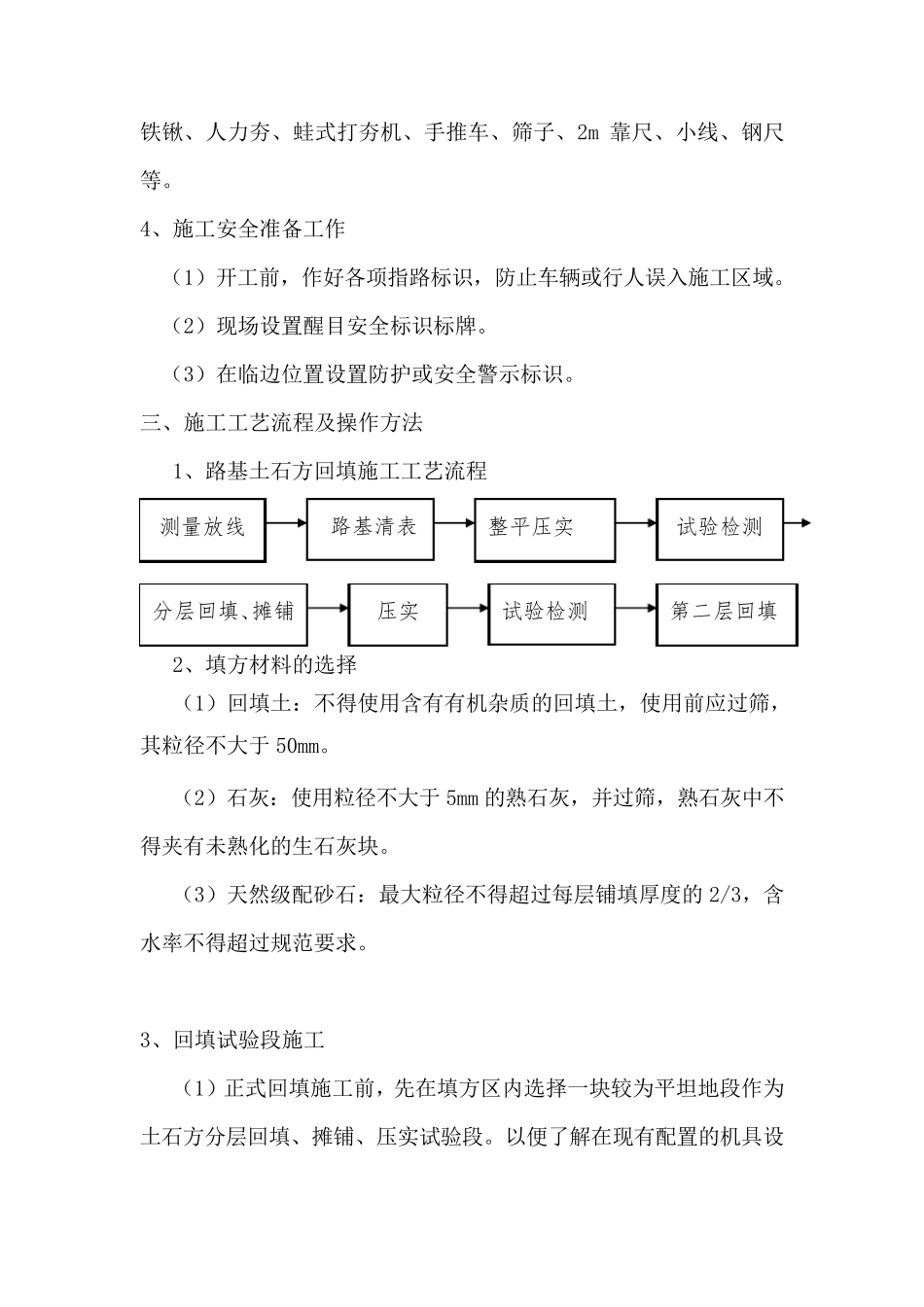

另备铲车、铁锹、人力夯、蛙式打夯机、手推车、筛子、2m 靠尺、小线、钢尺等
4、施工安全准备工作 (1)开工前,作好各项指路标识,防止车辆或行人误入施工区域
(2)现场设置醒目安全标识标牌
(3)在临边位置设置防护或安全警示标识
三、施工工艺流程及操作方法 1、路基土石方回填施工工艺流程 2、填方材料的选择 (1)回填土:不得使用含有有机杂质的回填土,使用前应过筛,其粒径不大于 50mm
(2)石灰:使用粒径不大于 5mm 的熟石灰,并过筛,熟石灰中不得夹有未熟化的生石灰块
