一、路基路面施工方法 (一)路基施工 1、前期准备:对图纸提供的导线点,水准点及路基中心桩测量校核,并加密水准导线点,设置路基边线桩,对有关控制桩采取加固保护措施
同时对土源的土质进行取样试验,测定填筑用土最大干容重和最佳含水量
2、处理沟塘、清理表土 :沿线沟塘抽水清淤至原状土并整平,再用原土掺 6%石灰处理然后运土分层回填压实
用推土机清除路基边线内地表以下的耕植土,集中堆放在人行道或挡土墙外侧绿化带部位,以便将来回填绿化带用
在路基两侧开挖临时排水沟,以降低土下水位,排除施工期间地表积水
3、路基填筑、压实 :当清表工作结束后,立即组织机械挖运土方进行填筑
施工中,根据设计断面,分层填筑、压实
采用机械压实,压实前,自中线向两边设置 2%—4%的横坡,碾压时,横向纵向接头不小于技术规范,确保达到无漏压、无死角,确保碾压均匀
路基填筑,每层压实厚不超过 20cm(松土厚 30cm)
碾压时,按照先用轻型压路机,后用重型压路机,再用振动压路机的次序,碾压路线由边到中循序渐进,以利形成路拱
在路基边缘向外超填 30~50cm,以保证边缘压实度及防止雨水冲刷
施工过程中随着土的下挖,及时开挖排水沟和抽水机坑,以备雨后抽水,保证土源的自然含水量,利于正常施工
每层填筑碾压完成后,按频率检查压实度,及时恢复中线,边线并测量高程,记录备案,方可进行下层铺筑

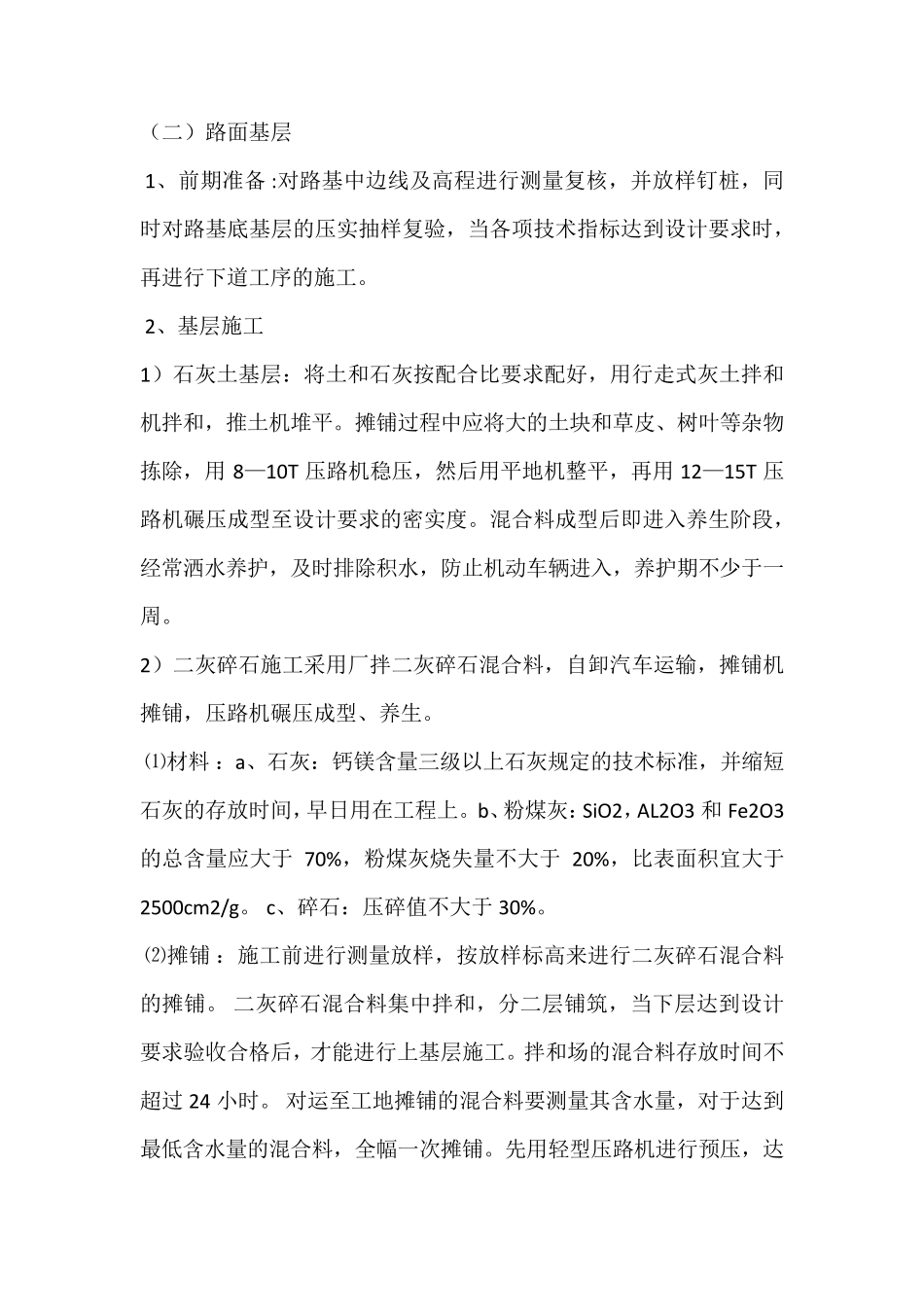

(二)路面基层 1、前期准备 :对路基中边线及高程进行测量复核,并放样钉桩,同时对路基底基层的压实抽样复验,当各项技术指标达到设计要求时,再进行下道工序的施工
2、基层施工 1)石灰土基层:将土和石灰按配合比要求配好,用行走式灰土拌和机拌和,推土机堆平
摊铺过程中应将大的土块和草皮、树叶等杂物拣除,用8—10T 压路机稳压,然后用平地机整平,再用12—15T 压路机碾压成型至设计要求的密实度
混合料成型后即进入养
