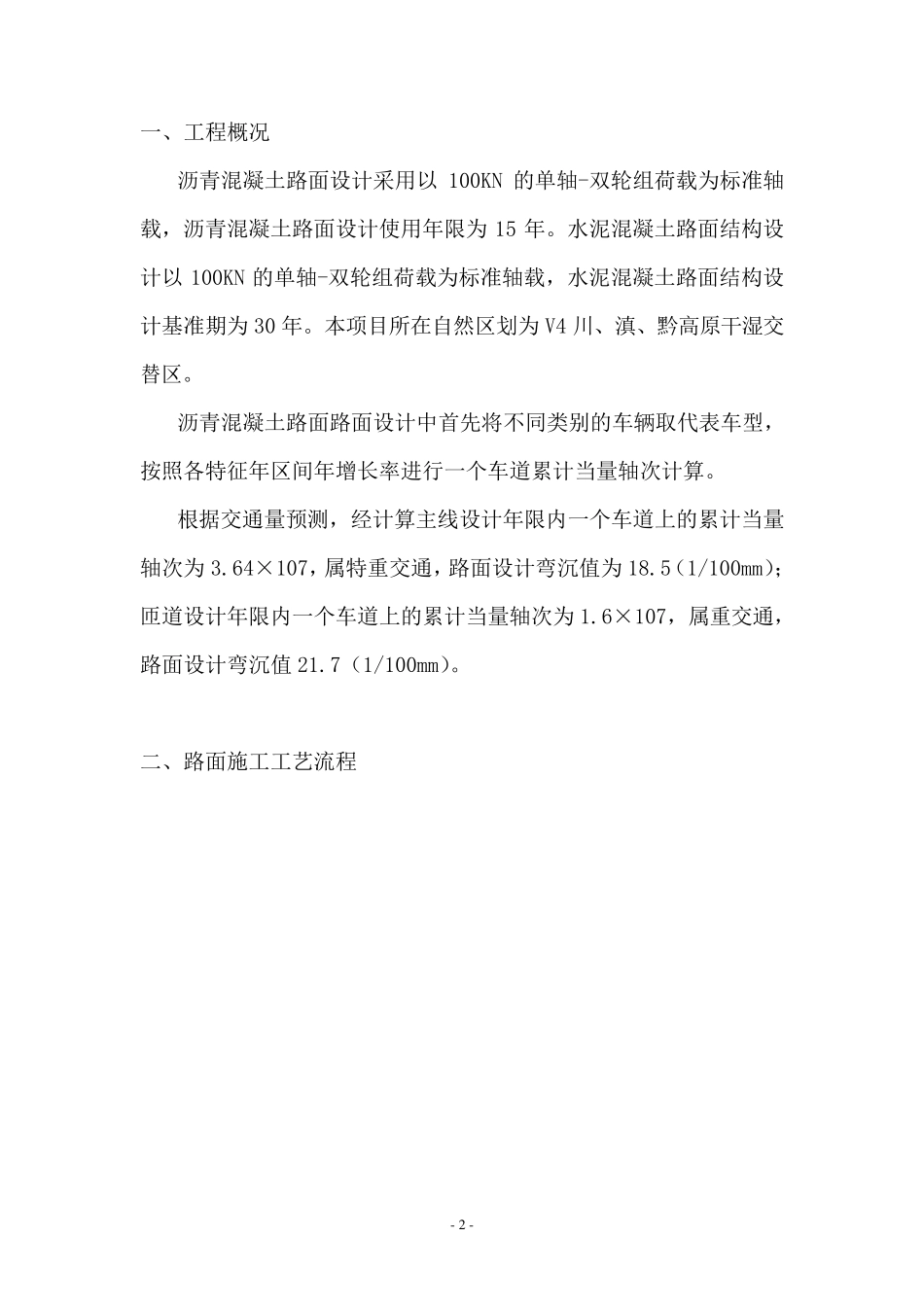

- 1 - 安楚高速公路龙山立交改造工程 路面施工技术交底书 编制: 审核: 单位:云南云岭高速公路桥梁工程有限公司 日期:二○一三年十二月 - 2 - 一、工程概况 沥青混凝土路面设计采用以100KN 的单轴-双轮组荷载为标准轴载,沥青混凝土路面设计使用年限为15 年
水泥混凝土路面结构设计以100KN 的单轴-双轮组荷载为标准轴载,水泥混凝土路面结构设计基准期为30 年
本项目所在自然区划为V4 川、滇、黔高原干湿交替区
沥青混凝土路面路面设计中首先将不同类别的车辆取代表车型,按照各特征年区间年增长率进行一个车道累计当量轴次计算
根据交通量预测,经计算主线设计年限内一个车道上的累计当量轴次为3
64×107,属特重交通,路面设计弯沉值为18
5(1/100mm);匝道设计年限内一个车道上的累计当量轴次为1
6×107,属重交通,路面设计弯沉值 21
7(1/100mm)

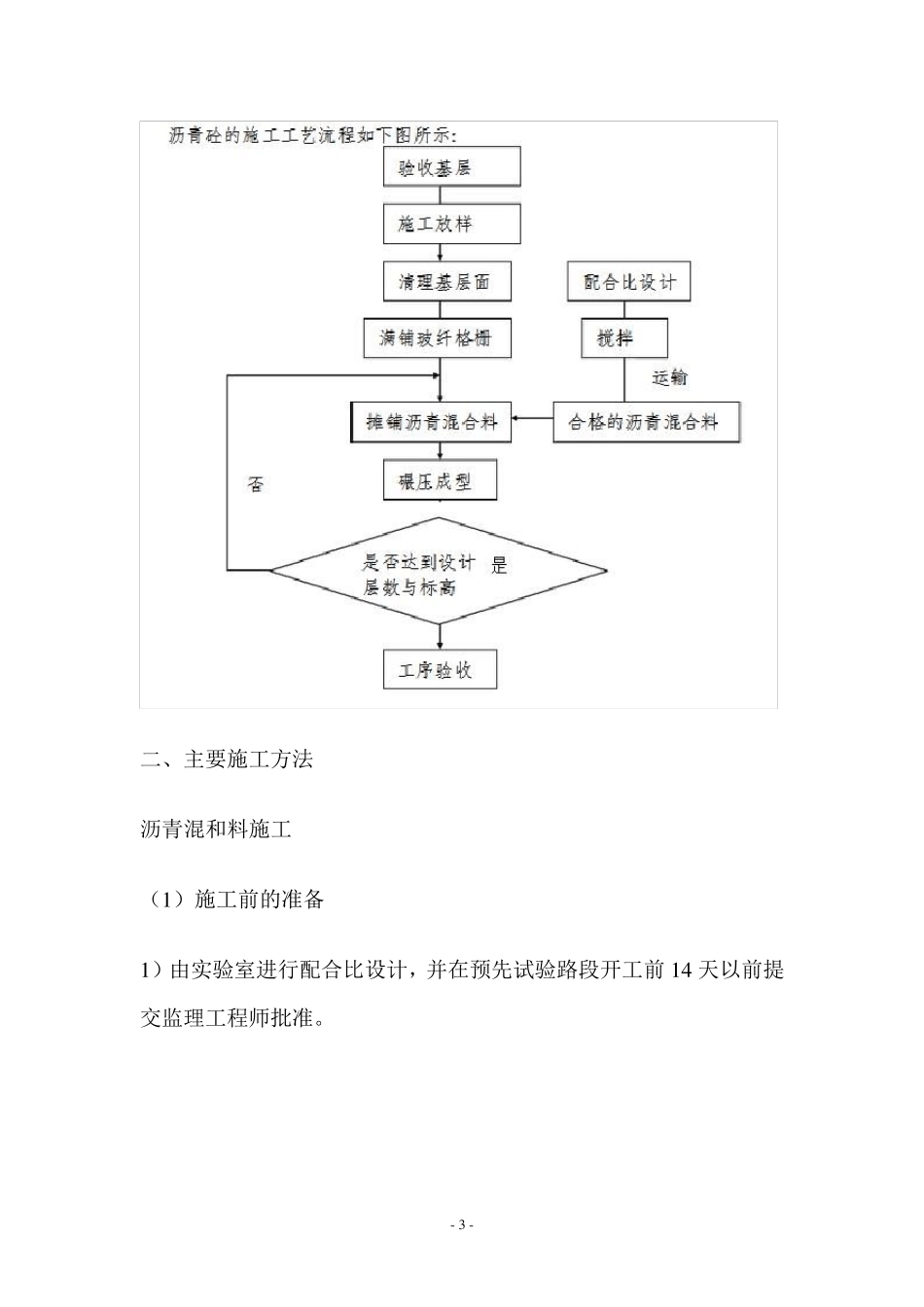

二、路面施工工艺流程 - 3 - 二、主要施工方法 沥青混和料施工 (1 )施工前的准备 1 )由实验室进行配合比设计,并在预先试验路段开工前 1 4 天以前提交监理工程师批准
- 4 - 2)在铺筑试验路面之前28 天,将拟用于本工程施工的全部试验仪器和设备(包括沥青、石料、混合料等项室内外试验的配套仪器、设备及取芯机等)、人员报请监理工程师审查批准
3)路面工程开工前14 天,在监理工程师指定的地点,试拌、铺筑一段长约 50m~100m(单幅)的试验路面,用以检验各种配合比是否满足设计要求,并从中选取最佳的配合比
试验过程检查混合料的稳定性以及记录拌和、摊铺和压实设备的技术参数
试验路面完成后,提交详细的书面报告报请监理工程师审查批准
4)摊铺前根据摊铺机的工作半径和路面的宽度、横坡要求等划分摊铺板块,并根据当日供料总量及摊铺厚度计算确定摊铺工作段长度
(2)搅拌 1)材料准备
