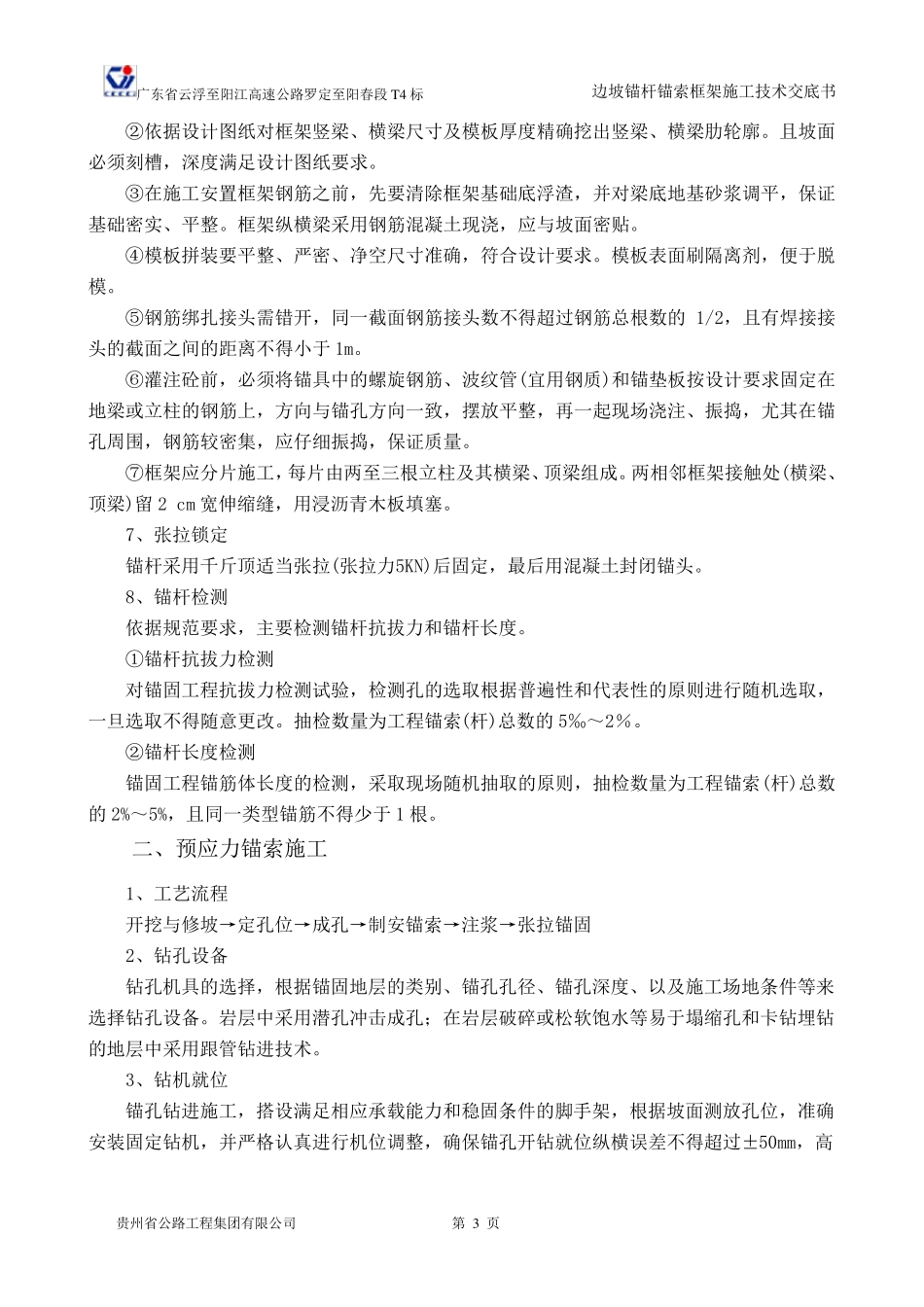

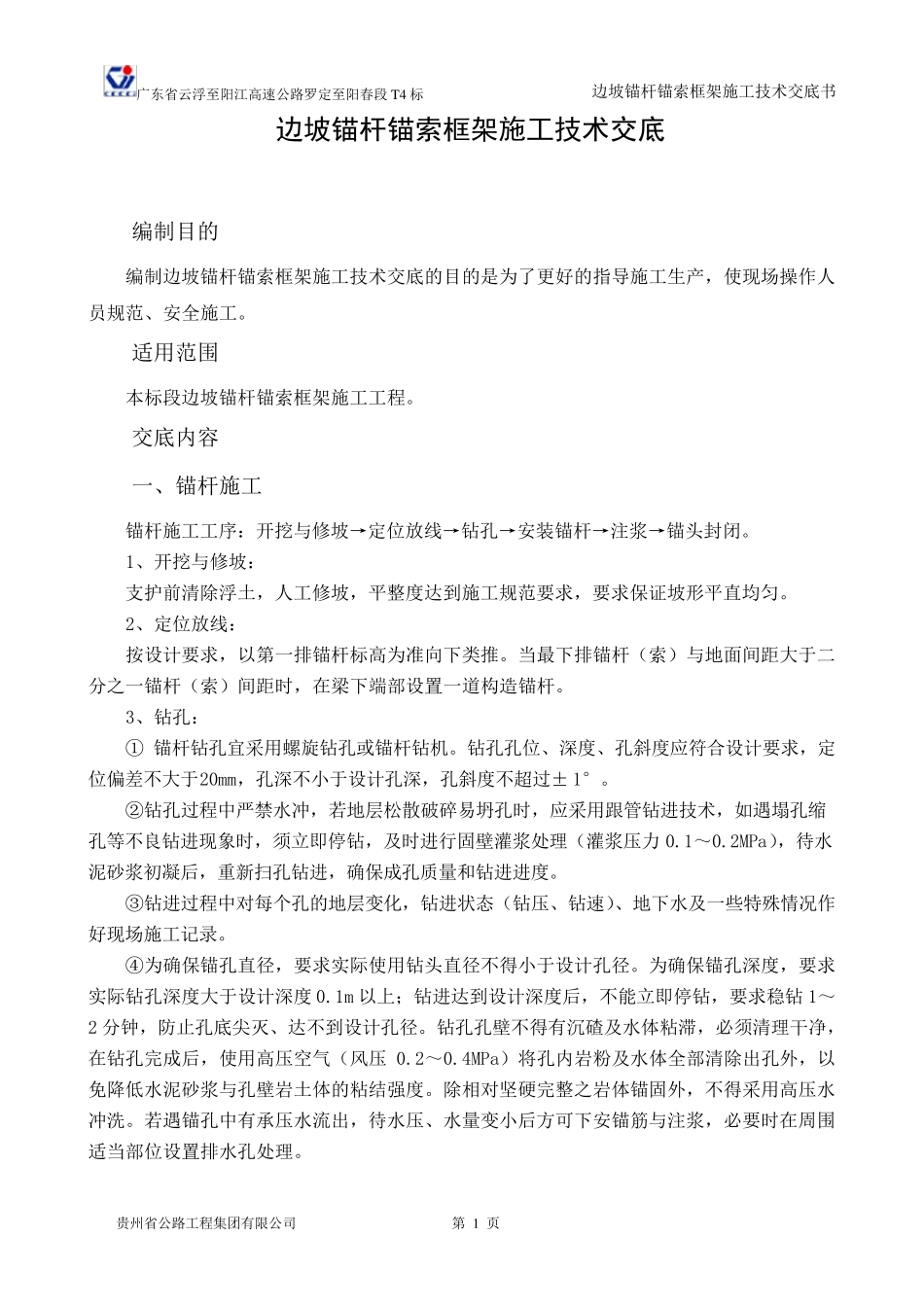

广 东 省 云 浮 至 阳 江 高 速 公 路 罗 定 至 阳 春 段 T4 标 边 坡 锚 杆 锚 索 框 架 施 工 技 术 交 底 书 贵 州 省 公 路 工 程 集 团 有 限 公 司 第 1 页 边坡锚杆锚索框架施工技术交底 编 制 目 的 编 制 边 坡 锚 杆 锚 索 框 架 施 工 技 术 交 底 的 目 的 是 为 了 更 好 的 指 导 施 工 生 产 , 使 现 场 操 作 人员 规 范 、 安 全 施 工 。 适 用 范 围 本 标 段 边 坡 锚 杆 锚 索 框 架 施 工 工 程 。 交 底 内 容 一 、 锚 杆 施 工 锚 杆 施 工 工 序 : 开 挖 与 修 坡 → 定 位 放 线 → 钻 孔 → 安 装 锚 杆 → 注 浆 → 锚 头 封 闭 。 1、 开 挖 与 修 坡 : 支 护 前 清 除 浮 土 , 人 工 修 坡 , 平 整 度 达 到 施 工 规 范 要 求 , 要 求 保 证 坡 形 平 直 均 匀 。 2、 定 位 放 线 : 按 设 计 要 求 , 以 第 一 排 锚 杆 标 高 为 准 向 下 类 推 。 当 最 下 排 锚 杆 ( 索 ) 与 地 面 间距大于二分之一 锚 杆 ( 索 ) 间距时, 在梁下 端部设 置一 道构造锚 杆 。 3、 钻 孔 : ① 锚 杆 钻 孔 宜采用 螺旋钻 孔 或锚 杆 钻 机。 钻 孔 孔 位 、 深度 、 孔 斜度 应符合设 计 要 求 , 定位 偏差不大于20mm, 孔 深不小于设 计 孔 深, 孔 斜度 不超过±1°。 ②钻 孔 过程 中严禁水冲, 若地 层松散破碎易坍孔 时, 应采用 跟管钻 进技 术 , 如遇塌孔 缩孔 等不良钻 进现 象时, 须立即停钻 , 及时进行固壁灌浆 处理( 灌浆 压力 0.1~0.2MPa), 待水泥砂浆 初凝后, 重新扫孔 钻 进, 确保 成孔 质量和钻 进进度 。 ③钻 进过程 中对每个孔 的 地 层变化, 钻 进状态( 钻 压、 钻 速 )、 地 下 水及一 些特殊情况作好 现 场 施 工 记录。 ④为 确保 锚 孔 直 径, 要 求 实际使 用 钻 头 直 径不得小于设 计 孔 径。 为 确保 锚 孔 深度 , 要 求实际钻 孔 深度 大于设 计 深度 0.1m 以 上;钻 进达 到 设 计 深度 后, 不能立即停钻 , 要 求 稳钻 1~2 分钟...
