下载后可任意编辑外墙屋面节能工程施工技术交底记录工程名称唐家花园 3#楼工程施工单位安徽五建建设集团公司交底部位外墙屋面无机保温砂浆工序名称节能无机保温砂浆施工交底提要: 材料的品种、规格应符合设计及法律规范要求,有产品合格证、检测报告
基层应平整、坚实、牢固、无空鼓和裂缝
施工质量必须符合法律规范要求,细部施工必须到位
交底内容:1 一般规定1
1 外保温工程施工期间以及完工 24 小时内,基层及环境空气温度不应低于 5℃
夏季应避开阳光暴晒
在 5 级以上大风天气和雨天不得施工
2 保温工程实施前应编制专项施工方案并经监理(建设)单位批准后方可实施
施工前应进行技术交底,施工人员应经过培训并经考核合格

3 保温砂浆工程的施工应在基层施工质量验收合格后进行
避开在潮湿的墙体上做保温层
4 外墙外保温设计为:35mm 厚、屋面 70mm 厚
5 每道工序结束后应先自验合格后报监理验收,并有验收记录和影像资料
上道工序不合格不得进行下道工序施工

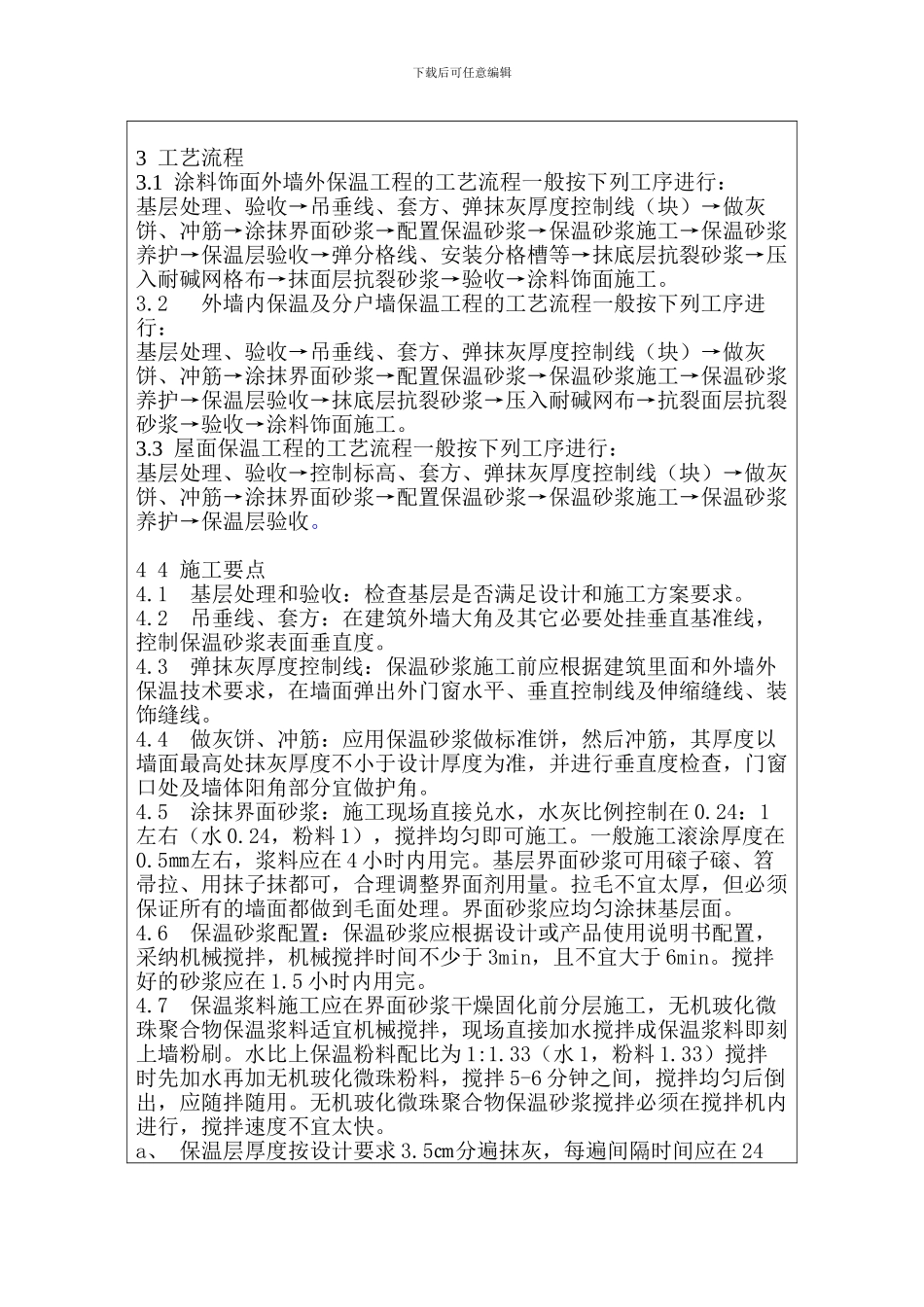

2 施工准备2
1 基层墙体经过工程验收达到质量标准
施工前应将基层墙面的灰尘、灰尘、污垢、油渍及残留灰块等清理洁净
基层表面高凸处应剔平,对蜂窝、麻面、露筋、疏松部分等凿到实处,用 1:2
5 水泥砂浆内掺防水剂 5%分层补平,把外露钢筋头和铅丝头等清除掉
低处用 1:2
5 水泥砂浆内掺防水剂 5%分层补平,窗台补平,门窗口与墙体交接处应填补实
2 外保温施工前,外门窗洞口应通过验收,洞口尺寸、位置应符合设计要求和质量要求,门窗框先装辅框,应安装完毕,伸出墙面的消防梯、水落管、各种进户管线和空调器等的预埋件、连接件应安装完毕,并按外保温系统厚度留出间隙
3 脚手架或操作平台需验收合格
4 施工应准备以下主要机具和设备:A、机械设备:垂直运输机械、砂浆搅拌机或手提式电动搅拌器、磅秤等;B、粉刷工具:锯
